Kolejność instalacji w domu: schemat, którego nie wolno Ci zepsuć

Kolektyw redakcyjny ite Aktualizacja: 15 lipca 2026 r.

Źle ułożona kolejność instalacji w domu potrafi zamienić budowę w pole minowe: kucie świeżo otynkowanych ścian pod dodatkowy kabel to wydatek rzędu 800-2000 zł za punkt, a poprawki w wylewce po źle rozłożonych rurach ogrzewania podłogowego zaczynają się od 3000 zł w górę. Poniższy przewodnik prowadzi przez kolejność wykonywania instalacji w domu krok po kroku, z konkretnymi średnicami, spadkami i normami, których domaga się praktyka budowlana.

kolejność instalacji w domu

Kanalizacja i przyłącze wody na fundamencie

Zanim pojawi się pierwsza paleta bloczków, w ziemi musi już czekać gotowy szkielet wszystkich późniejszych systemów. Etap fundamentowy to jedyny moment, w którym można poprowadzić rury bez niszczenia czegokolwiek, co dopiero powstanie.

Kanalizacja podposadzkowa wymaga spadku 2-3% w kierunku pionu, czyli 2-3 cm spadu na każdy metr bieżący rury. Pion kanalizacyjny ma średnicę ø110 mm, a podejścia do umywalek, prysznica czy pralki ø50 mm. Zbyt mały spadek powoduje, że fekalia nie odpływają samoczynnie, a zbyt duży sprawia, że woda wyprzedza frakcję stałą i zatyka rurę przy pierwszym lepszym zużyciu papieru.

Przyłącze wody prowadzi się poniżej strefy przemarzania, czyli na głębokości 1,4-1,6 m w zależności od regionu Polski. Rura musi być otulona pianką PE i ułożona na podsypce piaskowej, bo kamień wbity w polietylen za pięć lat stanie się przyczyną cichego wycieku w piwnicy. W tym samym wykopie warto od razu przeprowadzić rurę osłonową ø75 mm z zapasem kabla energetycznego do budynku, a obok peszel pod bramę wjazdową lub domofon.

Niedocenianym elementem jest doprowadzenie powietrza do kominka: rura ø150 mm prowadzona pod posadzką, zakończona kratką w fundamencie od strony północnej. Kominek bez dopływu świeżego powietrza działa jak odkurzacz, który wysysa ciepłe powietrze z reszty domu i wciąga dym z powrotem do salonu przy każdym podmuchu wiatru.

Schemat przekroju podłogi na gruncie wygląda tak: zagęszczony piasek, chudy beton, izolacja przeciwwilgociowa, styropian XPS 15-20 cm, folia PE, rury instalacyjne, kolejna folia, jastrych z ogrzewaniem podłogowym, posadzka. Każda warstwa musi leżeć prostopadle do spadku rur, inaczej powstają kieszenie powietrzne, które fałszują odczyt ciśnienia podczas próby.

Checklista odbioru etapu fundamentowego

  • Spadek kanalizacji zmierzony poziomicą i zapisany w protokole (kąt spadku w stopniach, nie na oko).
  • Rury zabezpieczone korkami przed dostaniem się gruzu i owadów.
  • Przyłącze wody pod ciśnieniem próbnym 0,6 MPa przez 30 minut bez spadku.
  • Rura powietrzna do kominka wyprowadzona poza obrys tarasu i balkonu.
  • Geodezyjna inwentaryzacja powykonawcza wszystkich przebiegów.

Kiedy robić instalację elektryczną i bruzdy pod tynk

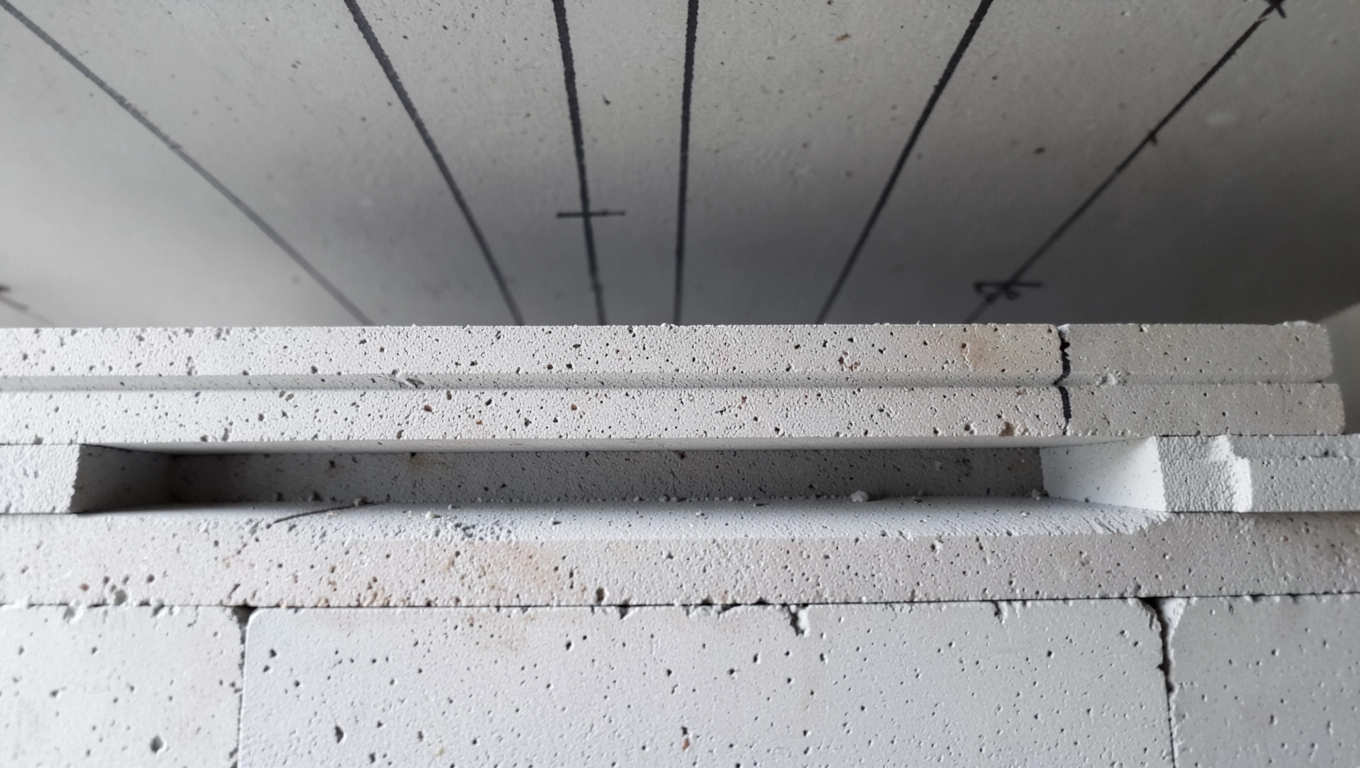

Ściany stoją, strop wylany, ale tynki jeszcze nie wjechały na budowę. To jedyny moment, kiedy da się kuć bruzdy bez łamania kości o kolejne warstwy wykończenia. Instalacja elektryczna i instalacja wod-kan wykonywane są właśnie teraz, równolegle z bruzdami pod szacht teletechniczny.

Piony kanalizacyjne prowadzi się w szachtach o wymiarach co najmniej 20 × 20 cm, a każdy pion musi mieć wywiewkę wyprowadzoną 0,5 m ponad połać dachu. Wywiewka chroni przed syfonowym wysysaniem wody z misek, co objawia się nieprzyjemnym zapachem z umywalki w letni dzień, gdy wiatr tworzy podciśnienie w rurze.

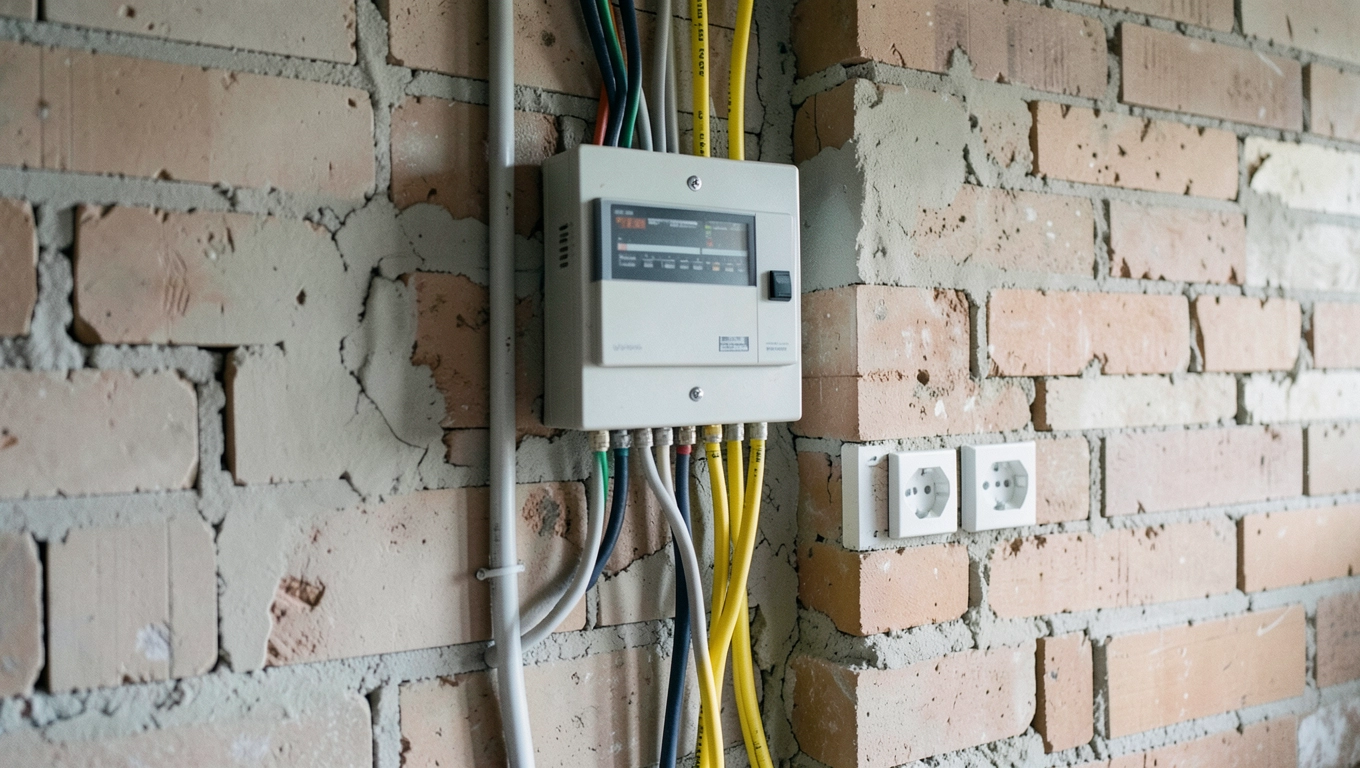

Szacht teletechniczny to pion ø75 mm przeznaczony na kable światłowodowe, HDMI i przewody do rolet. Traktowanie go jako rezerwy na przyszłość kosztuje kilkadziesiąt złotych teraz, a jego brak wymaga kucia ściany za trzy lata, gdy w końcu zdecydujesz się na system inteligentnego domu. Rury centralnego odkurzacza prowadzi się w ścianach murowanych w trakcie tej samej fazy.

Instalacja elektryczna musi zostać rozdzielona obwodowo: osobny obwód dla kuchni, osobny dla pralki, osobny dla gniazd ogólnych, osobny dla oświetlenia. Norma PN-HD 60364 wymaga, by każdy obwód miał zabezpieczenie nadprądowe dobrane do przekroju przewodu, a obwody w łazience chroni dodatkowo wyłącznik różnicowoprądowy 30 mA. Połączenia wyrównawcze w łazience łączą metalowe rury wody, brodzik i grzejnik z szyną PE rozdzielni, bo różnica potencjałów w mokrej strefie to prosty przepis na porażenie.

Tabela: minimalna i zalecana liczba obwodów dla domu 120 m²

ObwódMinimumZalecenie praktyka
Oświetlenie23-4 (podział na piętra i strefy)
Gniazda ogólne34-5
Kuchnia (AGD + gniazda)23 (oddzielnie piekarnik, oddzielnie zmywarka, oddzielnie gniazda blat)
Łazienka12 (osobno pralka, osobno gniazda + oświetlenie)
Pompy, rekuperator, automatyka12
Ładowarka samochodowa 11 kW01 (przewód 5 × 6 mm² do rozdzielni)
Rezerwa pod smart home01 (sterowniki rolet, czujniki, brama)

Przewody układa się w peszelach, a puszki montażowe osadza się tak, by ich krawędź pokrywała się z przyszłą płaszczyzną tynku. Zbyt głęboko osadzona puszka oznacza, że gniazdko będzie tonęło w ścianie; zbyt płytko i tynk zacznie pękać na krawędziach.

Najczęstsze błędy inwestorów na etapie bruzd

Brak przewodu do ładowarki samochodu elektrycznego na etapie budowy to klasyk, bo dorobienie go po tynkach wymaga kucia korytarza lub garażu. Koszt przewodu 5 × 6 mm² to dziś około 15-20 zł/m, a kucie gotowej ściany to minimum 1500 zł za odcinek.

Pomijanie peszla do światłowodu w salonie. Operatorzy telekomunikacyjni coraz częściej wymagają światłowodu FTTH, a prowadzenie go po wierzchu ściany psuje każdą aranżację.

Brak przewodu sterującego do rolet, gdy planujesz je kiedyś zamontować. Koszt przewodu w ścianie to kilkanaście złotych, a późniejsze prowadzenie w korytkach po tynku szpeci cały dom.

Ogrzewanie podłogowe a etap budowy domu

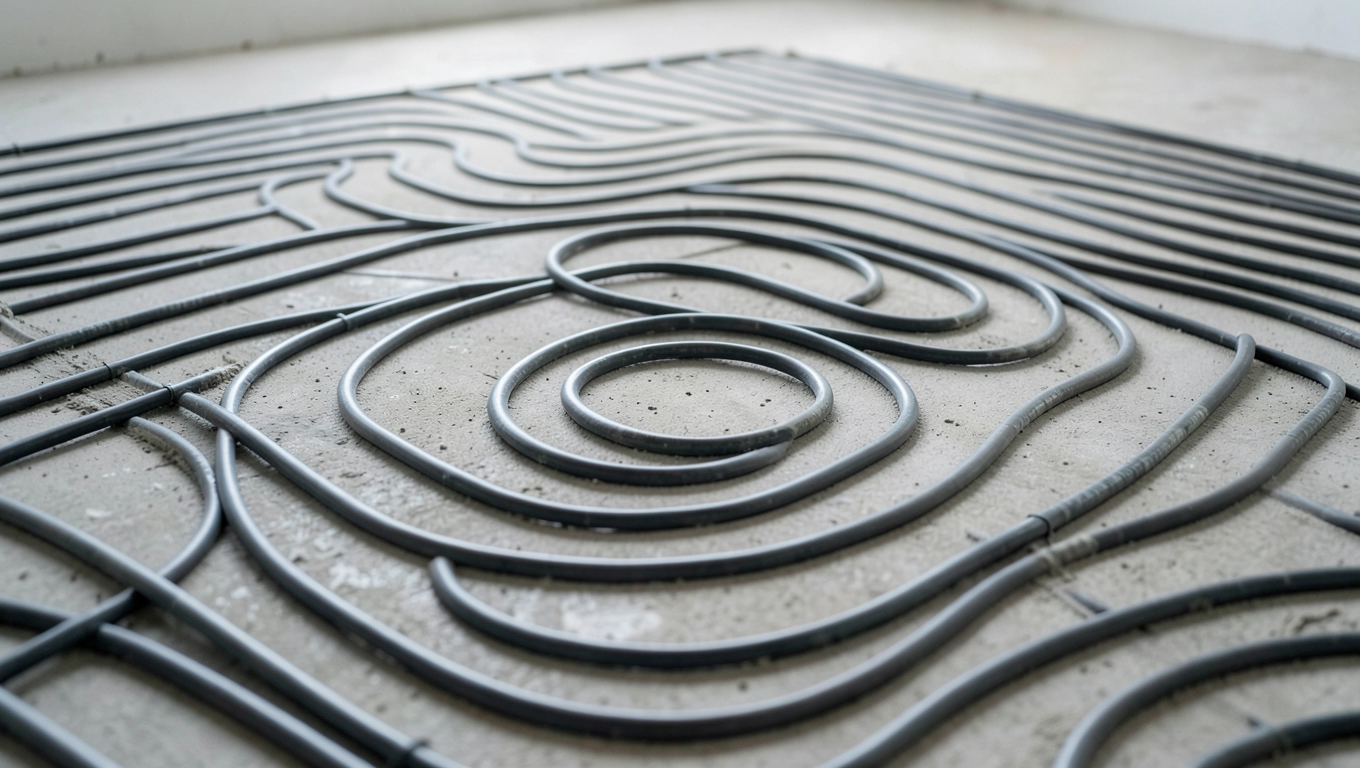

Ogrzewanie podłogowe pojawia się między instalacją elektryczną a tynkami, ale tuż po wylaniu stropu nad parterem, gdy dostęp do podłogi na gruncie jest jeszcze swobodny. Rury PEX-AL-PEX o średnicy 16 lub 20 mm układa się w pętle o rozstawie 15-20 cm w strefach brzegowych i 20-25 cm w środku pomieszczeń.

Przed zalaniem jastrychu wykonuje się próbę ciśnieniową przy 0,6 MPa przez 24 godziny. Bez zapisu w protokole nie masz dowodu, że rura nie pękła podczas wylewania. Jeśli po dwóch latach podłoga zacznie bulgotać, ubezpieczyciel odmówi wypłaty, bo nie ma dokumentu potwierdzającego szczelność systemu w dniu montażu.

Izolacja pod rurami to styropian EPS 100 o grubości minimum 10 cm, pokryty folią PE z zakładkami 10 cm klejonymi taśmą. Dylatacje obwodowe z pianki PE 10 mm oddzielają jastrych od ścian, a dylatacje w drzwiach chronią pętle przechodzące między pomieszczeniami przed pęknięciem na granicy stref grzewczych.

Wygrzewanie jastrychu to operacja, którą ekipy często pomijają albo skracają. Harmonogram wygląda tak: 7 dni wiązania bez obciążenia, potem temperatura zasilania 20°C przez 2 dni, wzrost o 5°C co 24 godziny aż do osiągnięcia temperatury projektowej, i utrzymanie jej przez 4 dni. Dopiero potem schładzanie w tempie 10°C dziennie. Skrócenie tego cyklu to gwarancja rys skurczowych w wylewce.

Tabela: porównanie materiałów rur do ogrzewania podłogowego

ParametrPEX-AL-PEXPEX-aMiedź
Przewodność cieplna0,35 W/m·K0,38 W/m·K401 W/m·K
Trwałość50+ lat50+ lat50+ lat
Cena materiału za mb5-8 zł4-7 zł25-40 zł
Odporność na korozjęWysokaWysokaŚrednia (woda agresywna)
Kiedy NIE stosowaćSystemy solarne z wysoką temperaturąInstalacje na zewnątrzWoda o pH poniżej 7,2 (korozyjna)

Miedź przewodzi ciepło pięćset razy lepiej niż PEX, ale w ogrzewaniu podłogowym ta zaleta nie ma znaczenia, bo i tak ogranicza Cię temperatura posadzki 29°C dla drewna i 33°C dla płytek. Rura z tworzywa oddaje ciepło przez jastrych równomiernie, a różnica w cenie sięga 15 000 zł dla typowego domu.

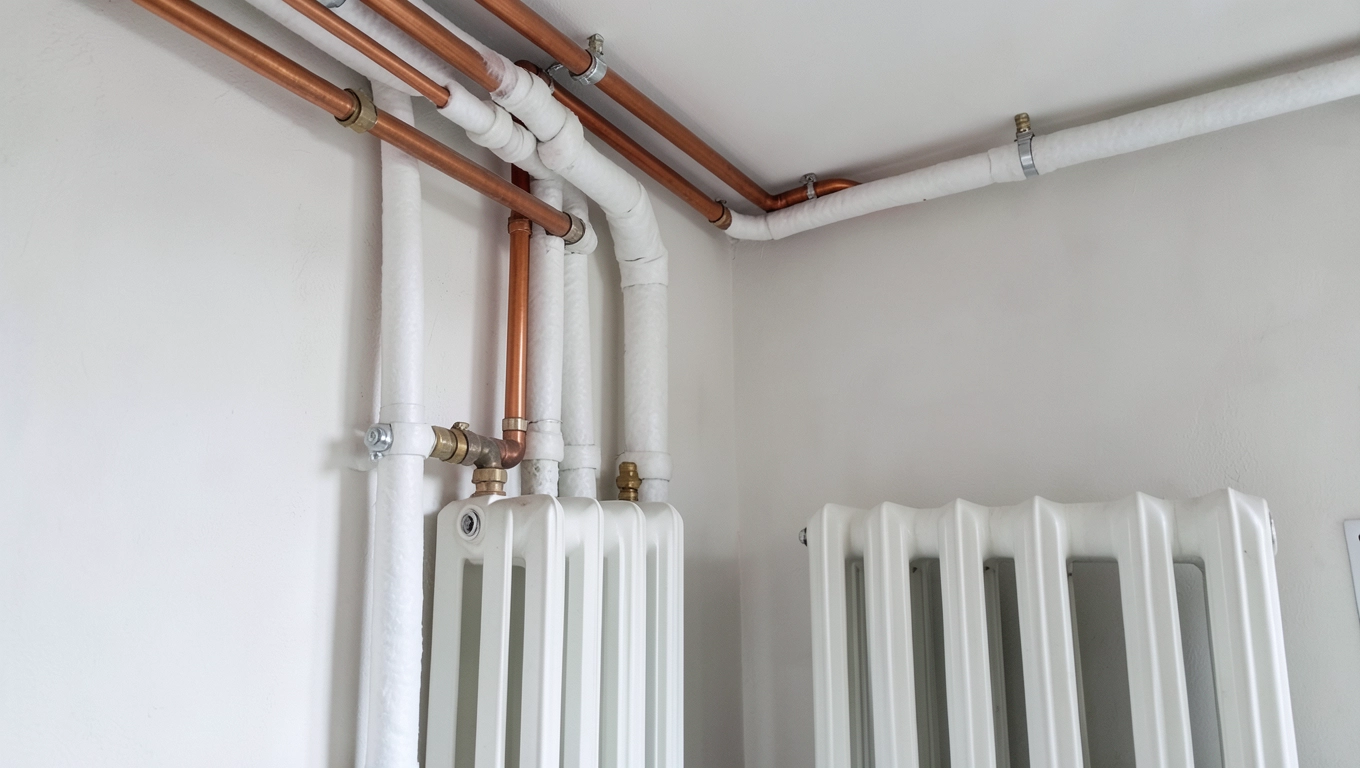

Montaż urządzeń po tynkach: c.o., pompy, odkurzacz

Tynki wyschły, posadzki ułożone, ściany pomalowane. Czas wnieść do domu kotłownię, centrale wentylacyjną i jednostkę centralnego odkurzacza. To etap, który wydaje się prosty, a pochłania zaskakująco dużo czasu.

Kocioł gazowy, pompa ciepła, rekuperator i centrala odkurzacza trafiają na swoje miejsca jako jedne z ostatnich, bo wszystkie poprzednie prace generują pył, który zabija łożyska wentylatorów i zatyka filtry. Logika jest prosta: kocioł instalujesz w dniu, gdy już nie szlifujesz ścian i nie docinasz płytek.

Uruchomienie kotłowni wymaga obecności instalatora z uprawnieniami SEP grupy 1 i 2. Próba szczelności instalacji gazowej odbywa się przy ciśnieniu 5 kPa przez 30 minut, a pierwsze uruchomienie wymaga ustawienia parametrów spalania analizatorem. Bez tego dokumentu gazownia odmówi podpisania umowy, a ubezpieczyciel odmówi wypłaty, jeśli dojdzie do wycieku.

Pompy obiegowe, zawory mieszające i siłowniki regulacyjne montuje się po tynkowaniu, bo tynk mokry potrafi w ciągu tygodnia skorodować mosiężne korpusy. Zasada ostatnich dwudziestu procent prac, które zajmują osiemdziesiąt czasu, działa tu z pełną mocą: regulacja pogodowa, ustawienie krzywych grzewczych, balansowanie przepływów w poszczególnych obwodach to kilka dni pracy jednego specjalisty.

Centralny odkurzacz instaluje się w garażu lub kotłowni, a rury ssące prowadzi w ścianach jeszcze przed tynkami. Na etapie montażu zostaje tylko podłączenie jednostki, zawieszenie gniazd ssących i ustawienie ciśnienia roboczego. Próba polega na zasysaniu kulki tenisowej z najdalszego gniazda: jeśli kulkę wciąga w 3 sekundy, system ma właściwe podciśnienie.

Checklista odbioru końcowego instalacji

  • Protokół próby ciśnieniowej ogrzewania podłogowego podpisany przez wykonawcę i inwestora.
  • Schemat rozdzielni elektrycznej z opisem każdego obwodu (wydruk w skrzynce).
  • Protokół pomiarów elektrycznych: impedancja pętli zwarcia, rezystancja izolacji, działanie wyłączników RCD.
  • Analiza spalin kotła wykonana przez instalatora z uprawnieniami.
  • Inwentaryzacja geodezyjna przyłączy i przebiegów podposadzkowych.
  • Instrukcje obsługi kotła, pompy ciepła i rekuperatora w jednym segregatorze.

Oś czasu budowy z zaznaczonymi instalacjami

Tydzień budowyEtapKluczowe instalacje
1-3FundamentyKanalizacja podposadzkowa, przyłącze wody, rura powietrzna kominka
4-6Ściany parteruPiony kanalizacyjne, szacht teletechniczny, rury wod-kan w bruzdach
6-8Strop i poddaszeBruzdy pod instalację elektryczną, peszle pod rolety i smart home
9-11DachWywiewka kanalizacyjna ponad dach, przejścia antenowe
12-14Ogrzewanie podłogoweIzolacja, rury, próba ciśnieniowa, jastrych, wygrzewanie
15-17TynkiZamknięcie wszystkich bruzd, osadzenie puszek
18-20WykończenieMontaż rozdzielni, osprzętu, grzejników
21-24KotłowniaKocioł, pompy, rekuperator, uruchomienie i regulacja

Trzymanie się tej osi pozwala uniknąć sytuacji, w której ekipa od ogrzewania czeka trzy tygodnie na elektryka, a elektryk wraca po tynkarzach, bo ktoś zapomniał o peszlu do bramy garażowej. Każdy dzień przesunięcia między etapami kosztuje od 500 do 2000 zł w postaci przestoju ekip.

Pobierz checklistę odbioru każdego etapu i wydrukuj ją przed każdą wizytą na budowie. Podpisany protokół odbioru chroni przed sytuacją, w której kolejna ekipa twierdzi, że poprzednia zrobiła coś źle i trzeba kuć od nowa.

Źródła danych i norm: PN-HD 60364 (instalacje elektryczne niskiego napięcia), PN-EN 12831 (obciążenie cieplne budynków), Warunki Techniczne 2024 (Dz.U. 2022 poz. 1225 z późn. zm.), wytyczne producentów systemów ogrzewania podłogowego (Uponor, REHAU, KAN), normy SEP dotyczące pomiarów elektrycznych.
