Budowa domu: elektryka, która nie zawiedzie za 20 lat

Kolektyw redakcyjny ite Aktualizacja: 15 lipca 2026 r.

Masz przed sobą ścianę, w którą za chwilę wejdą tony kabli, kilometry przewodów i decyzje, które zostaną z Tobą na następne trzydzieści lat. Budowa domu elektryka to nie etap, przez który się „przechodzi", tylko fundament, który albo po cichu pracuje przez dekady, albo co parę miesięcy przypomina o sobie przepalonym bezpiecznikiem, iskrą w gniazdku albo rachunkiem, który wygląda, jakby ktoś pomylił mieszkanie z piekarnią. W tym tekście dostaniesz coś, czego próżno szukać w większości poradników: konkretne widełki cenowe, mechanizmy stojące za każdą normą, listę kontrolną odbioru, a także instrukcję, jak przygotować instalację pod fotowoltaikę, ładowarkę do auta i magazyn energii, zanim jeszcze ekipa wejdzie na budowę.

budowa domu elektryka

Przyłącze energetyczne, formalności i moc, która wystarczy na cały dom

Zanim ktokolwiek wiertarką dotknie ściany, musisz mieć w ręku warunki przyłączenia. To dokument, w którym operator sieci dystrybucyjnej (zwany potocznie zakładem energetycznym) określa, jaką moc możesz pobrać i w jaki sposób kabel trafi na twoją działkę. Pominiecie tego kroku to najczęstszy grzech inwestorów, którzy potem tłumaczą, że „sąsiad powiedział, że wystarczy 7 kW", po czym w grudniu wypada im kuchenka, gdy włączają piekarnik i pompę ciepła jednocześnie.

Rodzaje przyłączy i realne różnice między nimi

ParametrPrzyłącze napowietrznePrzyłącze kablowe (ziemne)
Koszt wykonania2 500-6 000 zł4 000-12 000 zł
Trwałość25-30 lat40-50 lat
Estetyka działkiWidoczny przewód, słup lub linka nośnaCałość zakopana, brak elementów nad ziemią
Wrażliwość na wiatr i lódWysoka, ryzyko zerwaniaBrak, kabel w osłonie PEHD
Wymagania geodezyjneMinimalneMapa do celów projektowych, wskazanie trasy
Czas oczekiwania (do 2026)do 30 dni przy mocy ≤ 40 kWdo 150 dni, zależy od warunków

Przyłącze napowietrzne stosuje się tam, gdzie liczy się czas i budżet, a trasa nie wymaga przejść przez wiele działek. Jeśli jednak masz przed sobą długą drogę dojazdową albo zabudowę w zwarej linii, operator niemal zawsze narzuca wariant kablowy. Koszt różni się dwu-, trzykrotnie, ale w zamian dostajesz instalację niewidoczną, niewrażliwą na gałęzie drzew i niegrożącą zerwaniem przy pierwszym orkanie.

Jak policzyć zapotrzebowanie na moc

Wzór jest zaskakująco prosty i ma formę sumy mocy zainstalowanych urządzeń pomnożonej przez współczynnik jednoczesności. Brzmi akademicko, lecz w praktyce sprowadza się do jednego: musisz wypisać każdy większy odbiornik, od kuchenki indukcyjnej (3,5-7 kW) przez pompę ciepła (6-12 kW) po ładowarkę do auta (3,7-11 kW). W typowym domu o powierzchni 120 m² bez ogrzewania elektrycznego wychodzi 5-10 kW, z pompą ciepła lub kotłem elektrycznym spokojnie 15-18 kW.

Wniosek o przyłączenie składasz na formularzu operatora, wraz z mapą sytuacyjną i wypisem z rejestru gruntów. Czas oczekiwania na warunki waha się od 14 dni (standardowe zwiększenie mocy) do 150 dni (nowa inwestycja na terenie, gdzie wymaga rozbudowy stacja transformatorowa). Koszt za każdy kilowat mocy przyłączeniowej wynosi obecnie około 67 zł netto dla przyłączy niskiego napięcia.

Kto zaczyna budowę domu elektryka od zakupu kabli i rozdzielni, zamiast od uzyskania warunków przyłączenia, ten w najlepszym razie płaci dwukrotnie. Operator może bowiem zażądać konkretnego typu złącza kablowego albo odmówić zgody na lokalizację złącza, którą już wykonano na etapie fundamentów.

Projekt instalacji, rozmieszczenie obwodów i podział na fazy

Projekt instalacji to dokument, w którym ktoś z uprawnieniami rysuje na papierze, co gdzie popłynie. Bez niego elektryk na budowie działa po omacku, a inwestor dowiaduje się po tynkowaniu, że gniazdko przy wannie znalazło się 40 cm od baterii, czyli w strefie zabronionej. Norma PN-HD 60364 mówi wprost: obwody oświetleniowe liczą sobie maksymalnie 20 punktów świetlnych, obwody gniazdowe najwyżej 10 gniazdek. Te limity nie są przypadkowe, bo każdy obwód zabezpiecza wyłącznik nadprądowy o ściśle określonej charakterystyce, a przeciążenie to pierwszy krok do nagrzania izolacji i pożaru.

Rozmieszczenie obwodów w typowym domu

PomieszczenieLiczba obwodówTyp gniazdStopień IPUwagi
Kuchnia3-42×230V + 1×400V (kuchenka)IP 20 (z dala od blatu)Osobny obwód dla zmywarki i piekarnika
Łazienka2230V z bolcem, transformator 12VIP 44 (strefa 2), IP 67 (strefa 0/1)Obowiązkowy wyłącznik różnicowoprądowy 30 mA
Salon2230V standardoweIP 20Trzy obwody z gniazdek + jeden oświetleniowy
Sypialnia1-2230VIP 20Gniazdo przy każdym stałym punkcie łóżka
Gabinet / home office2230V + dedykowany do komputeraIP 20Zasilanie awaryjne (UPS) warto wydzielić
Garaż2230V + 400V (jeśli warsztat)IP 44Osobny obwód dla bramy i podłogówki

Podział na fazy to sztuka, o której mało kto mówi wprost. W domu z zasilaniem trójfazowym 400 V rozkładasz obciążenia tak, żeby każda faza pracowała symetrycznie. Jeśli wszystkie obwody kuchni wylądują na L1, a łazienka na L3, napięcie między fazami przestanie być równe i pojawią się zakłócenia w sprzętach elektronicznych. Symetrię sprawdza się po montażu miernikiem cęgowym.

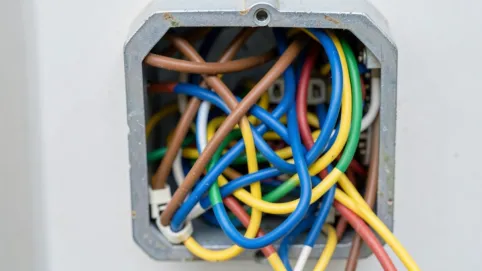

Przewody, kolory i co tak naprawdę znaczą

  • L (brązowy lub czarny) przewód fazowy, ten, na którym panuje napięcie względem ziemi
  • N (niebieski) przewód neutralny, powrotny, zamyka obwód prądu
  • PE (żółto-zielony) przewód ochronny, odprowadza prąd upływowy do gruntu, nie płynie nim prąd roboczy

Norma barw obowiązuje od lat siedemdziesiątych i wciąż obowiązuje, mimo że wiele starszych instalacji wciąż pracuje z przewodami aluminiowymi oznaczonymi inaczej. Każdy nowy kabel miedziany musi mieć przewód PE to fizycznie ten sam drut, ale połączony z uziomem i bolcem w gniazdku. Jego zadanie polega na tym, by w razie uszkodzenia izolacji prąd upłynął do ziemi, a nie przez ciebie do podłogi.

Rozdzielnica, obwody i zabezpieczenia, które chronią domowników

Rozdzielnica to serce instalacji. Mała metalowa skrzynka przy wejściu, w której spotykają się wszystkie obwody i wszystkie zabezpieczenia. Wybór jej lokalizacji nie jest dowolny. Musi być sucha, łatwo dostępna, najlepiej przy drzwiach wejściowych lub w garażu, na wysokości oczu dorosłego człowieka, czyli około 150-170 cm od podłogi. Nie może kolidować z szafką na buty ani z obrazem, bo trzeba do niej regularnie zaglądać.

Co powinno znaleźć się w środku

ElementFunkcjaCo chroni
Wyłącznik główny (rozłącznik izolacyjny)Odcięcie napięcia całego domu jednym ruchemUmożliwia bezpieczne prace serwisowe
Wyłącznik nadprądowy (S 301 B 16)Przerywa obwód przy zwarciu lub przeciążeniuKable i urządzenia przed przegrzaniem
Wyłącznik różnicowoprądowy (RCD 30 mA)Porównuje prąd wpływający z wypływającymCzłowieka przed porażeniem (już od 30 mA)
Ogranicznik przepięć (SPD typ 1+2)Odprowadza skoki napięcia z linii energetycznejElektronikę (TV, router, komputery)
Listwa zaciskowa PE/NRozdzielnice przewodów ochronnych i neutralnychPorządek i możliwość rozpięcia obwodu

Wyłącznik różnicowoprądowy działa na prostej zasadzie fizyki: w każdym obwodzie prąd wpływający musi być równy wypływającemu. Jeśli różnica przekracza 30 miliamperów (tyle wystarczy, żeby zatrzymać pracę serca), wyłącznik rozwiera styki w czasie krótszym niż 30 milisekund. To tak krótko, że mięsień sercowy nie zdąży się skurczyć w sposób zagrażający życiu. Norma PN-HD 60364 wymaga go dziś w każdym nowym obwodzie.

Ogranicznik przepięć to osobna historia. Burza nad okolicznym polem potrafi w indukcji wytworzyć w linii napowietrznej impuls o napięciu kilku kilowoltów. Bez SPD ten impuls wchodzi do domu i pali dekoder telewizji, lodówkę z płytą główną albo pompę obiegową. Dlatego w domach z przyłączem napowietrznym SPD obowiązuje, a przy kablowym jest zalecany, bo nawet operator czasem popełnia błędną czynność łączeniową.

W domu o powierzchni 120 m² z 8-10 obwodami różnicowoprądowymi wystarcza rozdzielnica natynkowa 36-modułowa. Jeśli planujesz ładowarkę do auta, magazyn energii i kilka obwodów dodatkowych, lepiej iść w 54 moduły. Wybór zbyt małej skrzynki oznacza jej wymianę za dwa, trzy lata, gdy pojawi się fotowoltaika.

Montaż krok po kroku, czyli co, kiedy i dlaczego właśnie tak

Instalacja elektryczna w domu jednorodzinnym to proces, który musi wejść między murowanie ścian a tynkowanie. Prowadzenie kabli po tynku to rozwiązanie natynkowe, tańsze i szybsze, ale nieestetyczne, dlatego w nowych domach dominuje metoda podtynkowa. Peszel (elastyczna rura PVC lub PE) chroni kabel w ścianie i umożliwia jego wymianę bez kucia. W podłodze kładzie się kable w peszelach prowadzonych w warstwie wylewki, zawsze pod kątem prostym, nigdy na skos.

Siedem etapów montażu

  1. Obliczenie mocy przyłączeniowej punkt wyjścia do rozmów z operatorem.
  2. Projekt instalacji rysunek rozdzielni, tras kablowych i stref ochronnych.
  3. Wybór metody prowadzenia podtynkowa w peszelach, podłogowa w warstwie wylewki lub natynkowa w korytkach.
  4. Kucie bruzd i układanie peszli trasa bez skosów, odległość od przewodów gazowych minimum 10 cm.
  5. Wciąganie kabli i montaż puszek puszki łączeniowe dostępne, nie zatynkowane na amen.
  6. Montaż rozdzielni i zabezpieczeń po zakończeniu stanu surowego.
  7. Pomiary odbiorcze i protokół wyłącznie osoba z uprawnieniami SEP.

Pomiarami odbiorczymi zajmuje się elektryk z uprawnieniami, który bada rezystancję izolacji (norma poniżej 0,5 MΩ przy napięciu probierczym 500 V), impedancję pętli zwarcia, czułość wyłączników różnicowoprądowych i działanie przewodu PE. Bez pozytywnego wyniku pomiarów instalacja nie może zostać zasilona napięciem, a ubezpieczyciel odmówi polisy. Tę kolejność łamie się rzadko, bo konsekwencje finansowe są większe niż koszt cierpliwego czekania.

Samowolne podłączenie prądu do budynku, w którym nie wykonano pomiarów, stanowi wykroczenie. Operator ma prawo odciąć dopływ energii do czasu przedstawienia protokołu. Co gorsza, w razie pożaru ubezpieczyciel odmówi wypłaty, gdy znajdzie w dokumentach brak protokołu odbioru.

Koszty instalacji elektrycznej w nowym domu w 2026 roku

Ceny elektryki w budownictwie jednorodzinnym rosły w ostatnich trzech latach szybciej niż inflacja bazowa, głównie za sprawą miedzi oraz rosnących wymagań normatywnych. Za rozsądną instalację w domu 120 m² bez fotowoltaiki, ładowarki ani magazynu energii zapłacisz dziś netto 28 000-45 000 zł za robociznę, plus 18 000-30 000 zł za materiały, co razem daje widełki 46 000-75 000 zł. Kwota zależy od regionu, liczby obwodów i klasy osprzętu.

Element kosztorysuWidełki (PLN, netto)
Przyłącze kablowe z dokumentacją4 000-12 000
Prokt instalacji (uprawniony projektant)2 500-5 000
Rozdzielnica natynkowa z osprzętem3 500-7 000
Montaż gniazd i łączników (średnio 60-80 szt.)4 000-8 000
Kable, peszle, puszki, łączniki8 000-18 000
Pomiary odbiorcze + protokół600-1 500
Rezerwa mocy do 18 kW (opłata dodatkowa)1 000-3 000

Taryfy energetyczne kształtują rachunek eksploatacyjny przez następne dekady. Taryfa G11 to najprostszy układ: jedna stawka za kilowatogodzinę bez podziału na dzień i noc. G12 dzieli dobę na strefę dzienną i nocną, z ceną nocną niższą nawet o 40%. G12w wprowadza weekendy w niższej strefie. G13 opiera się na trzech strefach czasowych, w tym najniższej między 22:00 a 6:00 rano.

Kiedy wybrać G12 zamiast G11

Taryfa G12 zaczyna mieć sens, gdy magazynujesz ciepło, na przykład podłogówką z kotłem elektrycznym, ładujesz nocą magazyn energii albo korzystasz z pompy ciepła, której sprężarka działa wydajniej nocą. Przy domu 120 m² z pompą ciepła różnica w rocznym rachunku sięga 1 800-3 500 zł, przy czym zwrot z samej zmiany taryfy pojawia się po kilku miesiącach. Wybór spośród G11, G12, G12w i G13 należy podjąć po pierwszych dwóch, trzech fakturach w taryfie G11, bo operator z zasady nie odmówi zmiany.

Przygotowanie instalacji pod fotowoltaikę, ładowarkę EV i smart home

Większość inwestorów traktuje fotowoltaikę jako decyzję na koniec, gdy dach leży już zielonych pięć lat. To złudna oszczędność, bo modernizacja instalacji po fakcie kosztuje znacznie więcej niż zapas przewidziany projektem. Każdy nowy dom budowany w Polsce w 2026 roku powinien zakładać, że za trzy do siedmiu lat pojawi się fotowoltaika, magazyn energii, ładowarka auta albo system inteligentnego zarządzania.

Co ułożyć w ścianach, zanim jeszcze ruszy fotowoltaika

  • Dedykowany obwód trójfazowy do inwertera czterożyłowy kabel YDYżo 5×6 mm² prowadzony do miejsca planowanej rozdzielni DC, zwykle garażu lub kotłowni.
  • Szyna odpływowa z rezerwą modułów minimum 8 wolnych modułów w rozdzielnicy głównej, aby dodać SPD DC, zabezpieczenia stringów i rozłącznik.
  • Przewód komunikacyjny Cat6 do inwertera przydaje się do monitoringu przez internetowy portal producenta.
  • Obwód 400 V do ładowarki EV obciążalność do 11 kW, zabezpieczenie trójfazowe C 25 A.
  • Magistrala smart home (KNX lub Modbus) zintegrowany system sterowania oświetleniem, roletami, ogrzewaniem i wentylacją.
  • Okablowanie do magazynu energii okrągły przewód bateryjny połączony z inwerterem hybrydowym.

Instalacja inteligentna znacząco obniża koszty eksploatacji domu, nie dlatego, że sama myśli, lecz dlatego, że ogranicza działanie drogich odbiorników do momentu, gdy panele dają prąd. KNX jako magistrala pracuje na zasilaniu 30 V DC z żyłą typu skrętka, co gwarantuje niezawodność i otwarty standard na dziesiątki lat.

Strefy ochronne w łazience: dlaczego 30 cm od wanny to za mało

Woda i prąd stanowią kombinację, która zabija szybciej niż ogień. Norma IEC 60364-7-701 dzieli łazienkę na cztery strefy: 0 (wewnątrz wanny lub brodzika), 1 (do 2,25 m nad dnem), 2 (do 0,6 m od obręczy) i 3 (reszta łazienki). W strefie 0 obowiązuje zasilanie SELV 12 V, w strefie 1 stopień ochrony IP 67, w strefie 2 IP 44, a w strefie 3 wystarczy IP 20. Każdy obwód w łazience musi być chroniony wyłącznikiem różnicowoprądowym 30 mA.

Prace przy instalacji elektrycznej, nawet tej w stanie surowym, może wykonywać wyłącznie elektryk z odpowiednimi uprawnieniami SEP. Samodzielne ciągnięcie kabli bez nadzoru wykwalifikowanej osoby niesie ze sobą ryzyko utraty gwarancji, odmowy wypłaty ubezpieczenia i konsekwencji prawnych w razie pożaru lub porażenia.

Najczęstsze błędy inwestorów, które kosztują fortunę w eksploatacji

Doświadczony elektryk widzi te błędy w co drugim nowym domu. Pierwszy to zbyt mała rozdzielnica, w której brakuje miejsca na nowe zabezpieczenia, gdy pojawi się pompa ciepła albo ładowarka. Drugi to brak zapasu mocy przyłączeniowej, co wymusza późniejszą rozbudowę przyłącza i wizytę operatora z nowym projektem. Trzeci to rezygnacja z pomiarów odbiorczych albo zlecanie ich przypadkowej osobie, która wpisuje do protokołu wartości z kapelusza.

Checklista odbioru instalacji elektrycznej

  • Protokół pomiarów rezystancji izolacji (minimum 0,5 MΩ przy 500 V)
  • Pomiar impedancji pętli zwarcia (zgodnie z PN-HD 60364)
  • Pomiar czułości wyłączników RCD (prąd różnicowy ≤ 30 mA, czas ≤ 30 ms)
  • Sprawdzenie ciągłości przewodu PE
  • Protokół badania SPD (jeśli zamontowano)
  • Schemat rozdzielnicy z opisem obwodów i zabezpieczeń
  • Oświadczenie kierownika budowy o zgodności z projektem
  • Wpis do dziennika budowy z datą i podpisem

Kolejne grzechy pojawiają się przy samowolce: właściciel sam dokłada gniazdko tuż nad blatem roboczym w kuchni, bez dbałości o oddzielenie od gazu i wody. Albo prowadzi kabel przez ścianę nośną, naruszając jej nośność. Albo zostawia puszki podtynkowe bez pokryw, przez co tynkarz zalewa je masą. Każdy z tych błędów wynika z pośpiechu, nie z braku wiedzy, i każdy kosztuje wielokrotnie więcej niż spowolnienie prac o jeden dzień.

FAQ pytania, które padają najczęściej przy budowie domu

Ile trwa cała instalacja w domu 120 m²? Od tygodnia do trzech tygodni w stanie surowym zamkniętym, pod warunkiem że projekt gotowy i materiały na miejscu. Montaż rozdzielnicy i zabezpieczeń to dodatkowe dwa dni po zakończeniu tynków.

Jaka moc przyłączeniowa pod pompę ciepła? Minimum 12 kW, optymalnie 17-18 kW. Pompa ciepła o mocy grzewczej 9 kW pobiera z sieci około 4,5 kW prądu, ale w lustrze potrzebuje dodatkowego zapasu na grzałkę awaryjną i cyrkulację.

Czy opłaca się taryfa G12 przy fotowoltaice? Tak, jeśli magazynujesz ciepło w bojlerze nocą albo masz magazyn energii. Magazyn energii to tak naprawdę bateria, która ładuje się z paneli w dzień i rozładowuje w nocy, co samo w sobie eliminuje potrzebę taryfy wielostrefowej.

Ile kosztuje przyłącze kablowe? Od 4 000 zł za krótkie połączenie w granicach pasa drogowego do ponad 12 000 zł przy trasie liczącej kilkadziesiąt metrów w terenie utwardzonym. Operator wycenia robociznę, ale też materiał i opłatę za moc przyłączeniową.

Kiedy warto kłaść kable pod podłogą? Zawsze w budynku z wylewką cementową i ogrzewaniem podłogowym, ale trasy muszą biec w odstępach co najmniej 15 cm od rur grzewczych i nigdy pod stałymi meblami, gdzie izolacja termiczna utrudnia oddawanie ciepła.

Źródła danych, normy i przepisy

NazwaZakres
PN-HD 60364 seria normWymagania dla instalacji elektrycznych niskiego napięcia
IEC 60364-7-701Strefy ochronne w łazienkach
Prawo energetyczne (Dz.U. 1997 nr 54 poz. 348 z późn. zm.)Ramowe zasady przyłączania do sieci
Taryfy operatorów OSD na 2026Aktualne stawki opłat dystrybucyjnych i jakościowych
Rozporządzenie Ministra Infrastruktury ws. warunków technicznych (Dz.U. 2019 poz. 1065)Minimalne wymagania dla budynków
Katalogi producentów przewodów (np. zgodne z PN-EN 50575)Dane techniczne kabli YDY, YDYżo

Źródła norm dostępne na stronach Polskiego Komitetu Normalizacyjnego (pkn.pl) oraz w bibliotece norm IEEE (standards.ieee.org). Stawki taryfowe publikowane są przez poszczególnych operatorów systemów dystrybucyjnych (OSD) na ich stronach internetowych. Aktualne przepisy dostępne na portalu Sejmu (isap.sejm.gov.pl).
