Instalacja elektryczna w domu krok po kroku – kompletny przewodnik 2026
Widok iskrzącego gniazdka potrafi zepsuć humor lepiej niż poniedziałkowy poranek. Źle dobrany przekrój przewodu, ciasna rozdzielnica, brak ogranicznika przepięć każdy z tych detalów przekłada się na realne zagrożenie i konkretne złotówki, które znikają z budżetu przy pierwszej poważnej awarii. Tymczasem budowa domowej sieci elektrycznej wcale nie musi przypominać loterii, jeśli od początku traktuje się ją jak precyzyjny projekt inżynierski.

- Zapotrzebowanie na moc i formalności przyłączeniowe
- Planowanie obwodów i rozdzielnicy
- Przekroje przewodów i zabezpieczenia
- Koszt instalacji elektrycznej w domu w 2026 roku
- Krok po kroku: od projektu do odbioru
- Planowanie pod fotowoltaikę i pompę ciepła
- Najczęstsze błędy, które kosztują fortunę
- Checklista odbioru instalacji
- Perspektywa finansowa: kiedy warto dopłacić
Zapotrzebowanie na moc i formalności przyłączeniowe
Każda domowa sieć elektryczna zaczyna się od papierów, nie od wiertarki. Pierwszym krokiem jest złożenie wniosku o określenie warunków przyłączenia do sieci dystrybucyjnej dokumentu, bez którego żaden zakład energetyczny nie podpisze umowy. Operator sprawdza w nim planowaną moc przyłączeniową, która dla domu jednorodzinnego zwykle mieści się w przedziale 12-15 kW, a w przypadku planowanej pompy ciepła albo ładowarki samochodowej potrafi przekroczyć 20 kW.
Czas oczekiwania na warunki zależy od mocy i od tego, czy sieć w okolicy wymaga rozbudowy. Dla przyłączy do 1 kW formalności trwają około 30 dni, dla mocy powyżej 40 kW termin wydłuża się nawet do 150 dni, a koszt zależy od długości trasy i sposobu prowadzenia kabla.
| Typ przyłącza | Koszt za 1 kW | Estetyka | Trwałość |
|---|---|---|---|
| Napowietrzne | 65-95 zł | Widoczne przewody, łatwa diagnostyka | 30-40 lat |
| Kablowe | 110-160 zł | Całkowicie ukryte w ziemi | 50+ lat |
Przyłącze kablowe kosztuje więcej, bo wymaga wykopu na głębokość 60-80 cm, ułożenia folii niebieskiej, rury osłonowej i samego kabla YKY. Napowietrzne stawia się w jeden dzień, ale szpeci elewację i narażone jest na zerwanie podczas wichury. Decyzja nie jest czarno-biała, bo w strefie zabudowy szeregowej operatorzy coraz częściej narzucają wyłącznie wariant kablowy.
Obliczenie zapotrzebowania na moc wygląda zaskakująco prosto. Wystarczy zsumować moc znamionową wszystkich odbiorników od oświetlenia LED (8-15 W na punkt) przez piekarnik (2-3 kW), zmywarkę (2 kW), pralkę (2,2 kW), aż po ładowarkę do auta (7-11 kW) i przemnożyć przez współczynnik jednoczesności. Dla domu 120 m² przyjmowany współczynnik wynosi 0,6-0,8, co skutecznie obniża sumaryczny wynik, bo nikt nie włącza jednocześnie żelazka, piekarnika i odkurzacza.
Dla przykładu: kuchnia z piekarnikiem, płytą indukcyjną, zmywarką i lodówką potrafi „ciągnąć" 7 kW, ale przy współczynniku 0,8 realne obciążenie spada do około 5,6 kW. Dodając salon, dwie sypialnie, łazienkę i kotłownię, łatwo wyjść poza 12 kW i właśnie dlatego tak wielu inwestorów planuje z góry rezerwę na przyszłe 15 lub 20 kW.
Planowanie obwodów i rozdzielnicy

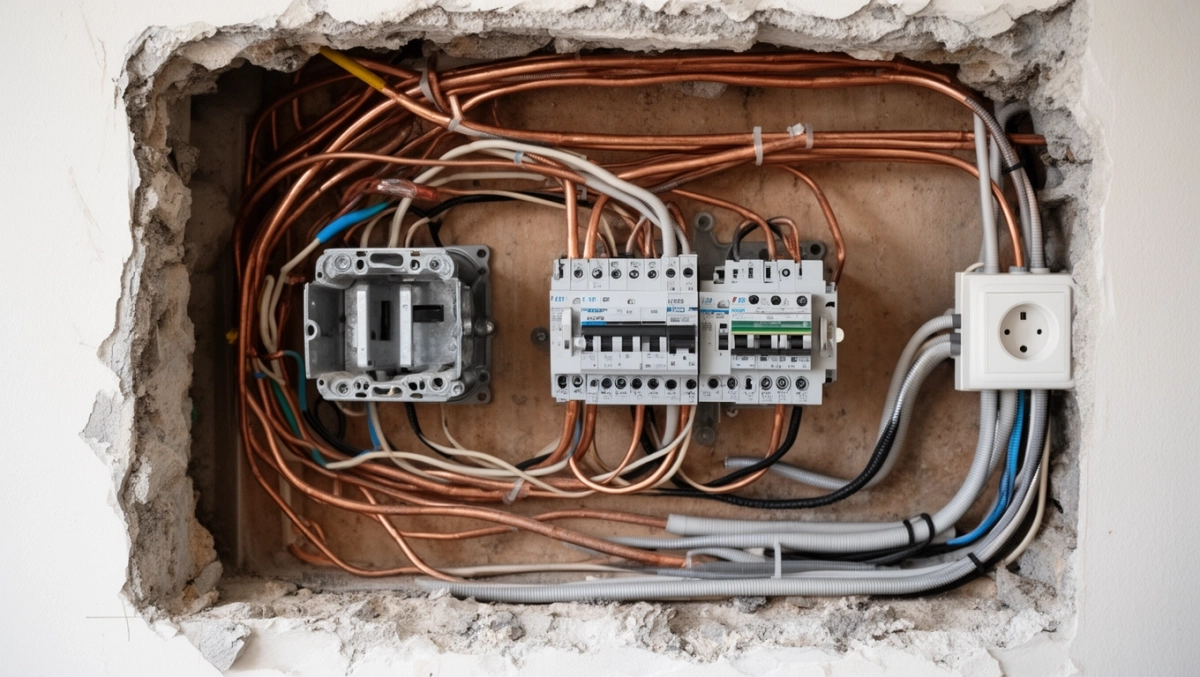

Obwód elektryczny to najmniejsza jednostka logiczna instalacji, odpowiadająca jednej linii zasilanej osobnym zabezpieczeniem. W domu 150 m² rozsądnym minimum jest 12-15 obwodów, a optymalnym rozwiązaniem 18-20, bo każdy duży odbiornik płyta indukcyjna, piec, podgrzewacz wody, gniazdo do ładowarki powinien mieć własną linię. Na jeden obwód gniazdkowy przypada maksymalnie 10 punktów, a na oświetleniowy 20 to granica, której przekraczanie kończy się notorycznie wybijającymi korkami przy pierwszej większej burzy.
Rozdzielnica to serce całego układu. Składa się z wyłącznika głównego, ogranicznika przepięć typu 1+2, wyłączników różnicowoprądowych 30 mA (jeden na łazienkę i wilgotne strefy, drugi na resztę domu) oraz wyłączników nadprądowych B10, B16, C20 dobranych do przekroju przewodu. Układ „szeregowo" wyłącznik główny, ogranicznik, różnicówki, nadprądowe zapewnia selektywność, czyli zdolność odcięcia wyłącznie uszkodzonej linii bez gaszenia całego domu.
| Strefa w domu | Liczba gniazdek | Uwagi |
|---|---|---|
| Salon | 6-8 | TV, kino domowe, lampy, ładowarki |
| Kuchnia | 8-10 | Osobne obwody dla AGD |
| Sypialnia | 4-6 | Łóżko, lampki, TV |
| Łazienka | 2-3 | Strefy 0-3, IP44, IP55 |
Zasada „gniazdo co 2-3 metry" wynika z wygody, nie z przepisu. Jej fizyczne uzasadnienie jest jednak głębsze: przedłużacze połączone kaskadowo to zwiększona rezystancja, grzanie się styków i realne ryzyko pożaru przy obciążeniu powyżej 2 kW. Planując rozmieszczenie, warto zostawić zapas na przyszłe meble przesunięcie ściany telewizora o metr nie powinno wymuszać kucia nowych bruzd.
Puszki elektryczne powinny być rozmieszczone symetrycznie, najczęściej 30 cm od krawędzi ściany i 110-120 cm od podłogi dla gniazdek, a 200 cm dla włączników. Rozdzielnica montowana zwykle w garażu, kotłowni lub holu, na wysokości 1,5 m od podłogi, z minimum 15 cm wolnej przestrzeni wokół potrzebnej do późniejszej rozbudowy i chłodzenia.
Przekroje przewodów i zabezpieczenia
Przekrój przewodu dobiera się na podstawie dwóch kryteriów: obciążalności prądowej i spadku napięcia, przy czym żadne z nich nie powinno przekroczyć wartości granicznych z normy PN-HD 60364. Dla oświetlenia stosuje się miedziany przewód 1,5 mm² zabezpieczony wyłącznikiem B10, dla gniazdek ogólnych 2,5 mm² z B16, a dla kuchni, łazienki i garażu 4 mm² z B25. Każdy wzrost przekroju obniża nagrzewanie się kabla i pozwala bezpiecznie prowadzić dłuższe trasy bez strat napięcia powyżej 3%.
Kolory izolacji nie są przypadkowe. Brązowy lub czarny to faza (L), niebieski to neutralny (N), żółto-zielony to ochronny (PE). Pomylenie PE z N to klasyczny błąd, przez który „zero ochronne" przestaje chronić, a obudowa urządzenia staje się pod napięciem przy pierwszej usterce izolacji. Wszystkie połączenia w puszkach powinny być wykonywane złączkami WAGO lub zaciskowymi, nigdy skręcaniem żył skręt luzuje się pod wpływem cykli termicznych i zwiększa rezystancję, a w skrajnych przypadkach iskrzy.
| Typ zabezpieczenia | Co chroni | Miejsce montażu |
|---|---|---|
| Wyłącznik nadprądowy B/C | Przeciążenie, zwarcie | Każdy obwód |
| Różnicowoprądowy 30 mA | Dotyk pośredni | Łazienka, kuchnia, garaż |
| Ogranicznik przepięć T1+T2 | Uderzenie pioruna | Rozdzielnica główna |
| Uziom fundamentowy | Odprowadzenie prądu | Fundament domu |
Łazienka rządzi się osobnymi prawami. Podzielona jest na cztery strefy: 0 (wanna, brodzik), 1 (do 2,25 m nad wanną), 2 (do 0,6 m od wanny), 3 (pozostała część pomieszczenia). W strefie 0 i 1 montuje się wyłącznie oprawy 12 V klasy IP67, w strefie 2 gniazda IP44, a w strefie 3 standardowe, ale zasilane z różnicówki 30 mA. Brak tej ochrony to najczęstsza przyczyna porażeń, niestety wciąż spotykana w starszych domach.
Nigdy nie skręcaj żył aluminiowych z miedzianymi pod jednym zaciskiem tworzy się ogniwo galwaniczne, które koroduje i grzeje złącze. Stosuj wyłącznie złączki z przekładką bimetaliczną albo wymień cały odcinek instalacji na miedź.
Koszt instalacji elektrycznej w domu w 2026 roku
Ceny elektryki rosną szybciej niż inflacja, głównie przez drożejącą miedź i rosnące wynagrodzenia wykwalifikowanych elektryków. Projekt instalacji dla domu 120-150 m² to wydatek 1500-3000 zł, robocizna waha się od 80 do 120 zł za punkt elektryczny (gniazdo, włącznik, punkt świetlny), a materiały przewody, puszki, rozdzielnica, zabezpieczenia kosztują 8-14 tys. zł. Łączny budżet „pod klucz" zamyka się najczęściej w przedziale 25-45 tys. zł, a górna granica dotyczy domów z rozbudowaną automatyką i dużą liczbą obwodów.
| Element | Koszt orientacyjny 2026 |
|---|---|
| Projekt instalacji | 1500-3000 zł |
| Robocizna (punkt) | 80-120 zł |
| Materiały (dom 120 m²) | 8000-14 000 zł |
| Rozdzielnica z osprzętem | 2500-5000 zł |
| Pomiar odbiorczy | 300-700 zł |
Największe oszczędności pojawiają się na etapie planowania. Łączenie obwodów, rezygnacja z oddzielnych linii do AGD albo montaż gniazd w zbyt dużych odstępach to pozorne cięcia koszt korekty po tynkowaniu wynosi trzykrotność kwoty zaoszczędzonej wcześniej. Rozsądniej jest zapłacić za pięć obwodów więcej, niż przez dekadę zmagać się z przedłużaczami poprowadzonymi pod dywanem.
Krok po kroku: od projektu do odbioru
Realizacja domowej sieci elektrycznej przebiega według ściśle określonej kolejności, w której każdy etap warunkuje następny. Rozpoczyna się od projektu wykonawczego, zatwierdzonego przez osobę z uprawnieniami SEP. Dalej ekipa wykuwa bruzdy w ścianach, układa peszel, montuje puszki, wciąga przewody i pozostawia końce do późniejszego podłączenia osprzętu.
Po tynkowaniu przychodzi czas na rozdzielnicę najważniejszy moment, w którym widać, czy cały projekt trzyma się kupy. Wyłączniki nadprądowe, różnicowoprądowe i ogranicznik przepięć muszą zgadzać się ze schematem, a każdy obwód wymaga czytelnego opisu. Na koniec wykonawca przeprowadza pomiary: rezystancji izolacji, impedancji pętli zwarcia, skuteczności ochrony przeciwporażeniowej i działania wyłączników różnicowoprądowych.
| Pomiar | Co sprawdza | Norma |
|---|---|---|
| Rezystancja izolacji | Szczelność przewodów | ≥ 0,5 MΩ |
| Impedancja pętli zwarcia | Zadziałanie zabezpieczeń | ≤ 0,4 Ω dla B16 |
| Wybiórczość różnicówek | Czas zadziałania | ≤ 30 ms przy 30 mA |
| Ciągłość PE | Połączenia ochronne | < 1 Ω |
Protokół pomiarowy i schemat rozdzielnicy stanowią dowód poprawności instalacji. Bez nich ubezpieczyciel może odmówić wypłaty po szkodzie, a inspektor nadzoru budowlanego nie dopuści budynku do użytkowania. Ten dokument warto przechowywać równie starannie jak akt notarialny.
Planowanie pod fotowoltaikę i pompę ciepła
Nowoczesna domowa sieć elektryczna różni się od tej sprzed dekady jednym detalem: musi być gotowa na przyszłe źródła energii. Fotowoltaika wymaga miejsca w rozdzielnicy na inwerter, zabezpieczenie AC/DC i rozłącznik, a pompa ciepła potrafi pobierać jednofazowo 16-25 A co oznacza konieczność rezerwowania osobnego obwodu już na etapie budowy.
Przewód YDYp 4 mm² prowadzony z rozdzielnicy do garażu kosztuje kilkaset złotych, ale pozwala za rok podłączyć magazyn energii albo wallbox bez kucia ścian. Przewidzenie takiej rezerwy w projekcie to żadna przesada polskie prawo energetyczne wyraźnie dąży do dekarbonizacji budynków, a każdy inwestor, który tego nie uwzględni, za pięć lat będzie kuł nowe bruzdy.
Przy planowaniu pompy ciepła zwiększ moc przyłączeniową o minimum 5 kW już na etapie umowy z zakładem energetycznym. Różnica w opłacie stałej to kilkaset złotych rocznie, ale podniesienie mocy po fakcie wymaga ponownego projektu i nowej umowy.
Najczęstsze błędy, które kosztują fortunę
Brak uziemienia to klasyk polskich domów z lat 90. Wiele starszych budynków ma jedynie dwa przewody (L i N), a bolec w gniazdku wisi w powietrzu, podłączony do zera roboczego. Taka instalacja zagraża życiu i żadna różnicówka tego nie naprawi, bo prąd porażeniowy nie zamyka się w pętli przez przewód PE.
Za mała liczba obwodów kończy się przedłużaczami i wybijającymi korkami. Gdy piekarnik, czajnik i pralka pracują na jednej linii, wyłącznik B16 otwiera obwód przy prądzie 23 A, czyli mniej więcej po minucie ciągłej pracy. Wydzielenie osobnego obwodu dla kuchni to koszt 400-600 zł, który zwraca się w spokoju domowników.
Gniazda w łazience bez odpowiedniego stopnia ochrony IP, brak ogranicznika przepięć, prowadzenie przewodów bez peszla, montaż rozdzielnicy w sypialni to kolejne grzechy główne. Każdy z nich ma swoje techniczne uzasadnienie: wilgoć w łazience obniża rezystancję skóry dziesięciokrotnie, piorun indukuje w przewodach napięcia rzędu kilku kilowoltów, a peszel chroni mechanicznie przewód przy osadzaniu się tynku.
Checklista odbioru instalacji
- Projekt powykonawczy z naniesionymi zmianami
- Schemat rozdzielnicy z opisem każdego obwodu
- Protokoły pomiarów: izolacja, pętla zwarcia, różnicówki
- Deklaracja zgodności użytych materiałów
- Świadectwo kwalifikacyjne wykonawcy (SEP)
- Sprawdzenie ciągłości PE we wszystkich gniazdach
- Test wyłączników różnicowoprądowych przyciskiem TEST
- Kontrola oznaczeń kolorów przewodów
- Weryfikacja liczby punktów zgodnie z projektem
- Zapas przewodu w puszkach (min. 15 cm)
Każdy z tych punktów ma konkretny sens techniczny: deklaracja zgodności potwierdza, że kable nie zapalą się przy pierwszym przeciążeniu, świadectwo SEP daje pewność, że pomiar wykonał uprawniony elektryk, a zapas przewodu w puszce pozwala trzykrotnie wymienić gniazdo bez konieczności łączenia kabla.
Perspektywa finansowa: kiedy warto dopłacić
Dopłata 2000 zł do różnicówek wysokiej jakości to żadna przesada. Ich trwałość sięga 20 lat, tańsze chińskie odpowiedniki potrafią zacząć „samoczynnie wyskakiwać" po dwóch sezonach. Podobnie ogranicznik przepięć: różnica między tanim a markowym to kilkaset złotych, a ubytek piorunowy zniszczy całą domową elektronikę za kilkadziesiąt tysięcy.
Koszt wykonania instalacji to jedynie ułamek wartości domu, ale błędy potrafią obciąć jego wartość rynkową o 5-10%. Raport z badania termowizyjnego i aktualne pomiary elektryczne stają się dziś standardem w transakcjach, a brak dokumentacji odstrasza kupujących bardziej niż brak garażu.
Traktując prąd jako system naczyń połączonych od skrzynki energetycznej przez rozdzielnicę, obwody, puszki, gniazda aż po ostatni włącznik przy łóżku łatwiej dostrzec, dlaczego każdy element musi współgrać z pozostałymi. Domowa sieć elektryczna to nie kolekcja przypadkowych kabli, lecz precyzyjny organizm, w którym jeden słaby punkt obniża bezpieczeństwo całości.
Projekt zrobiony „na kolanie" zawsze wraca jak bumerang. Warto poświęcić tydzień na rzetelne obliczenia, tydzień na ustalenia z elektrykiem i jeszcze jeden na przegląd każdego gniazdka w projekcie te trzy tygodnie zaoszczędzą lata frustracji. Inwestycja w porządną dokumentację, jakościowe materiały i wykwalifikowanego wykonawcę zwraca się wielokrotnie: spokojnym snem podczas burzy, brakiem problemów z ubezpieczycielem i wartością nieruchomości, która zamiast spadać, rośnie z każdym rokiem.
Źródła danych: PN-HD 60364 niskonapięciowe instalacje elektryczne, Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.), taryfy operatorów sieci dystrybucyjnej (Tauron, PGE, Enea, E.ON portal www.ure.gov.pl), cenniki materiałów elektrycznych raporty branżowe PSPE. Dane kosztowe: średnie rynkowe I kwartał 2026, własna praktyka projektowa.
