Protokół próby szczelności instalacji CO – wzór i wymogi 2026

Kolektyw redakcyjny ite Aktualizacja: 7 lipca 2026 r.

Kocioł grzeje, grzejniki ciepłe, inwestor zadowolony, a tydzień później na suficie pojawia się mokra plama. Bez podpisanego protokołu próby szczelności instalacji co właśnie zaczyna się najdroższy spór w historii tej budowy. Dokument, który powstaje w dwadzieścia minut, potrafi uratować czterdzieści tysięcy złotych albo spokój ducha na piętnaście lat eksploatacji. W dalszej części znajdziesz konkretny wzór wraz z omówieniem każdej rubryki, listę kontrolną w formie checkboxów, wartości ciśnienia próbnego policzone według rzeczywistej normy oraz pięć błędów, które regularnie unieważniają cały protokół.

Protokół próby szczelności instalacji co

Protokół odbioru instalacji CO i CWU czym właściwie jest

Protokół odbioru instalacji CO i CWU to dokument powykonawczy spisywany w momencie, gdy wykonawca uznaje prace za zakończone, a inwestor potwierdza ich zgodność z umową. Obejmuje on próbę szczelności, napełnienie układu wodą, regulację zaworów, sprawdzenie automatyki oraz krótki instruktaż obsługi. Nie jest to świstek do szuflady, lecz pisemny dowód wykonania usługi zgodnie ze sztuką budowlaną i dokumentacją projektową.

W praktyce oznacza to, że podpisany egzemplarz chroni obie strony przez lata. Inwestor otrzymuje narzędzie do egzekwowania gwarancji, dochodzenia roszczeń z polisy mieszkaniowej oraz rozliczeń z bankiem przy wniosku o dofinansowanie. Wykonawca zyskuje pewność, że ewentualna awaria nie zostanie mu przypisana, jeśli instalacja była eksploatowana prawidłowo.

Warto pamiętać, że zakres dokumentu różni się od protokołu montażu kotła gazowego. Ten drugi wymaga uprawnień gazowych SEP grupy 3, zgłoszenia do zakładu gazowniczego i dotyczy wyłącznie obiegu spalinowo-paliwowego. Protokół odbioru CO i CWU obejmuje cały obieg wodny, od źródła ciepła po ostatni zawór czerpalny, i może go podpisać osoba z uprawnieniami budowlanymi w specjalności instalacyjnej.

Uwaga: brak protokołu próby szczelności przy szkodzie wywołanej zalaniem stanowi podstawę do odmowy wypłaty odszkodowania przez większość ubezpieczycieli. Likwidatorzy traktują go jak dokument potwierdzający prawidłowe wykonanie instalacji.

Kiedy dokument jest wymagany sytuacje i konsekwencje braku

Najczęściej protokół potrzebny jest przy pięciu scenariuszach, z których każdy niesie odmienne ryzyko finansowe. Pierwszy to odbiór końcowy inwestycji i przekazanie instalacji do użytkowania. Bez podpisanego dokumentu inwestor nie może formalnie przyjąć robót, co blokuje rozliczenie końcowe z wykonawcą.

Drugi scenariusz dotyczy gwarancji producenta kotła, pompy ciepła czy rur. Producenci uzależniają utrzymanie rękojmi od udokumentowanego rozruchu przeprowadzonego przez autoryzowany serwis lub uprawnionego instalatora. Trzeci to szkoda majątkowa, na przykład zalanie sąsiada przez nieszczelne połączenie. Ubezpieczyciel żąda wtedy protokołu jako dowodu, że instalacja została prawidłowo sprawdzona pod ciśnieniem.

Czwarty obszar stanowią programy dofinansowania takie jak Czyste Powietrze czy Moje Ciepło. Operatorzy weryfikują kompletność dokumentacji powykonawczej, a brak protokołu odbioru skutkuje odrzuceniem wniosku o płatność. Piąty przypadek to sprzedaż nieruchomości, gdzie notariusz lub kupujący oczekują pełnej dokumentacji technicznej budynku, w tym instalacji grzewczej.

SytuacjaKonsekwencja braku protokołu
Zalanie mieszkania sąsiadaOdmowa wypłaty odszkodowania, spór prawny
Awaria kotła w 3. roku eksploatacjiUtrata gwarancji producenta, koszt wymiany po stronie inwestora
Kontrola Czyste PowietrzeOdrzucenie wniosku o płatność, żądanie zwrotu dotacji
Sprzedaż domuObniżenie ceny, przedłużenie procesu transakcji
Roszczenie wykonawcy o zapłatęBrak dowodu wykonania prac, długotrwały proces sądowy

Siedem obowiązkowych sekcji dokumentu

Prawidłowy protokół próby szczelności instalacji co składa się z siedmiu logicznych bloków, z których każdy odpowiada za inną warstwę ochrony prawnej. Sekcja pierwsza identyfikuje inwestycję: adres, nazwa zadania, numer projektu lub umowy. Bez tych danych dokument jest formalnie nieważny przy próbie powołania się na niego w sądzie.

Sekcja druga wymienia strony procesu: inwestora, wykonawcę, kierownika budowy, inspektora nadzoru oraz ewentualnie projektanta. Każda z tych osób odpowiada za inny fragment instalacji, a ich dane pozwalają ustalić krąg odpowiedzialnych. Sekcja trzecia precyzuje zakres objęty odbiorem: kotłownia, instalacja grzewcza, ciepła woda użytkowa, automatyka, izolacja.

Sekcja czwarta zawiera parametry techniczne oraz wyniki prób: ciśnienie robocze, ciśnienie próbne, czas trwania próby, temperaturę otoczenia, odczyty manometru na początku i końcu badania. Sekcja piąta wymienia dokumenty towarzyszące: certyfikaty, atesty, schematy powykonawcze, instrukcje obsługi. Sekcja szósta to oświadczenia stron o braku zastrzeżeń lub o stwierdzonych usterkach z terminem ich usunięcia.

Sekcja siódma, najczęściej lekceważona, to podpisy łącznie z datą i pieczątkami. Bez nich cały dokument ma wartość jedynie poglądową. Warto też dopisać miejsce na adnotację o przeszkoleniu użytkownika z obsługi kotła i zaworów, bo ten zapis ratuje w sytuacjach, gdy lokator samodzielnie rozreguluje instalację.

Procedura próby szczelności krok po kroku

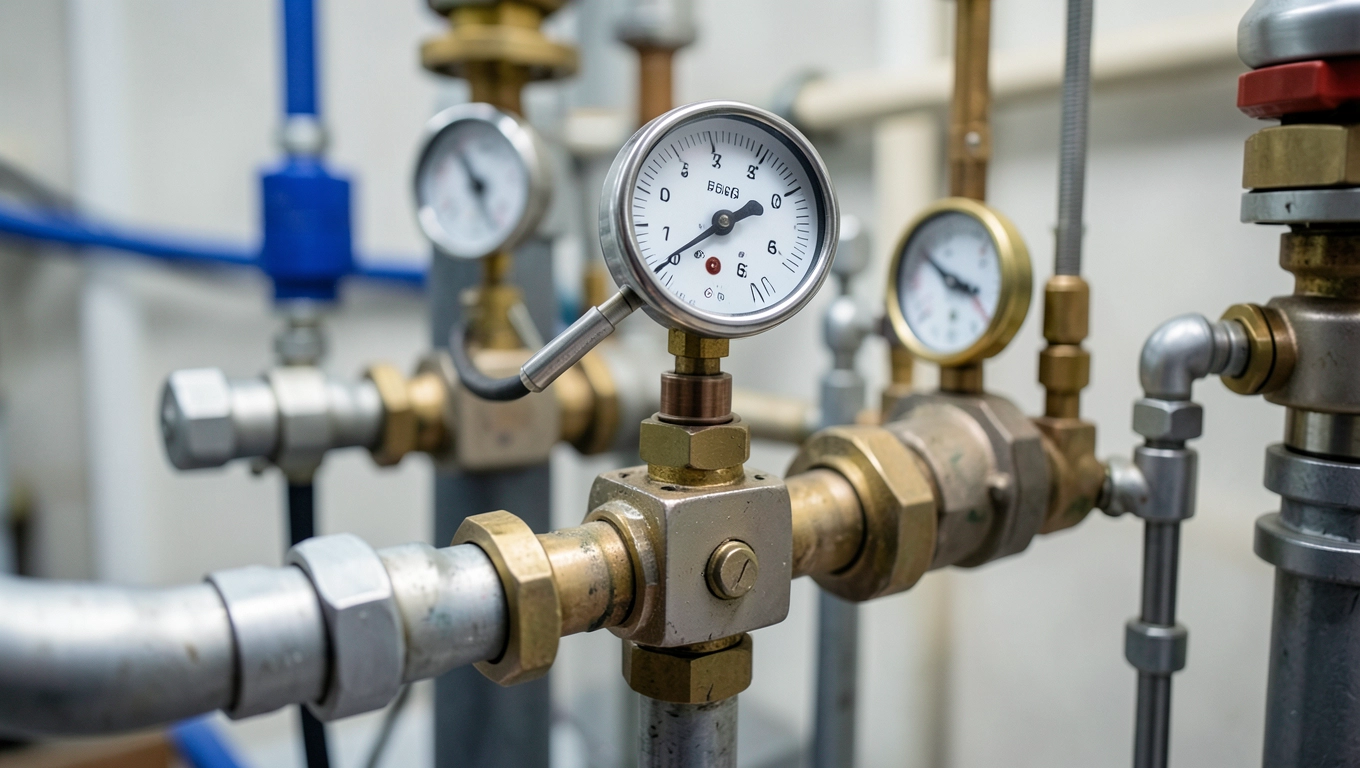

Próba szczelności instalacji co ciśnienie trwa od kilkudziesięciu minut do kilkudziesięciu godzin w zależności od typu instalacji. Pierwszym krokiem jest napełnienie układu wodą uzdatnioną lub sieciową z wyeliminowaniem pęcherzy powietrza przez odpowietrzniki automatyczne i ręczne. Powietrze w instalacji fałszuje odczyty ciśnienia, bo spręża się szybciej niż woda, maskując drobne nieszczelności.

Kolejny etap to ustalenie ciśnienia próbnego według wzoru: ciśnienie próbne = 1,5 × ciśnienie robocze instalacji, przy minimalnej wartości 4 bar dla układów wodnych. W praktyce przy ciśnieniu roboczym 1,5 bar próba wynosi 2,25 bar, ale norma wymaga minimum 4 bar, więc stosujemy tę wyższą wartość. Dla instalacji podtynkowych, na przykład ogrzewania podłogowego, czas trwania próby wydłuża się do 2-24 godzin, bo połączenia ukryte w wylewce muszą być badane w sposób szczególnie staranny.

W trakcie próby manometr powinien wskazywać stałą wartość. Spadek o więcej niż 0,2 bar w czasie 30 minut dla instalacji natynkowej oznacza nieszczelność. Najczęstsze przyczyny to niedokręcone złączki, uszkodzone uszczelki EPDM w połączeniach zaciskanych, niewłaściwie nawinięta nić teflonowa na gwintach oraz pęknięcia w miejscach mocowania rur do ściany.

Wskazówka: do uszczelniania połączeń gwintowanych stosuje się pastę uszczelniającą z atestem do wody pitnej, na przykład z atestem PZH lub DVGW, zamiast samej nici teflonowej. Pasta wypełnia mikroszczeliny, których nić nie jest w stanie skompensować, a jednocześnie pozwala na korektę położenia złączki bez utraty szczelności.

Po zakończeniu próby sporządza się krótki wpis w protokole zawierający datę, godzinę rozpoczęcia i zakończenia, odczyty ciśnienia, temperaturę otoczenia oraz wynik końcowy. Wpis podpisuje wykonawca i inwestor obecni przy badaniu. Samodzielne wykonanie próby przez jedną stronę bez świadka jest częstym błędem formalnym, który później podważa wiarygodność dokumentu.

Lista kontrolna odbioru w jedenastu punktach

Poniższa lista pozwala przejść przez odbiór techniczny bez pominięcia istotnego elementu. Każdy punkt można potraktować jako checkbox, który trzeba zaznaczyć przed podpisaniem protokołu.

  • Próba szczelności wodą pod ciśnieniem min. 4 bar przez min. 30 minut
  • Odpowietrzenie każdego grzejnika oraz pionu instalacji
  • Sprawdzenie nastawy ciśnienia w naczyniu wzbiorczym przeponowym
  • Wygrzanie instalacji do temperatury projektowej i zrównoważenie przepływów
  • Regulacja zaworów termostatycznych i zaworu podpionowego
  • Sprawdzenie izolacji termicznej rur w pomieszczeniach nieogrzewanych
  • Fotografie rur prowadzonych w ścianach przed ich zakryciem
  • Ustawienie krzywej grzewczej i parametrów pracy automatyki
  • Zebranie atestów materiałowych i certyfikatów urządzeń
  • Oświadczenie o przeszkoleniu użytkownika z obsługi kotła
  • Sprawdzenie działania zaworów bezpieczeństwa i manometrów

Ciśnienie próbne wzór, wartości i typowe błędy

Wartość ciśnienia próbnego wynika z dwóch parametrów: ciśnienia roboczego instalacji oraz współczynnika bezpieczeństwa. Wzór przyjmuje prostą postać: Pp = 1,5 × Pr, gdzie Pp to ciśnienie próbne, a Pr to maksymalne ciśnienie robocze w układzie. Norma PN-EN 12828 oraz Warunki Techniczne wykonania i odbioru instalacji ogrzewczych wymagają jednocześnie, by ciśnienie próbne nie było niższe niż 4 bar dla instalacji wodnych.

W typowej instalacji domowej z kotłem gazowym ciśnienie robocze wynosi 1,5-2,0 bar. Próbę wykonuje się więc przy 4 bar, co odpowiada współczynnikowi 2,0-2,7. W instalacjach z pompą ciepła, gdzie ciśnienie robocze sięga 3 bar, próba wymaga 4,5 bar, ale bezpieczniej jest zastosować 6 bar i obserwować manometr przez godzinę.

Pięć błędów unieważniających protokół:
  • Przeprowadzenie próby powietrzem zamiast wodą, co nie wykrywa mikronieszczelności
  • Brak świadka przy próbie, dokument podpisany wyłącznie przez wykonawcę
  • Niedokonanie próby na rurach podtynkowych przed ich zakryciem
  • Wpisanie wartości ciśnienia próbnego niższej niż 4 bar dla instalacji wodnej
  • Pominięcie temperatury otoczenia, która wpływa na odczyty manometru

Protokół CO/CWU a protokół uruchomienia kotła gazowego

Dokumenty te krzyżują się tematycznie, ale różnią zakresem i podstawą prawną. Protokół uruchomienia kotła gazowego obejmuje tylko urządzenie grzewcze: sprawdzenie ciągu kominowego, szczelności obiegu gazowego, ustawień palnika, automatyki zabezpieczającej. Sporządza go osoba z uprawnieniami SEP grupy 3 i przekazuje do zakładu gazowniczego.

Protokół próby szczelności instalacji co dotyczy całego obiegu wodnego, od źródła ciepła po ostatni grzejnik i zawór czerpalny ciepłej wody. Może go podpisać osoba z uprawnieniami budowlanymi w specjalności instalacyjnej lub kierownik budowy z odpowiednimi kwalifikacjami. Często oba dokumenty powstają tego samego dnia, bo rozruch kotła bez uprzednio przeprowadzonej próby szczelności byłby poważnym błędem.

CechaProtokół CO/CWUProtokół uruchomienia kotła gazowego
Kto sporządzaInstalator z uprawnieniami budowlanymiSerwisant z uprawnieniami SEP grupy 3
Medium próbyWoda uzdatnionaPowietrze lub gaz obojętny, następnie gaz ziemny
Wymagane zgłoszenieNieTak, do operatora sieci gazowej
ZakresCała instalacja wodnaKocioł i obieg gazowy
CzęstotliwośćJednorazowo przy odbiorzeJednorazowo przy pierwszym uruchomieniu, potem okresowe przeglądy

Dokumentacja powykonawcza w programach dofinansowania

Program Czyste Powietrze oraz Moje Ciepło wymagają od beneficjentów złożenia kompletu dokumentów potwierdzających prawidłowe wykonanie inwestycji. W przypadku wymiany źródła ciepła lista załączników obejmuje protokół odbioru instalacji CO i CWU, protokół uruchomienia kotła lub pompy ciepła, faktury, certyfikaty urządzeń oraz w niektórych wariantach zdjęcia zamontowanego układu.

Brak któregokolwiek z tych dokumentów skutkuje wezwaniem do uzupełnienia, a w skrajnych przypadkach odrzuceniem wniosku o płatność i żądaniem zwrotu już wypłaconej dotacji. Warto przygotować dwa oryginały protokołu: jeden dla inwestora, drugi dla wykonawcy, i przechowywać je przez co najmniej pięć lat po zakończeniu okresu gwarancji producenta na kluczowe urządzenia.

Termin przechowywania: dokumentację powykonawczą instalacji grzewczej przechowuj co najmniej przez okres gwarancji producenta plus pięć lat zapasu. Dla kotłów gazowych to zwykle 5+5 lat, dla pomp ciepła 7+5 lat, a dla instalacji podłogowej 10+5 lat.

Kalkulator ciśnienia próbnego w praktyce

Aby prawidłowo ustalić ciśnienie próbne, potrzebne są dwie informacje: ciśnienie robocze instalacji oraz jej typ. Poniższa ściągawka pozwala szybko odczytać właściwą wartość bez sięgania po kalkulator.

Typ instalacjiCiśnienie roboczeCiśnienie próbneCzas próby
Kocioł gazowy, grzejniki1,5-2,0 bar4 bar30 min
Pompa ciepła2,5-3,0 bar4,5-6 bar60 min
Ogrzewanie podłogowe1,5-2,0 bar4-6 bar2-24 h
Instalacja stalowa natynkowa1,5 bar4 bar30 min
Instalacja miedziana podtynkowa2,0 bar4-5 bar60 min

Kiedy wystarczy sam protokół, a kiedy potrzebny projekt

W prostych instalacjach, gdzie wymieniono kocioł na nowy o zbliżonej mocy i nie zmieniano układu grzejników, protokół próby szczelności instalacji co wraz z dokumentacją producenta wystarcza do oddania inwestycji do użytkowania. W bardziej złożonych przypadkach konieczne jest uzupełnienie dokumentacji o projekt wykonawczy.

Projekt jest wymagany, gdy zmienia się moc źródła ciepła o więcej niż 30 procent, gdy przebudowywana jest kotłownia lub gdy instalacja obejmuje nowe obiegi, na przykład dogrzewanie basenu. W takich sytuacjach protokół stanowi załącznik do projektu powykonawczego, a sam projekt podlega zatwierdzeniu przez kierownika budowy i inspektora nadzoru.

Materiały i wyposażenie, które warto udokumentować

W trakcie odbioru wykonawca powinien przekazać inwestorowi komplet atestów i deklaracji zgodności na zastosowane materiały. Rury wielowarstwowe PEX/Al/PEX muszą posiadać deklarację zgodności z normą PN-EN ISO 21003, złączki zaciskowe atest na ciśnienie robocze minimum 10 bar w temperaturze 95°C, a pasta uszczelniająca zgodę na kontakt z wodą pitną.

Warto poprosić o karty katalogowe zaworów termostatycznych i głowic, ponieważ producenci uzależniają gwarancję od zastosowania oryginalnych komponentów w obrębie jednego systemu. Dokumentacja separatorów powietrza i osadników, filtrów magnetycznych oraz naczyń wzbiorczych powinna zawierać wartości ciśnienia wstępnego i objętości użytkowej, bo od nich zależy prawidłowe ustawienie całego układu.

Checklist do wydruku: wydrukuj listę jedenastu punktów kontrolnych i zabierz ją na odbiór. Każdy punkt omów z wykonawcą, a ewentualne uwagi dopisz w protokole przed jego podpisaniem. Dokument podpisany bez zastrzeżeń oznacza, że nie możesz później skutecznie reklamować usterki, o której wiedziałeś.

Sporządzenie protokołu próby szczelności instalacji co zajmuje od trzydziestu minut do godziny, a chroni przed stratami liczonymi w dziesiątkach tysięcy złotych. Traktuj go jako inwestycję w spokój na lata, nie jako kolejną formalność do odhaczenia. Dokument wypełniony starannie, podpisany przez obie strony i przechowywany razem z atestami urządzeń stanowi najlepszą polisę ubezpieczeniową, jaką możesz sobie sam wystawić.

Źródła danych i podstawy prawne: PN-EN 12828 (instalacje grzewcze w budynkach), Warunki Techniczne wykonania i odbioru robót budowlanych część instalacyjna, PN-EN ISO 21003 (systemy przewodów rurowych z tworzyw sztucznych), rozporządzenie Ministra Infrastruktury w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie, regulaminy programów Czyste Powietrze i Moje Ciepło.
