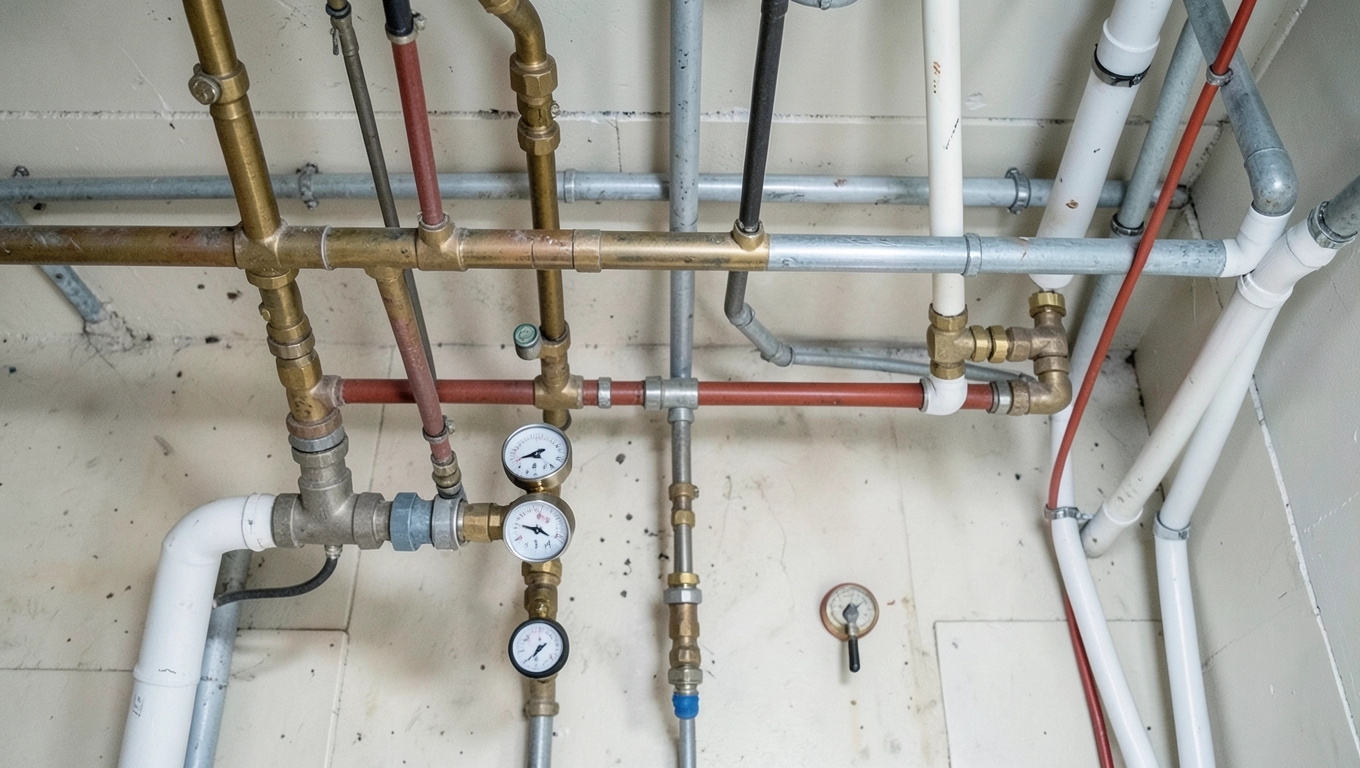

Protokół odbioru instalacji wod-kan i c.o. – co musi zawierać w 2026 roku
Masz przed sobą świeżo wykończony dom, ekipa schodzi z budowy, a w głowie kołacze się pytanie: czy ktoś to właściwie sprawdził, zanim woda po raz pierwszy popłynęła w rurach? Protokół odbioru wewnętrznej instalacji wod-kan i c.o. to dokument, który zamyka tę niepewność jednym podpisem. Poniżej znajdziesz konkretną mapę: od podstawy prawnej, przez wzór z komentarzem inspektora, aż po listę wpadek, które kosztują inwestorów tysiące złotych w poprawkach.

- Podstawa prawna i sens dokumentu
- Wzór protokołu odbioru instalacji wod-kan z komentarzem inspektora
- Próba szczelności instalacji wodociągowej i ciśnieniowej c.o. krok po kroku
- Najczęstsze błędy przy odbiorze technicznym instalacji sanitarnych
Podstawa prawna i sens dokumentu
Wewnętrzne instalacje wodno-kanalizacyjna i centralnego ogrzewania podlegają odbiorowi na mocy Prawa budowlanego, a ściślej przepisów dotyczących zakończenia robót budowlanych i oddawania obiektu do użytkowania. Sam protokół nie jest drukiem urzędowym ściśle określonym ustawą, lecz dokumentem wewnętrznym inwestora, który scala wymogi norm przedmiotowych i warunków technicznych.
Kluczowe akty prawne i normy, które kształtują treść tego dokumentu, to między innymi PN-92/B-01706 dla instalacji wodociągowych, PN-92/B-01707 dla kanalizacyjnych oraz PN-EN 12828 dla ogrzewania. Każda z tych pozycji definiuje wartości ciśnień próbnych, czas trwania próby oraz kryteria oceny wyniku. Bez odwołania do nich protokół staje się pustą formalnością.
W praktyce dokument pełni trzy funkcje jednocześnie. Po pierwsze, stanowi dowód, że instalacja przeszła wymagane próby szczelności i odpowietrzenia. Po drugie, rozkłada odpowiedzialność między wykonawcę, inwestora i kierownika budowy w razie późniejszych awarii. Po trwania, tworzy bazę dla przyszłych przeglądów technicznych i serwisowych.
Uwaga: brak protokołu przy oddawaniu budynku do użytkowania może skutkować wezwaniem nadzoru budowlanego do uzupełnienia dokumentacji. W skrajnych przypadkach wstrzymuje on uzyskanie pozwolenia na użytkowanie, a to z kolei blokuje zameldowanie, podłączenie mediów i wypłatę kredytu.
Wzór protokołu odbioru instalacji wod-kan z komentarzem inspektora
Dobry protokół zaczyna się od metryki inwestycji. Adres, numer ewidencyjny działki, data rozpoczęcia i zakończenia robót, nazwa inwestora oraz wykonawcy, a także skład komisji odbierającej. Te dane pozornie urzędnicze mają ogromne znaczenie: to one później decydują, czy dokument da się powiązać z konkretnym pozwoleniem na budowę.
Drugą sekcją jest zakres odbioru. Komisja wymienia trzy odrębne systemy: wodociągowy, kanalizacyjny i centralnego ogrzewania. Każdy z nich opisuje się osobno, bo różnią się zarówno próbami, jak i kryteriami oceny. Zmieszanie ich w jedną tabelę to częsty błąd, który utrudnia późniejsze dochodzenie roszczeń gwarancyjnych.
Trzecia sekcja to wyniki prób i badań. Tu pojawiają się konkretne liczby: ciśnienie próbne w barach, czas utrzymania w minutach, odczyty z manometrów początkowe i końcowe, temperatura wody sieciowej. Protokół musi precyzyjnie określić warunki atmosferyczne, bo instalacja wodociągowa zachowuje się inaczej przy minus pięciu, a inaczej przy plus dwudziestu pięciu stopniach.
Czwarta sekcja zawiera wykaz stwierdzonych usterek z terminem ich usunięcia i osobą odpowiedzialną. Inspektorzy z wieloletnim stażem podkreślają, że ta lista powinna być sformułowana bezosobowo, w trybie dokonanym, bez niedomówień typu „do poprawy" czy „do konsultacji". Każdy punkt musi mieć jednoznaczną dyspozycję.
Piąta i ostatnia sekcja to podpisy oraz załączniki. Standardowo do protokołu dołącza się schematyczny rzut instalacji, dokumentację zdjęciową z prób, certyfikaty materiałowe i atesty złączek. Kompletność załączników weryfikuje się krzyżowo z zapisami w części opisowej.
| Element protokołu | Instalacja wod-kan | Instalacja c.o. |
|---|---|---|
| Próbne ciśnienie | 10 bar przez 30 minut dla rur stalowych; 6 bar dla tworzyw | 4 bar przez 60 minut, spadek ≤ 0,2 bar |
| Czas trwania próby | 30 min dla instalacji do Ø 63 mm | 60 min dla układów z wymiennikiem |
| Czynnik próbny | Woda zimna, odpowietrzona | Woda lub glikol propylenowy |
| Kryterium pozytywne | Brak spadku ciśnienia, brak roszenia | Spadek ciśnienia ≤ 0,2 bar, brak wycieków |
| Dodatkowe badanie | Pomiar spadków kanalizacji 1,5-3% | Odpowietrzenie najwyższego punktu |
Powyższe wartości to typowe rynkowe minimum dla budynków jednorodzinnych. W obiektach wielorodzinnych i komercyjnych normy przewidują wyższe ciśnienia próbne, sięgające 16 bar dla instalacji ppoż. Każdy przypadek rozpatruje się indywidualnie na podstawie projektu wykonawczego.
Jak wypełnić protokół odbioru instalacji bez wpadek
Największym ryzykiem przy wypełnianiu dokumentu jest powielenie ogólnych zwrotów zamiast wpisania realnych odczytów. Inspektor, który wpisuje „instalacja szczelna" bez podania konkretnej wartości ciśnienia początkowego i końcowego, sam sobie wystawia rachunek za przyszłe spory. Wzór protokołu odbioru instalacji wod-kan wymaga liczb, nie opinii.
Drugą pułapką jest pominięcie warunków zewnętrznych. Latem instalacja wodociągowa przechodzi próbę łatwiej niż zimą, bo woda ma wyższą temperaturę i mniejszą lepkość. Dokument bez adnotacji o temperaturze otoczenia traci walor dowodowy w razie reklamacji po pierwszej zimie użytkowania.
Warto też pamiętać, że komisja odbierająca powinna liczyć minimum trzy osoby: inwestora lub jego pełnomocnika, kierownika budowy lub wykonawcę oraz inspektora nadzoru inwestorskiego, jeśli został ustanowiony. Skład osobowy wpisuje się w protokół ze wskazaniem funkcji i numeru uprawnień budowlanych.
Próba szczelności instalacji wodociągowej i ciśnieniowej c.o. krok po kroku
Procedura próby szczelności zaczyna się od przygotowania. Montaż zakończony, wszystkie podejścia do baterii zaślepione korkami stalowymi lub mosiężnymi, zawory główne zamknięte. Pompa ręczna lub elektryczna podłączona do najniższego punktu instalacji, manometr klasy 0,5 zamontowany w najwyższym punkcie.
Napełnianie odbywa się powoli, od dołu do góry, z jednoczesnym odpowietrzaniem przez zawory przy najwyższych punktach. To kluczowy etap, bo pęcherzyk powietrza w najwyższym ramieniu pętli grzewczej potrafi zawyżyć odczyt ciśnienia o 0,3-0,5 bar, co później prowadzi do fałszywej oceny szczelności.
Po napełnieniu i odpowietrzeniu podnosi się ciśnienie do wartości próbnej w sposób stopniowy, z kontrolą co 1 bar. Po osiągnięciu wymaganego progu obserwuje się manometr przez wymagany czas, notując wskazania co 10 minut. Pomiar końcowy decyduje o wyniku.
Instalacja kanalizacyjna rządzi się innymi prawami. Tu nie ma mowy o ciśnieniu, bo system pracuje grawitacyjnie. Próba polega na napełnieniu odcinka wodą do poziomu rysunkowego (zwykle 10-15 cm powyżej górnej krawędzi rury na najwyższym piętrze) i obserwacji przez 30 minut. Żaden spadek lustra wody nie jest dopuszczalny.
Dla c.o. próba ciśnieniowa to dopiero połowa sukcesu. Drugą stanowi odpowietrzenie układu po napełnieniu oraz sprawdzenie działania zaworów termostatycznych i równoważących. Każdy grzejnik musi zareagować na ręczne odkręcenie zaworu w ciągu 60 sekund. Brak reakcji oznacza zapowietrzenie lub błąd montażowy.
Wskazówka praktyczna: pomiary najlepiej wykonywać rano, gdy temperatura otoczenia jest stabilna od kilku godzin. Nagły skok temperatury o kilka stopni potrafi zmienić ciśnienie w instalacji o 0,2 bar i podważyć wynik próby.
Procedura odbioru technicznego instalacji c.o. w pigułce
Procedura odbioru technicznego instalacji c.o. wymaga sprawdzenia trzech warstw. Pierwsza to szczelność (próba ciśnieniowa wg PN-EN 12828). Druga to funkcjonalność (rozruch kotła, pompy, automatyki pogodowej). Trzecia to regulacja hydrauliczna (zawory równoważące ustawione na obliczone wartości kv).
Regulacja hydrauliczna bywa pomijana, bo nie widać jej efektów od razu. Tymczasem bez niej najbliższy grzejnik przy kotle grzeje mocno, a ostatni na piętrze ledwo ciepły. Protokół odbioru instalacji c.o. bez adnotacji o regulacji zaworów to dokument niekompletny z punktu widzenia normy.
Gdy wynik pozytywny
Komisja podpisuje protokół bez zastrzeżeń, a wykonawca otrzymuje 10% wartości umowy zatrzymane na okres gwarancji. Inwestor zyskuje spokój na kolejne sezony grzewcze.
Gdy wynik negatywny
Protokół wymienia wadę z terminem usunięcia (zwykle 14 dni) i osobą odpowiedzialną. Płatność końcowa wstrzymuje się do ponownej próby, która odbywa się na koszt wykonawcy.
Najczęstsze błędy przy odbiorze technicznym instalacji sanitarnych
Pierwszy błąd to rezygnacja z pompy próbnej na rzecz ciśnienia wodociągowego. Sieć miejska daje 4-6 bar, co przy instalacji z tworzywa często nie wystarcza do wykrycia mikroszczelin. Próba przy zbyt niskim ciśnieniu zawsze wychodzi pozytywna i niczego nie dowodzi.
Drugi błąd to pominięcie próby kanalizacji. Wielu wykonawców twierdzi, że skoro rury spływają swobodnie, próba jest zbędna. To nieprawda: niewielkie nieszczelności na złączkach kanalizacyjnych ujawniają się dopiero po kilku miesiącach eksploatacji, gdy pianka uszczelniająca nasiąknie i zacznie przepuszczać wodę.
Trzeci błąd to brak dokumentacji zdjęciowej. Zdjęcia z prób manometru, odczytu ciśnienia i ogólnego widoku instalacji przed zamurowaniem stanowią bezcenny materiał w razie sporu. Inspektorzy z długim stażem radzą, by fotografować manometr z widoczną skalą i godziną na zegarku, najlepiej z kilku pozycji.
Czwarty błąd to podpisanie protokołu pod presją czasu. Inwestor, który przekazał już wykonawcy ostatnią transzę, nie ma motywacji do kwestionowania wyniku. Tymczasem najlepsza okazja do wykrycia wad to moment odbioru, nie trzy miesiące później, gdy meble stoją na podłodze.
Piąty, nader częsty błąd, to pomylenie protokołu odbioru instalacji z dokumentacją powykonawczą. To dwa odrębne dokumenty. Pierwszy dotyczy jakości wykonania i wyników prób, drugi zawiera rzeczywiste trasy, średnice i materiały. Inwestor potrzebuje obu, ale mylić ich nie wolno.
Uwaga: w domach energooszczędnych z wentylacją mechaniczną nawiewno-wywiewną błędem bywa pominięcie próby ciśnieniowej przewodów wentylacyjnych, utożsamianej z próbą c.o. To osobny system i osobna norma (PN-EN 12237), z tolerancją ±5% przy ciśnieniu 200 Pa dla klasy szczelności B.
Checklista odbiorcza: 25 punktów dla komisji
- 1-5: metryka inwestycji, skład komisji, podstawa prawna, zakres robót, daty
- 6-10: zgodność materiałów z projektem (rury, izolacja, zawory), atesty, certyfikaty
- 11-15: przejścia przez przegrody budowlane, tuleje ochronne, dylatacje
- 16-20: wyniki próby szczelności wod-kan, odczyty manometru, warunki atmosferyczne
- 21-25: wyniki próby c.o., regulacja zaworów, odpowietrzenie, dokumentacja zdjęciowa, podpisy
Powyższa checklista porządkuje pracę komisji i skraca czas odbioru średnio o 40%. W praktyce inwestorzy drukują ją w dwóch egzemplarzach: jeden zostaje na budowie, drugi w dokumentacji inwestora.
Źródła i podstawy prawne
Dane techniczne i procedury opisane w artykule oparto na następujących aktach i publikacjach: Prawo budowlane (Dz.U. 1994 nr 89 poz. 414 z późn. zm.), Rozporządzenie Ministra Infrastruktury w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2019 poz. 1065), PN-92/B-01706, PN-92/B-01707, PN-EN 12828, materiały informacyjne Polskiego Zrzeszenia Inżynierów i Techników Sanitarnych. Artykuł ma charakter edukacyjny i nie zastępuje opinii uprawnionego inspektora nadzoru.
Dokumentacja, którą właśnie skompletowałeś, pracuje na Ciebie przez następne lata grzewcze. Warto poświęcić dwie godziny na rzetelny odbiór, niż później trzy tygodnie na szukanie wykonawcy, który naprawi cudze błędy.
