Protokół odbioru instalacji CO i CWU wzór, który ochroni Twoją gwarancję

Kolektyw redakcyjny ite Aktualizacja: 5 lipca 2026 r.

Hydraulik zwija wąż po ostatniej próbie szczelności, a inwestor dopiero wtedy uświadamia sobie, że nie ma żadnego papierka potwierdzającego jakość wykonanej roboty. Taki moment zdarza się na polskich budowach zaskakująco często, a jego konsekwencje bywają bardzo kosztowne. Z danych rynkowych wynika, że nawet siedem na dziesięć sporów gwarancyjnych między inwestorem a wykonawcą kończy się niekorzystnie dla tej strony, która nie dysponuje podpisanym protokołem odbioru instalacji CO i CWU. Poniżej znajdziesz kompletny wzór takiego dokumentu, rozbudowaną listę kontrolną oraz twarde parametry techniczne próby szczelności, dzięki którym odbierzesz instalację jak świadomy inwestor, a nie jak petent proszący wykonawcę o łaskę.

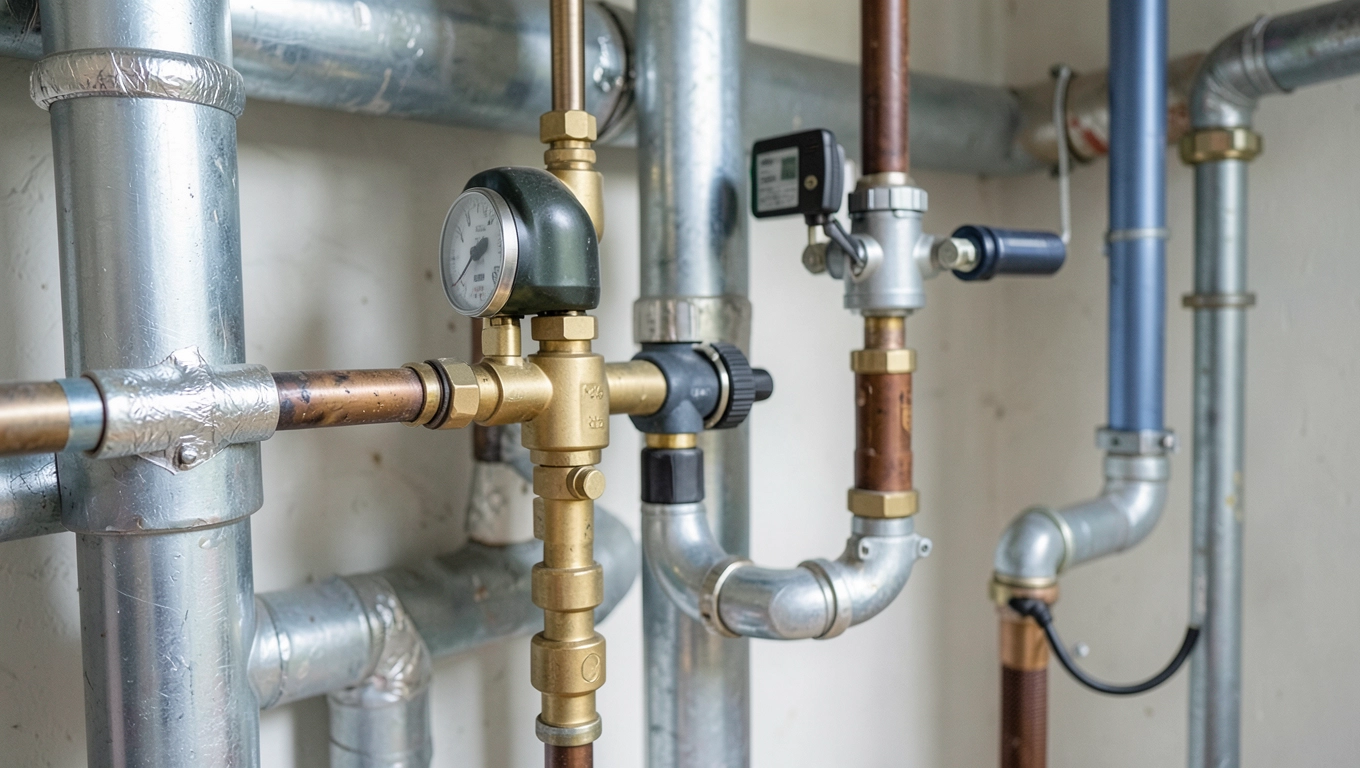

protokół odbioru instalacji co i cwu wzór

Czym właściwie jest protokół odbioru instalacji CO i CWU

Protokół odbioru instalacji CO i CWU to pisemne potwierdzenie, że wykonawca zakończył prace zgodnie z projektem, a inwestor je przejął bez zastrzeżeń albo z konkretną listą niezgodności. Sam w sobie nie jest dokumentem wymaganym przez prawo budowlane wprost, co rodzi częste nieporozumienia. Praktyka jest jednak bezlitosna: bez tego papieru uruchomienie gwarancji producenta, wypłata odszkodowania z polisy mieszkaniowej czy rozliczenie dotacji z programu Czyste Powietrze staje się loterią.

Podstawą merytoryczną poprawnego protokołu jest norma PN-EN 14336:2005, czyli europejski standard opisujący zasady instalowania i przekazywania wodnych systemów grzewczych. Dokument ten precyzyjnie określa, że każda instalacja musi zostać poddana próbie ciśnieniowej przed oddaniem do użytku. Warunki Techniczne 2021 oraz art. 57 Prawa budowlanego uzupełniają tę normę o wymóg dokumentacji powykonawczej przy obiektach wymagających pozwolenia na budowę.

Sporządza go kierownik ekipy montażowej albo uprawniony instalator, ale podpisy składają zawsze dwie strony: inwestor (lub jego pełnomocnik) oraz wykonawca. W praktyce pełnomocnictwo notarialne nie jest konieczne, wystarczy pisemne upoważnienie z dowodem osobistym do wglądu. Bez tych dwóch podpisów protokół jest tylko świstkiem papieru.

Uwaga: protokół sporządzony jednostronnie, choćby najdokładniejszy, nie stanowi dowodu w sprawie sądowej. Sąd Najwyższy wielokrotnie podkreślał, że odbiór inwestorski to czynność dwustronna, a jej potwierdzeniem są dwa zgodne podpisy.

Siedem obowiązkowych sekcji dokumentu

Dobrze skonstruowany wzór protokołu odbioru instalacji grzewczej składa się z siedmiu logicznych bloków. Każdy z nich pełni inną funkcję dowodową i pomięcie któregokolwiek osłabia Twoją pozycję przy ewentualnym sporze. Poniższa tabela pokazuje strukturę wraz z przeznaczeniem poszczególnych rubryk.

SekcjaZawartośćCel dowodowy
1. Identyfikacja inwestycjiadres, numer działki, obręb ewidencyjnyjednoznaczne wskazanie obiektu
2. Strony umowydane inwestora, PESEL/NIP, adres korespondencyjnypodstawa dochodzenia roszczeń
3. Dane wykonawcyfirma, NIP, numer uprawnień SEPweryfikacja kwalifikacji
4. Zakres rzeczowyźródło ciepła, obieg CO, CWU, automatykagranica wykonania i gwarancji
5. Parametry i próbyciśnienie próbne, medium, czas, wynik końcowydowód szczelności układu
6. Przekazana dokumentacjaatesty, karty gwarancyjne, fotowarunek utrzymania gwarancji
7. Oświadczenia i podpisyinstruktaż użytkownika, lista niezgodności, daty, podpisypotwierdzenie przekazania obiektu

Rubryka numer 4 bywa najczęściej bagatelizowana, a to ona przesądza o zakresie rękojmi. Zapis: „wykonano instalację CO wraz z grzejnikami w pokojach: salon, kuchnia, łazienka, sypialnia" chroni inwestora skuteczniej niż ogólnikowe sformułowanie o „instalacji grzewczej". Precyzja opisu rzutuje bowiem na późniejszą wykładnię umowy.

Sekcja szósta powinna zawierać listę faktycznie przekazanych dokumentów: deklaracji zgodności na grzejniki, kart katalogowych pomp, świadectw jakości rur, protokołu uruchomienia kotła gazowego. Zdjęcia cyfrowe wykonane w trakcie próby ciśnieniowej (manometr wskazujący wartość początkową i końcową) stanowią dziś de facto standard i warto je dołączyć w formie załącznika.

Jak prawidłowo wykonać próbę szczelności instalacji CO

Próba szczelności to techniczne serce całego odbioru. Jej parametry nie są kwestią umowną, lecz wynikają wprost z normy PN-EN 14336 i muszą zostać odnotowane w protokole liczbowo. Ciśnienie próbne wynosi 1,5× ciśnienie robocze, ale nie mniej niż 4 bar w instalacjach niskotemperaturowych. Czas trwania pomiaru to minimum 30 minut, a w praktyce doświadczeni instalatorzy wydłużają go do 60 minut, bo po tym czasie wychodzą wszelkie mikronieszczelności na połączeniach zaciskowych.

Przygotowanie zaczyna się od napełnienia instalacji wodą uzdatnioną lub mieszaniną wodno-glikolową, jeśli projektant przewidział zabezpieczenie przed zamarzaniem. Powietrze usuwa się przez automatyczne odpowietrzniki na najwyższych punktach oraz ręcznie przez zawory na grzejnikach. Pominięcie tej fazy skutkuje fałszywymi wskazaniami manometru, bo sprężone powietrze maskuje spadki ciśnienia wywołane ucieczkami wody.

Samej próby nie wykonuje się powietrzem w instalacjach wodnych. To częsty błąd wynikający z wygody, ponieważ sprężarka jest tańsza od pompy. Problem w tym, że powietrze nie wykryje kapania z uszczelki, a jedynie gwałtowny wypływ, więc cały pomiar staje się bezwartościowy. Wyjątkiem jest próba wstępna przed zakryciem bruzd, kiedy ciśnienie 0,2 bar pozwala wychwycić pęknięcia rur napełnionych powietrzem, ale to wciąż nie zastępuje właściwej próby wodnej.

W trakcie pomiaru temperatura medium powinna być stabilna, najlepiej w granicach 10-25°C. Wahania termiczne powodują rozszerzalność cieplną wody i pozorny spadek ciśnienia na manometrze, co prowadzi do fałszywych alarmów. Wzór tabeli pomiarowej do wpisania wygląda następująco:

Czas odczytuWartość ciśnienia (bar)Temperatura medium (°C)Uwagi
00:00 (start)________________instalacja napełniona, odpowietrzona
15:00________________________
30:00________________________
60:00 (koniec)________________spadek nie większy niż 0,2 bar

Dopuszczalny spadek ciśnienia w czasie 30 minut nie powinien przekroczyć 0,2 bar. Większy ubytek oznacza nieszczelność i nakazuje powtórzenie próby po usunięciu usterek. Do najczęstszych przyczyn należą niedokręcone nakrętki złączek, uszkodzone o-ringi zaworów pod grzejnikami oraz pominięte w rzucie bruzd połączenia podtynkowe, które po tynkowaniu stają się niedostępne bez kucia ścian.

Wskazówka z budowy: zanim zaczniesz próbę, sprawdź, czy w instalacji krąży woda uzdatniona z inhibitorem korozji. Brak inhibitora w układzie stalowym skraca żywotność grzejników o kilka lat, a ubezpieczyciel może odmówić wypłaty odszkodowania za perforację, jeśli protokół nie wspomina o składzie medium.

Lista kontrolna odbioru instalacji grzewczej krok po kroku

Sama lista kontrolna odbioru instalacji HVAC obejmuje jedenaście punktów, z których każdy wymaga fizycznej weryfikacji. Wydrukuj ją i zabieraj na budowę z długopisem, bo w trakcie chłodu czy pośpiechu łatwo coś przeoczyć. Poniższe punkty ułożone są chronologicznie, od czynności wstępnych po końcowe.

1. Sprawdź zgodność urządzeń z projektem. Porównaj modele kotła, pomp i grzejników z dokumentacją. Zmiana urządzenia na tańsze zamienniki bez wpisu do dziennika budowy to podstawa do odmowy podpisu.

2. Oceń jakość montażu rur. Rury prowadzone po ścianie powinny mieć punkty stałe i przesuwne zgodne z wytycznymi producenta. Zbyt mała odległość uchwytów powoduje naprężenia termiczne i pęknięcia przy rozruchu.

3. Zweryfikuj spadki na instalacji podłogowej. Rury ogrzewania podłogowego muszą być rozmieszczone symetrycznie, a strefy o wyższym zapotrzebowaniu (strefa przeszkleń) powinny mieć gęstszy rozstaw. Pominięcie tego prowadzi do stref zimnych w podłodze.

4. Przeprowadź płukanie instalacji. Brak płukania po montażu zostawia w układzie opiłki metaliczne i resztki uszczelek, które niszczą wirniki pomp. Czas płukania: do uzyskania czystej wody na wypływie, minimum 15 minut przy pełnym otwarciu zaworów.

5. Sprawdź ciśnienie napełniania. Instalacja zamknięta powinna mieć 1,0-1,5 bar w stanie zimnym. Niższe ciśnienie grozi zasysaniem powietrza, wyższe uszkadza naczynie wzbiorcze.

6. Wykonaj próbę szczelności. Parametry i procedura opisane w poprzednim rozdziale. To absolutne minimum, nie opcja.

7. Uruchom kocioł i sprawdź automatykę. Kocioł powinien przejść przez pełną sekwencję rozruchu, a sterownik musi komunikować się z termostatami pokojowymi. Zaniedbanie tego etapu ujawnia się dopiero zimą, kiedy instalatora nie ma pod telefonem.

8. Nagrzej instalację do temperatury projektowej. Pierwsze wygrzewanie pozwala ustabilizować połączenia zaciskowe i wychwycić miejsca, które puszczają dopiero pod wpływem rozszerzalności cieplnej.

9. Sprawdź równomierność grzania grzejników. Każdy grzejnik powinien mieć podobną temperaturę zasilania i powrotu w ramach jednej pętli. Różnica powyżej 5°C sygnalizuje zatkanie zaworu lub powietrze w układzie.

10. Przeprowadź instruktaż użytkownika. Wykonawca powinien wytłumaczyć obsługę kotła, odpowietrzanie grzejników i lokalizację zaworów odcinających. Potwierdzenie instruktażu w protokole chroni wykonawcę przed zarzutem braku wdrożenia.

11. Podpisz protokół z listą niezgodności lub bez. Wszelkie zastrzeżenia wpisz w rubryce oświadczeń. Zdanie: „brak uwag" daje inwestorowi najsilniejszą pozycję, ale wymaga faktycznego sprawdzenia, a nie pobieżnego obejścia kotłowni.

Kiedy protokół odbioru jest wymagany przy dotacji i gwarancji

Protokół odbioru instalacji CO i CWU nie wynika wprost z ustawy, ale w praktyce bywa de facto obowiązkowy. Dotyczy to czterech kluczowych sytuacji, z których każda ma swoje twarde wymagania i kwoty. Zrozumienie tych kontekstów pozwala uniknąć sytuacji, w której inwestor traci kilkanaście tysięcy złotych przez brak jednej podpisanej kartki.

Ubezpieczyciele nieruchomości wymagają protokołu szczególnie w polisach all-risk obejmujących awarie instalacji wodno-kanalizacyjnej i grzewczej. Wypłata odszkodowania za zalanie sąsiada na skutek pęknięcia rury CO w posadzce wymaga udowodnienia, że instalacja została odebrana bez zastrzeżeń. Znane są przypadki odmowy wypłaty rzędu 15-25 tys. zł powołaniem na brak dokumentu potwierdzającego szczelność.

Programy dotacyjne to drugi twardy kontekst. Czyste Powietrze wymaga protokołu uruchomienia źródła ciepła podpisanego przez instalatora z uprawnieniami SEP. Program Moje Ciepło (do 21 tys. zł na pompę ciepła) oraz Stop Smog w gminach kwalifikowanych dofinansowują wyłącznie inwestycje z kompletem dokumentów powykonawczych. Brak protokołu oznacza zwrot dotacji w całości wraz z odsetkami.

Gdy protokół wystarczy

Wymiana kotła w istniejącym budynku mieszkalnym, drobna modernizacja instalacji, naprawa po awarii. W tych sytuacjach sam protokół pokrywa potrzeby prawne i gwarancyjne bez dodatkowej dokumentacji.

Gdy potrzebne jest więcej

Nowa instalacja w nowym domu wymaga projektu, protokołu, odbioru kominiarskiego oraz dziennika budowy. Sam protokół nie wystarczy, ale bez niego cała reszta traci spójność dowodową.

Sprzedaż nieruchomości to trzeci obszar, w którym brak dokumentacji obniża cenę. Notariusz nie wymaga protokołu, ale rzeczoznawca sporządzający operat szacunkowy pyta o historię instalacji. Brak dokumentacji obniża wartość rynkową nieruchomości o 3-7%, co przy mieszkaniu za 500 tys. zł oznacza realną stratę 15-35 tys. zł.

Gwarancja producenta na kocioł, pompę ciepła czy grzejniki jest aktywna dopiero po podpisaniu protokołu. Warunki gwarancyjne Viessmanna, Daikina, Bosch czy Buderusa zawierają zapis o uruchomieniu przez autoryzowany serwis i potwierdzeniu tego faktu dokumentem. Bez protokołu gwarancja obowiązuje nominalnie, ale dochodzenie roszczeń staje się trudniejsze.

Protokół odbioru instalacji CO a dokument uruchomienia kotła gazowego

To NIE jest ten sam dokument, choć oba pojawiają się na końcu montażu. Protokół odbioru instalacji CO potwierdza szczelność i jakość wykonania całego układu, natomiast protokół uruchomienia kotła gazowego jest wystawiany przez autoryzowany serwis producenta i obejmuje wyłącznie parametry pracy źródła ciepła. Poniższa tabela pokazuje różnice w sposób skondensowany.

KryteriumProtokół odbioru instalacjiProtokół uruchomienia kotła
Wystawcawykonawca instalacjiautoryzowany serwis producenta
Zakrescały układ: rury, grzejniki, armatura, automatykakocioł: palnik, wymiennik, automatyka gazowa
UprawnieniaSEP E1, doświadczenie montażowecertyfikat producenta kotła
Próba szczelnościtak, wg PN-EN 14336nie, obejmuje próbę gazową
Skutek prawnyodbiór inwestorskiaktywacja gwarancji producenta

Przy odbiorze kotłowni potrzebne są oba dokumenty. Zdarza się, że jeden instalator robi całość i posiada oba uprawnienia, ale w większości przypadków są to dwie różne osoby i dwie wizyty na budowie. Ich koszt łączny to zwykle 400-900 zł w zależności od regionu i producenta kotła.

Próba szczelności w ogrzewaniu podłogowym

Ogrzewanie podłogowe rządzi się własnymi regułami, bo rury zatopione są w wylewce i po zalaniu betonem dostęp do nich zostaje fizycznie odcięty. Dlatego próba szczelności podłogówki wykonywana jest dwukrotnie: raz przed wylaniem jastrychu i drugi raz po stwardnieniu wylewki, ale jeszcze przed ułożeniem warstwy wykończeniowej. Ciśnienie próbne jest identyczne jak dla grzejnikowej instalacji, ale czas wydłuża się do 60 minut, bo beton pobiera wodę i potrafi zafałszować pierwszy odczyt.

Wygrzewanie wylewki to osobny etap, którego pominięcie psuje cały system. Polega na stopniowym podnoszeniu temperatury wody od 20°C do projektowej wartości (zwykle 35-45°C) przez 7-10 dni, a potem na schładzaniu w tej samej tempie. Nagłe grzanie powoduje pęknięcia jastrychu wzdłuż rur, a chłód nierównomierne naprężenia na brzegach pomieszczeń. Protokół powinien zawierać tabelę z dziennymi odczytami temperatury zasilania.

Brak wygrzewania wylewki przed montażem okładziny to częsta przyczyna reklamacji w pierwszym sezonie grzewczym. Pęknięcia płytek ceramicznych na brzegach pomieszczeń, odspajanie paneli winylowych, a w skrajnych przypadkach uszkodzenie rury przez naprężony beton. Każdy z tych scenariuszy kosztuje od 8 tys. zł (wymiana posadzki w łazience) do 40 tys. zł (ponowna instalacja w całym domu).

Najczęstsze błędy inwestorów podczas odbioru

Podpisanie protokołu pod presją czasu, bo wykonawca się spieszy, to klasyczny błąd kończący się kłopotami w środku zimy. Oto lista pułapek, w które wpadają osoby nieprzygotowane do odbioru. Każda z nich wynika z pośpiechu, braku wiedzy technicznej lub nadmiernego zaufania do ekipy montażowej.

Brak fizycznej obecności przy próbie ciśnieniowej. Inwestor przyjeżdża po fakcie, a wykonawca pokazuje mu protokół z wynikiem, którego nie da się zweryfikować. Rozwiązanie: umówić konkretną godzinę próby, być na miejscu, robić zdjęcia manometru z datownikiem.

Akceptacja zastępczych urządzeń bez aneksu do umowy. Ekipa montuje kocioł innej marki niż w projekcie, tłumacząc to dostępnością, a inwestor macha ręką. Skutkuje to utratą gwarancji producenta i problemami przy rozliczeniu dotacji.

Pomijanie odbioru kominiarskiego przy kotle gazowym. Bez opinii kominiarskiej gazownia nie założy licznika, a instalacja stoi bezużytecznie. Kominiarski protokół jest osobnym dokumentem i powinien być wpisany w sekcji nr 6 jako wymagany załącznik.

Brak wpisu o inhibitorze korozji w stalowej instalacji. Po dwóch sezonach grzewczych rdzawy osad zatyka zawory, a ubezpieczyciel odmawia wypłaty powołaniem na niewłaściwe medium. Wpis w protokole: „napełniono wodą z inhibitorem typu X, stężenie Y%" zamyka temat.

Traktowanie podłogówki jak grzejników. Brak wygrzewania wylewki, zbyt szybkie włączenie pełnej mocy, brak ochrony rur w trakcie wylewania betonu. Każdy z tych błędów objawia się w drugim sezonie grzewczym i wymaga kucia posadzki.

Ostrzeżenie: nigdy nie podpisuj protokołu z adnotacją „odbieram bez zastrzeżeń", jeśli czegokolwiek nie sprawdziłeś osobiście. Formuła ta zamyka Twoje prawo do rękojmi na 3 lata, niezależnie od tego, czy usterka ujawni się tydzień później. Bezpieczniej zapisać: „odbieram z zastrzeżeniami wymienionymi w załączniku nr 1" i dać wykonawcy 7 dni na usunięcie usterek.

Timeline odbioru instalacji w nowym domu

Odbiór instalacji grzewczej to nie jedno spotkanie, lecz ciąg trzech-pięciu wizyt na budowie, rozłożonych w czasie. Poniższy harmonogram pokazuje, co kiedy powinno zostać podpisane i odebrane, aby dokumentacja tworzyła spójny łańcuch dowodowy.

Dzień 1: próba ciśnieniowa instalacji przed zakryciem bruzd. Wykonawca napełnia układ wodą, sprawdza szczelność połączeń podtynkowych. Inwestor jest obecny, dokumentuje manometr fotograficznie, podpisuje protokół częściowy.

Dzień 2 (po tynkach): próba końcowa instalacji CO. Pełna próba szczelności wg PN-EN 14336, ciśnienie 1,5× robocze, czas 30-60 minut. Tu powstaje właściwy protokół odbioru instalacji CO i CWU z tabelą pomiarową.

Dzień 3: uruchomienie kotła. Autoryzowany serwis producenta wystawia protokół uruchomienia, aktywuje gwarancję, przeszkala użytkownika. To osobny dokument, choć często mylony z protokołem odbioru.

Dzień 4-14: wygrzewanie wylewki podłogowej. Stopniowe podnoszenie temperatury, dziennik wygrzewania, podpis inwestora po każdym cyklu.

Dzień 15: odbiór kominiarski. Mistrz kominiarski wystawia opinię o prawidłowości podłączenia kotła do przewodu dymowego. Bez tego gazownia nie założy licznika.

Dzień 30: odbiór końcowy z inspektorem nadzoru. Wpisy w dzienniku budowy, podpisanie protokołu odbioru końcowego obiektu, przekazanie dokumentacji powykonawczej do inwestora.

Warianty instalacji a specyfika protokołu

Kocioł gazowy kondensacyjny wymaga dodatkowej weryfikacji systemu odprowadzenia spalin (przewód powietrzno-spalinowy), ciśnienia gazu na zasilaniu oraz nastawy palnika na paliwo rzeczywiste. Wpis: „kocioł skonfigurowany na gaz ziemny GZ-50, ciśnienie zasilania 21 mbar" zamyka temat przy ewentualnej reklamacji.

Pompa ciepła typu powietrze-woda wymaga sprawdzenia obiegu chłodniczego, ciśnienia czynnika (zwykle R32 lub R290) oraz parametrów pracy sprężarki w różnych temperaturach zewnętrznych. Odbiór pompy ciepła warto przeprowadzać przy temperaturze powietrza poniżej 5°C, kiedy urządzenie pracuje bliżej granicy wydajności.

Instalacja grzejnikowa różni się od podłogowej przede wszystkim czasem odpowiedzi na zmianę temperatury. Grzejniki aluminiowe wymagają odpowietrzenia po pierwszym napełnieniu, co powinno znaleźć się w protokole jako odrębna czynność. Grzejniki stalowe płytowe są mniej wrażliwe na powietrze, ale bardziej na zanieczyszczenia wody, stąd wymóg płukania jest silniejszy.

Systemy mieszane (podłogówka + grzejniki) wymagają osobnych obiegów z zaworami mieszającymi. Protokół powinien zawierać schemat ideowy z naniesionymi numerami obiegów i nastawami zaworów termostatycznych, bo po kilku latach żaden właściciel nie pamięta, która pętla obsługuje łazienkę na piętrze.

Mini-glosariusz techniczny

Ciśnienie robocze to maksymalne dopuszczalne ciśnienie medium w instalacji w warunkach normalnej pracy, zwykle 1,5-2,5 bar dla domowych systemów niskotemperaturowych.

Próba szczelności to kontrolowane podwyższenie ciśnienia do wartości próbnej i obserwacja jego spadku w określonym czasie, zgodnie z PN-EN 14336.

Wygrzewanie wylewki to procedura stopniowego podnoszenia temperatury w układzie podłogowym, mająca na celu ustabilizowanie naprężeń termicznych jastrychu.

Inhibitor korozji to dodatek chemiczny do wody instalacyjnej, tworzący warstwę ochronną na wewnętrznych ściankach rur stalowych i grzejników aluminiowych, wydłużający żywotność układu o 8-12 lat.

Dokumentacja powykonawcza to komplet dokumentów przekazywanych inwestorowi po zakończeniu robót: projekty wykonawcze z naniesionymi zmianami, atesty, karty gwarancyjne, protokoły prób i odbiorów.

Jak pobrać gotowy wzór protokołu

Plik PDF z edytowalnym wzorem protokołu odbioru instalacji CO i CWU, zawierającym wszystkie siedem sekcji, tabelę próby ciśnieniowej oraz checklistę jedenastu punktów, znajdziesz pod tym artykułem w sekcji załączników. Wzór jest przygotowany w formacie A4 z miejscem na podpisy obu stron i listę załączników. Wydrukuj go w dwóch egzemplarzach, z czego jeden zatrzymuje wykonawca, drugi inwestor. Trzecią kopię warto złożyć w segregatorze z dokumentacją domu, bo za kilka lat okaże się nieoceniona przy sprzedaży lub remoncie.

Wypełniony dokument zachowuje ważność bezterminowo w kontekście rękojmi, która wynosi 5 lat na roboty budowlane. Po upływie tego okresu protokół staje się dowodem historycznym, nadal przydatnym przy ustalaniu granic gwarancji producenta na poszczególne urządzenia. Dlatego nie warto go wyrzucać nawet po wielu latach od zakończenia budowy.

Pytanie, które słyszę najczęściej od inwestorów brzmi: czy mogę podpisać protokół w imieniu małżonka bez pełnomocnictwa? Odpowiedź zależy od formy własności nieruchomości. W małżeńskiej wspólności wystarczy oświadczenie, że działasz za zgodą drugiej strony, ale w rozdzielności majątkowej potrzebujesz pisemnego upoważnienia. W razie wątpliwości konsultacja z notariuszem kosztuje mniej niż unieważnienie protokołu po kilku latach.

Źródła danych i podstawy prawne: norma PN-EN 14336:2005 (Instalacje ogrzewcze w budynkach. Instalacja i przekazywanie wodnych instalacji grzewczych), Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (tekst jednolity Dz.U. 2022 poz. 1225), ustawa Prawo budowlane (Dz.U. 1994 nr 89 poz. 414 z późn. zm., art. 57), program Czyste Powietrze (strona czystepowietrze.gov.pl), program Moje Ciepło (strona mojecieplo.gov.pl). Dane liczbowe dotyczące sporów gwarancyjnych pochodzą z raportów Rzecznika Finansowego oraz Polskiej Izby Inżynierów Budownictwa za lata 2021-2024.
