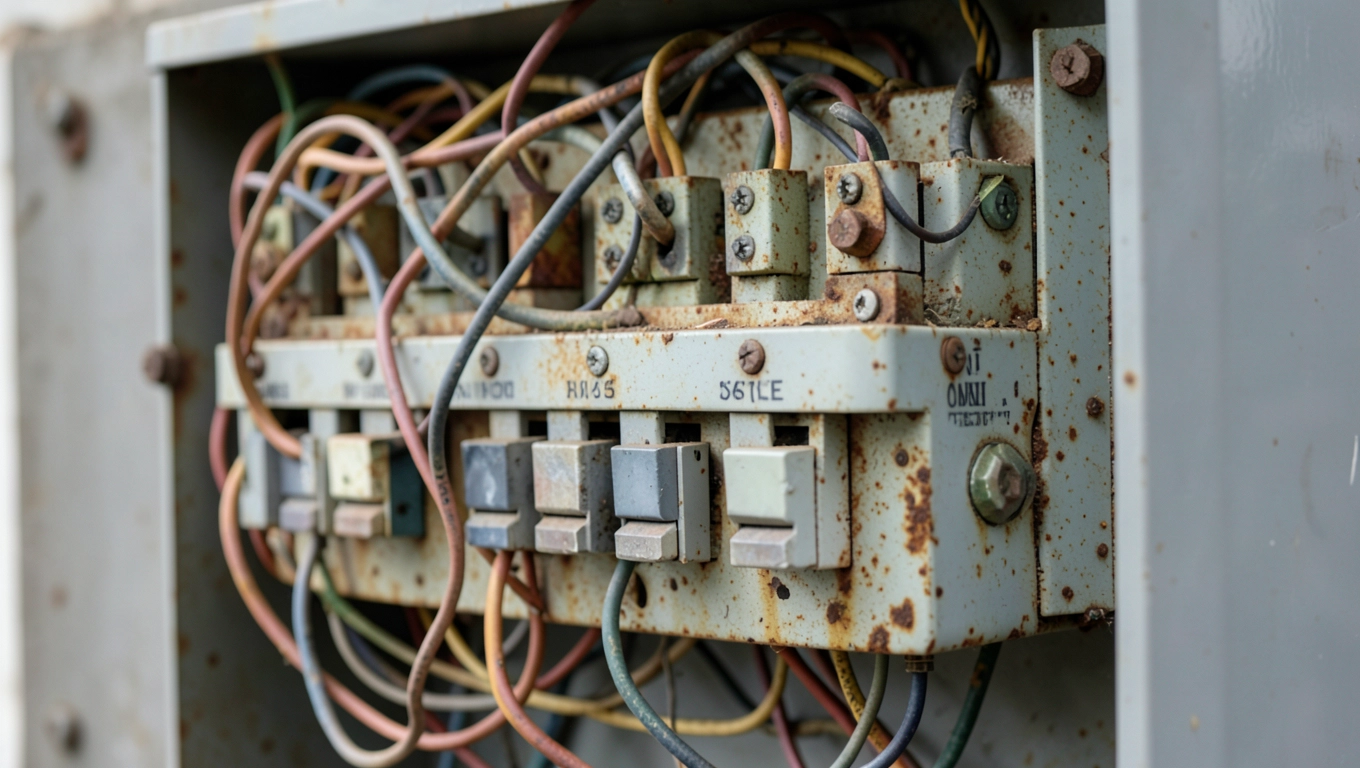

Do kogo należy wymiana instalacji elektrycznej? Sprawdź, kto za to zapłaci
Wymiana instalacji elektrycznej w większości przypadków nie wymaga ani pozwolenia na budowę, ani nawet zgłoszenia w urzędzie. Wystarczy elektryk z odpowiednimi uprawnieniami, a prace można prowadzić spokojnie. Wyjątki istnieją i to właśnie one potrafią kosztować inwestora kilkadziesiąt tysięcy złotych kary, problemy z ubezpieczycielem lub odmowę wypłaty odszkodowania. Poniżej konkretna mapa prawna, techniczna i finansowa, dzięki której samodzielnie ocenisz, co wolno zrobić po cichu, co trzeba zgłosić, a kiedy bez projektu i decyzji nie ruszysz.

- Kto ponosi koszty wymiany instalacji: właściciel, najemca czy spółdzielnia
- Czy wymiana instalacji elektrycznej wymaga zgłoszenia albo pozwolenia
- Kiedy wezwiesz elektryka z uprawnieniami, a kiedy zrobisz to sam
- Wzrost mocy i umowa z zakładem energetycznym
- Instalacja a odnawialne źródła energii
- Najczęstsze błędy inwestorów
- Checklista krok po kroku
- Ile kosztuje wymiana instalacji w praktyce
- Kiedy NIE warto robić tego samemu
Kto ponosi koszty wymiany instalacji: właściciel, najemca czy spółdzielnia
Odpowiedzialność za stan techniczny instalacji elektrycznej spoczywa na właścicielu nieruchomości, niezależnie od tego, czy w lokalu mieszka on sam, najemca czy członek spółdzielni. To właściciel odpowiada wobec prawa za to, by przewody, zabezpieczenia i gniazdka spełniały aktualne normy, a przede wszystkim nie stwarzały zagrożenia pożarowego ani porażeniowego. Wynika to wprost z art. 61 Prawa budowlanego, który nakłada obowiązek utrzymania obiektu budowlanego w należytym stanie technicznym.
Najemca korzystający z mieszkania na umowę cywilnoprawną zwykle nie finansuje modernizacji, chyba że sam ją spowodował, na przykład montując dodatkowe urządzenia o dużej mocy bez zgody wynajmującego. W praktyce drobne naprawy, wymiana bezpiecznika czy pojedynczego gniazdka obciążają najemcę, natomiast generalna wymiana przewodów, rozdzielnicy czy modernizacja tablicy rozdzielczej to już koszt właściciela. Granica bywa płynna i dobrze ją precyzyjnie zapisać w umowie najmu, zanim pojawi się pierwszy iskrzący styk.
W spółdzielniach mieszkaniowych i wspólnotach sprawa wygląda inaczej, bo instalacja za licznikiem lokalu często stanowi część wspólną. Wymiana pionów, przewodów w klatce schodowej czy rozdzielni głównej finansowana jest z funduszu remontowego, a nie z kieszeni pojedynczego użytkownika. Natomiast przewody wewnątrz konkretnego mieszkania, od tablicy mieszkaniowej do gniazdek, leżą już w gestii właściciela lokalu.
W budynkach wielorodzinnych warto pamiętać, że nawet jeśli instalacja w Twoim lokalu wygląda dramatycznie, samodzielna wymiana bez wiedzy zarządcy może naruszyć instalację wspólną. Przebicie przewodu neutralnego, pomylenie faz przy podłączaniu nowego obwodu czy brak uzgodnienia zwiększenia mocy to realne scenariusze, w których cierpi cała klatka. Dlatego każda poważniejsza ingerencja powinna być skonsultowana z administratorem budynku, najlepiej na piśmie.
Koszty wymiany instalacji elektrycznej w mieszkaniu o powierzchni 50-70 m² wahają się dziś od 8 000 do 18 000 zł, w zależności od zakresu prac, jakości osprzętu oraz regionu Polski. W domu jednorodzinnym 120 m² kwota rośnie do 20 000-40 000 zł, a przy okazji często dochodzi konieczność wymiany rozdzielnicy, co samo w sobie kosztuje 1 500-4 000 zł.
| Rodzaj nieruchomości | Szacunkowy koszt wymiany | Kto płaci |
|---|---|---|
| Mieszkanie 50-70 m² | 8 000-18 000 zł | Właściciel lokalu |
| Dom 120 m² | 20 000-40 000 zł | Właściciel nieruchomości |
| Piony i klatka schodowa | 3 000-10 000 zł / piętro | Wspólnota lub spółdzielnia |
| Rozdzielnia główna | 1 500-4 000 zł | Właściciel lub wspólnota |
Czy wymiana instalacji elektrycznej wymaga zgłoszenia albo pozwolenia
Wymiana instalacji elektrycznej kwalifikuje się najczęściej jako remont, a nie przebudowa. Art. 3 pkt 8 Prawa budowlanego definiuje remont jako wykonywanie w istniejącym obiekcie robót budowlanych polegających na odtworzeniu stanu pierwotnego, a nie zmianie parametrów użytkowych. Wymiana starych aluminiowych przewodów na nowe miedziane, modernizacja tablicy rozdzielczej czy dobudowa kilku obwodów przy zachowaniu dotychczasowej mocy przyłączeniowej mieści się w tej definicji.
Przebudowa (art. 3 pkt 7a) oznacza zmianę parametrów użytkowych lub technicznych, czyli na przykład zwiększenie mocy przyłączeniowej, zmianę charakteru obiektu albo ingerencję w konstrukcję. Jeśli planujesz przekształcenie mieszkania w lokal usługowy albo podłączenie punktu ładowania samochodu o mocy powyżej 11 kW, formalności się zmieniają. Zwykła wymiana przewodów 1,5 mm² na przewody 2,5 mm² przy tej samej mocy umowy to nadal remont.
Najważniejszy wyjątek dotyczy stacji ładowania pojazdów elektrycznych. Art. 29 ust. 1 pkt 23 Prawa budowlanego wymaga pozwolenia na budowę dla wolnostojących stacji ładowania oraz zgłoszenia dla stacji stanowiących część budynku. Każde takie urządzenie wymaga też odrębnego projektu sporządzonego przez osobę z uprawnieniami w specjalności instalacyjnej.
Drugi wyjątek to przyłącze elektroenergetyczne, które traktowane jest jako odrębny obiekt budowlany. Jego budowa lub przebudowa wymaga zgłoszenia, a w niektórych przypadkach pozwolenia na budowę, jeśli przyłącze przechodzi przez teren wymagający odrębnej decyzji lokalizacyjnej. W praktyce realizacją przyłącza zajmuje się zakład energetyczny, ale o zgodę do starostwa występuje inwestor lub operator sieci dystrybucyjnej.
Trzecia grupa ograniczeń dotyczy budynków wpisanych do rejestru zabytków oraz obszarów Natura 2000. Konserwator zabytków ma prawo wstrzymać przeróbki instalacji, które mogłyby naruszyć substancję historyczną, na przykład prowadzenie bruzd w starych tynkach secesyjnych czy wstawianie współczesnych rozdzielni w klatkach schodowych kamienic. Na obszarach Natura 2000 dochodzi obowiązek przeprowadzenia oceny oddziaływania na środowisko w przypadku inwestycji liniowych.
| Rodzaj prac | Formalność | Uwaga |
|---|---|---|
| Wymiana przewodów w lokalu | Brak formalności | Wystarczy elektryk z uprawnieniami SEP |
| Dobudowa obwodów bez zmiany mocy | Brak formalności | Traktowane jak remont |
| Stacja ładowania w budynku | Zgłoszenie | Art. 29 ust. 1 pkt 23 Prawa budowlanego |
| Wolnostojąca stacja ładowania | Pozwolenie na budowę | Projekt i kierownik budowy |
| Przyłącze elektroenergetyczne | Zgłoszenie | Realizuje zakład energetyczny |
| Budynek zabytkowy | Zgoda konserwatora | Konieczna nawet dla remontu |
Kiedy zgłoszenie, a kiedy pozwolenie: praktyczny algorytm
Zanim zaczniesz planować prace, przejdź przez cztery pytania kontrolne. Po pierwsze, czy inwestycja zmienia parametry techniczne obiektu. Po drugie, czy w grę wchodzi stacja ładowania lub inne urządzenie wymienione w art. 29. Po trzecie, czy budynek jest zabytkiem lub leży w strefie ochrony konserwatorskiej. Po czwarte, czy konieczne jest zwiększenie mocy przyłączeniowej, co wiąże się z aneksem do umowy z zakładem energetycznym.
Jeśli odpowiedź na wszystkie cztery pytania brzmi „nie", możesz wymienić instalację bez zgłoszenia i bez pozwolenia. Wystarczy, by prace wykonał elektryk posiadający świadectwo kwalifikacyjne SEP w grupie 1, uprawniające do eksploatacji lub dozoru urządzeń, instalacji i sieci elektroenergetycznych. Po zakończeniu robót warto zachować protokół pomiarów ochronnych, który potwierdzi skuteczność ochrony przeciwporażeniowej i będzie wymagany przy ewentualnej kontroli nadzoru budowlanego.
Kiedy wezwiesz elektryka z uprawnieniami, a kiedy zrobisz to sam
Samowolna wymiana instalacji elektrycznej, nawet jeśli formalnie nie wymaga zgłoszenia, pozostaje czynnością obarczoną ryzykiem prawnym i ubezpieczeniowym. Polskie przepisy pozwalają właścicielowi na samodzielne wykonywanie drobnych napraw, takich jak wymiana gniazdka, łącznika światła czy bezpiecznika topikowego. Jednak poważniejsze prace, w tym wymiana przewodów, modernizacja rozdzielnicy czy dobudowanie obwodu, wymagają osoby posiadającej uprawnienia SEP oraz wiedzę o aktualnych normach PN-HD 60364.
Z fizycznego punktu widzenia instalacja elektryczna to nie tylko przewody i gniazdka. To system ochrony przeciwporażeniowej obejmujący wyłączniki różnicowoprądowe o czułości 30 mA, połączenia wyrównawcze oraz uziemienie. Błąd w połączeniu przewodu ochronnego PE z neutralnym N w gnieźdku może sprawić, że obudowa metalowego urządzenia stanie się pod napięciem 230 V, a wyłącznik różnicowoprądowy w takiej konfiguracji w ogóle nie zadziała.
Profesjonalny elektryk wykonuje po zakończeniu prac pomiary skuteczności ochrony przeciwporażeniowej, rezystancji izolacji oraz impedancji pętli zwarcia. Wynik pomiaru rezystancji izolacji poniżej 0,5 MΩ to natychmiastowy sygnał, że przewody są uszkodzone lub zawilgocone. Takich informacji nie da się zastąpić oględzinami wizualnymi, a ubezpieczyciel w razie pożaru z pewnością poprosi o protokół.
Z doświadczenia inspektora nadzoru inwestorskiego widziałem garaż, w którym właściciel sam poprowadził przewody i podłączył ładowarkę samochodową do starego obwodu oświetleniowego zabezpieczonego bezpiecznikiem 10 A. Ładowarka pobierała 16 A, więc bezpiecznik nie wytrzymywał, a przewód 1,5 mm² rozgrzewał się do temperatury, w której izolacja PVC zaczyna mięknąć już przy 70°C. Koniec końców doszło do zwarcia, a ubezpieczyciel odmówił wypłaty, powołując się właśnie na brak protokołu i wykonanie robót przez osobę bez uprawnień.
Zrób sam
Wymiana pojedynczego gniazdka, łącznika światła, przedłużacza czy bezpiecznika topikowego. Prace niewymagające ingerencji w rozdzielnicę i niezmieniające parametrów obwodu.
Zleć fachowcowi
Wymiana przewodów, modernizacja rozdzielnicy, dobudowanie obwodu, montaż wyłączników różnicowoprądowych, pomiary ochronne. Każda czynność wymagająca zmiany w tablicy rozdzielczej lub ingerencji w strukturę instalacji.
Wzrost mocy i umowa z zakładem energetycznym
Wielu inwestorów zapomina, że sama wymiana przewodów nie wystarczy, gdy planowane obciążenia przekraczają dotychczasową moc przyłączeniową. Typowe mieszkanie w bloku z lat 70. ma przydzielone 5-7 kW, co wystarczało na lodówkę, pralkę i telewizor, ale już nie na indukcję 7 kW, ładowarkę samochodu 11 kW i klimatyzację 2,5 kW jednocześnie.
Aneks do umowy z zakładem energetycznym wymaga złożenia wniosku o określenie warunków przyłączenia. Operator sieci dystrybucyjnej sprawdza, czy lokalne sieci są w stanie dostarczyć żądaną moc, a czasem wymaga modernizacji przyłącza lub transformatora. Procedura trwa od 30 dni do kilku miesięcy, a koszt dostosowania sieci po stronie zakładu ponosi inwestor.
Instalacja a odnawialne źródła energii
Fotowoltaika, magazyny energii i pompy ciepła zmieniają obraz tradycyjnej instalacji elektrycznej w sposób, którego stare przepisy nie przewidywały. Falownik fotowoltaiczny wprowadza prąd do instalacji wewnętrznej, co wymaga zabezpieczenia przed przepływem zwrotnym oraz odpowiedniego uziemienia. Polska Norma PN-EN 50549-1 oraz wymogi lokalnego operatora sieci dystrybucyjnej precyzują, jakie zabezpieczenia musi posiadać inwerter, by mógł pracować równolegle z siecią.
Magazyn energii o pojemności powyżej 10 kWh traktowany jest jako urządzenie wymagające zgłoszenia, choć formalnie mieści się w definicji urządzenia budowlanego. W praktyce kluczowe jest, by instalacja wewnętrzna była przystosowana do pracy wyspowej, czyli takiej, w której domczasowo odcina się od sieci i zasila się z magazynu oraz paneli. Wymaga to inwertera hybrydowego oraz dodatkowego rozłącznika, który odcina obwód od sieci w czasie awarii.
Pompa ciepła pobiera prąd w sposób ciągły, więc jej obwód musi być prowadzony osobno, zabezpieczony wyłącznikiem nadprądowym o wartości dobranej do mocy urządzenia. Dla pompy o mocy 9 kW prąd roboczy sięga 13 A, więc przewód 2,5 mm² zabezpieczony bezpiecznikiem 16 A to absolutne minimum. W praktyce lepiej poprowadzić przewód 4 mm², co daje margines bezpieczeństwa przy rozruchu sprężarki.
Najczęstsze błędy inwestorów
Pierwszy i najczęstszy błąd to samowola budowlana w sytuacji, gdy prace formalnie wymagały zgłoszenia lub pozwolenia. Kara za samowolę wynosi od 5 000 do 50 000 zł, a nakaz rozbiórki lub przywrócenia stanu poprzedniego to dodatkowy koszt. Co gorsza, samowolna przebudowa może uniemożliwić uzyskanie kredytu hipotecznego lub sprzedaż nieruchomości, ponieważ bank przed udzieleniem finansowania żąda dokumentacji zgodnej z prawem.
Drugi błąd to brak projektu przy przebudowie. Art. 34 Prawa budowlanego wymaga dołączenia projektu budowlanego do wniosku o pozwolenie na budowę. Bez tego urząd nie wyda decyzji, a inwestor zostaje z robotami budowlanymi w pół drogi.
Trzeci błąd to ignorowanie konserwatora zabytków. W budynku wpisanym do rejestru zabytków nawet wymiana pojedynczego przewodu w tynku może wymagać pozwolenia na prace konserwatorskie. Konserwator potrafi wstrzymać prace na kilka tygodni, a koszt przywrócenia historycznych tynków po robocie prowizorycznej potrafi przekroczyć koszt samej instalacji.
Czwarty błąd to niedoszacowanie mocy. Właściciel montuje kuchnię indukcyjną, ładowarkę do auta i klimatyzację, ale nie zmienia umowy z zakładem energetycznym. W szczycie obciążenia bezpiecznik główny wybija, a prąd w gniazdkach spada poniżej 200 V, co powoduje, że urządzenia pracują nieefektywnie i szybciej się zużywają.
Piąty błąd to oszczędzanie na rozdzielnicy. Tani aparat modułowy z Chin potrafi nie wytrzymać prądu zwarciowego i nie rozłączyć obwodu w krytycznym momencie. Cena różnicy między wyłącznikiem nadprądowym renomowanego producenta a tanim odpowiednikiem to około 20-40 zł na sztukę, a różnica w niezawodności kolosalna.
Checklista krok po kroku
Krok 1. Ustal, czy prace mają charakter remontu czy przebudowy. Remont nie wymaga formalności, przebudowa oznacza konieczność pozwolenia lub zgłoszenia.
Krok 2. Sprawdź, czy budynek jest zabytkiem lub leży w strefie ochrony konserwatorskiej. Jeśli tak, skontaktuj się z wojewódzkim konserwatorem zabytków.
Krok 3. Oceń, czy planujesz montaż stacji ładowania pojazdów. Jeśli tak, przygotuj zgłoszenie lub wniosek o pozwolenie na budowę zgodnie z art. 29 ust. 1 pkt 23.
Krok 4. Sprawdź, czy zwiększysz moc przyłączeniową. Jeśli tak, złóż wniosek o określenie warunków przyłączenia do zakładu energetycznego.
Krok 5. Zlec prace elektrykowi z uprawnieniami SEP oraz doświadczeniem w modernizacjach. Poproś o referencje i sprawdź je.
Krok 6. Po zakończeniu prac zachowaj protokół pomiarów ochronnych oraz oświadczenie kierownika robót o zgodności wykonania z projektem lub aktualnymi normami.
Krok 7. Rozważ zgłoszenie zakończenia robót do nadzoru budowlanego, nawet jeśli formalnie nie było to wymagane. Taki wpis do rejestru porządkuje dokumentację i ułatwia przyszłą sprzedaż nieruchomości.
Ile kosztuje wymiana instalacji w praktyce
Ceny robocizny różnią się znacząco między regionami. W dużych miastach stawka za punkt elektryczny (gniazdko lub łącznik) wynosi 80-150 zł, a w mniejszych miejscowościach 50-90 zł. Rozdzielnia z 24 modułami to koszt 2 500-5 000 zł za sam montaż, bez osprzętu.
Przewody miedziane YDYp 3x2,5 mm² kosztują dziś około 4-6 zł za metr bieżący, a YDYp 3x1,5 mm² około 3-4 zł. W mieszkaniu o powierzchni 60 m² zużywa się średnio 250-400 metrów przewodu, co przekłada się na 1 000-2 400 zł samego materiału.
Osprzęt, czyli gniazdka, łączniki, ramki, kosztuje od 15 do 200 zł za punkt w zależności od serii. Tania seria plastikowa to 15-30 zł za gniazdko, średnia półka 40-80 zł, a designerska z metalowymi klawiaturami 100-200 zł. W mieszkaniu z 30 punktami różnica między tanim a drogim osprzętem to nawet 5 000 zł.
| Element | Cena jednostkowa | Ilość w mieszkaniu 60 m² | Koszt łączny |
|---|---|---|---|
| Przewód YDYp 3x2,5 mm² | 4-6 zł / m | 300 m | 1 200-1 800 zł |
| Przewód YDYp 3x1,5 mm² | 3-4 zł / m | 150 m | 450-600 zł |
| Gniazdko podtynkowe | 15-200 zł | 25 szt. | 375-5 000 zł |
| Rozdzielnia 24 moduły | 300-1 500 zł | 1 szt. | 300-1 500 zł |
| Robocizna (punkt elektryczny) | 80-150 zł | 30 punktów | 2 400-4 500 zł |
Kiedy NIE warto robić tego samemu
Nie podejmuj się samodzielnej wymiany instalacji, jeśli planujesz remont generalny obejmujący kucie ścian. Prowadzenie nowych przewodów w tynku wymaga precyzyjnego trasowania, by później uniknąć przebić wiertarką. Fachowiec wykona to szybciej i bezpieczniej, a Ty unikniesz konieczności kucia ponownie za dwa lata, gdy okaże się, że w sypialni brakuje gniazdek.
Nie rób sam instalacji w łazience, gdzie wymagana jest strefa ochronna 0, 1 i 2 wokół wanny i prysznica. W strefie 0 i 1 nie wolno montować żadnych urządzeń elektrycznych, a w strefie 2 obowiązują ograniczenia napięcia i stopnia ochrony IP. Błąd w tym pomieszczeniu to ryzyko porażenia w warunkach mokrych, czyli śmiertelnie niebezpiecznych.
Nie podejmuj się prac przy rozdzielnicy głównej budynku. To element wspólny i ingerencja w niego bez zgody zarządcy lub wspólnoty stanowi naruszenie. Każdy taki przypadek kończy się interwencją nadzoru budowlanego i koniecznością przywrócenia stanu poprzedniego.
Wymiana instalacji elektrycznej, prowadzona zgodnie z przepisami i pod okiem fachowca, trwa od 5 do 14 dni roboczych dla mieszkania i od 10 do 30 dni dla domu. Po jej zakończeniu zyskujesz spokój na kolejne 30-40 lat, o ile użyjesz materiałów zgodnych z aktualnymi normami. Warto potraktować tę inwestycję jako jednorazowy wydatek, który zwraca się przez bezpieczeństwo, niższe rachunki za ubezpieczenie i brak stresu przy każdym włączeniu czajnika.
