Kto wystawia protokół odbioru instalacji elektrycznej i dlaczego to ważne

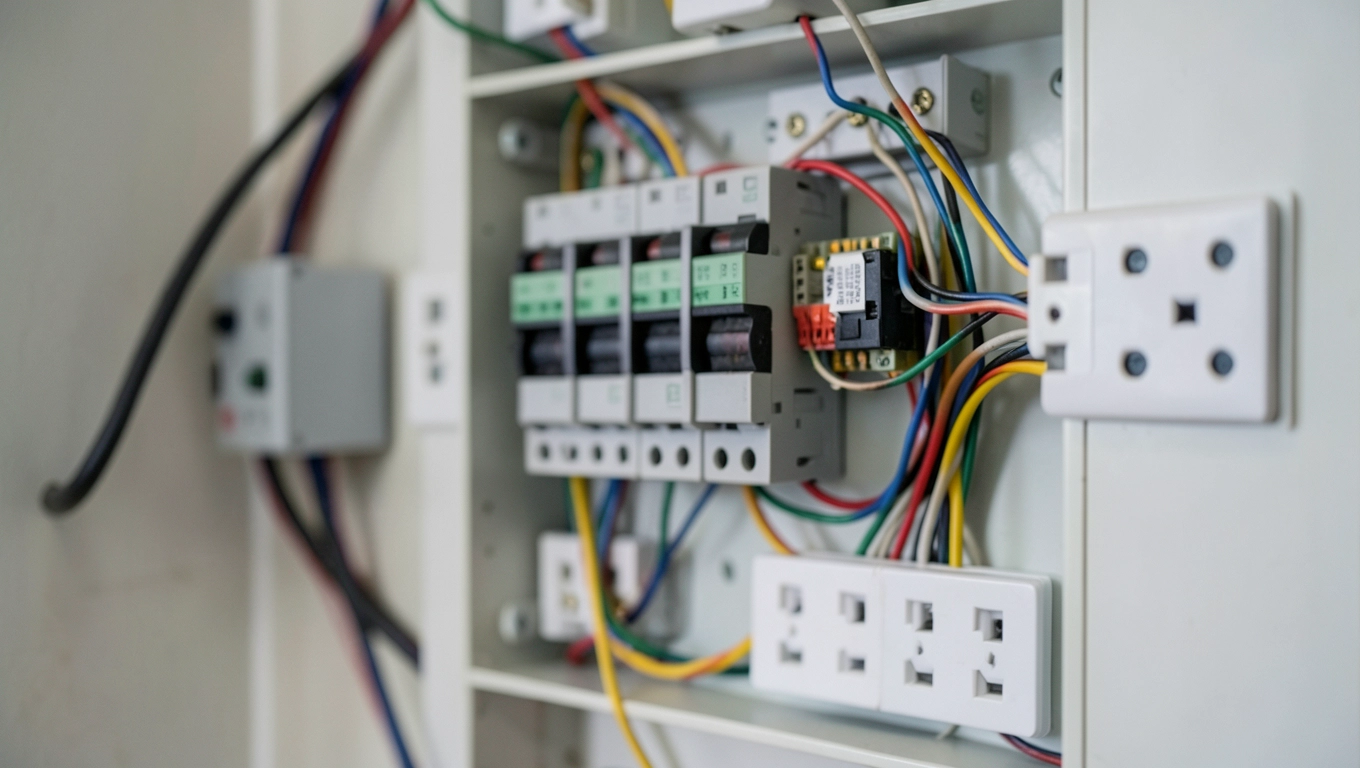

Protokół odbioru instalacji elektrycznej podpisuje wyłącznie elektryk posiadający ważny certyfikat kwalifikacyjny grupy G1 z uprawnieniami do wykonywania pomiarów (zakres E i D), a w określonych przypadkach także osoba z uprawnieniami budowlanymi w specjalności instalacyjnej. Tyle wynika wprost z Prawa budowlanego i rozporządzeń wykonawczych, tyle też potwierdza praktyka inspektorów nadzoru inwestorskiego oraz Powiatowych Inspektorów Nadzoru Budowlanego. Ten dokument to nie formalność do odhaczenia, lecz prawna tarcza inwestora, dowód bezpieczeństwa użytkowania budynku i warunek, bez którego PINB odmówi wydania pozwolenia na użytkowanie. Poniżej znajdziesz wszystko, co musisz wiedzieć, żeby żaden urzędnik ani inspektor nie odrzucił Twojego wniosku.

- Uprawnienia SEP G1 i kwalifikacje elektryka do podpisu protokołu
- Jak zweryfikować uprawnienia elektryka przed podpisaniem protokołu
- Ile kosztuje protokół pomiarów elektrycznych przy odbiorze domu w 2026
- Odbiór instalacji elektrycznej krok po kroku i dokumenty dla PINB
- Najczęstsze błędy inwestorów przy odbiorze instalacji elektrycznej
- Dokumenty powiązane i ostateczna checklista odbioru
Uprawnienia SEP G1 i kwalifikacje elektryka do podpisu protokołu
Protokół odbioru instalacji elektrycznej może podpisać jedynie osoba, która uzyskała świadectwo kwalifikacyjne grupy G1, potocznie zwane uprawnieniami SEP. Wydaje je komisja powołana przez Stowarzyszenie Elektryków Polskich lub inną jednostkę certyfikującą wpisaną do rejestru Prezesa URE. Dokument potwierdza, że jego posiadacz zna przepisy, normy oraz zasady bezpieczeństwa pracy przy urządzeniach, instalacjach i sieciach elektroenergetycznych.
Grupa G1 dzieli się na dwa zakresy. Zakres E (eksploatacja) uprawnia do obsługi, konserwacji i wykonywania pomiarów w już działających instalacjach. Zakres D (dozór) pozwala nadzorować pracę innych osób, kierować zespołami i podejmować decyzje o dopuszczeniu instalacji do eksploatacji. Protokół pomiarów elektrycznych wymaga obu tych uprawnień łącznie, ponieważ elektryk musi zarówno wykonać badania, jak i formalnie stwierdzić, że instalacja spełnia wymagania ochrony przeciwporażeniowej.
Świadectwo G1 ważne jest pięć lat od daty wystawienia. Po upływie tego terminu trzeba ponownie przystąpić do egzaminu przed komisją kwalifikacyjną. Praktyka pokazuje, że zaskakująco wielu wykonawców pracuje na przeterminowanych dokumentach, szczególnie w sezonie budowlanym, gdy brakuje rąk do pracy. Taki protokół jest prawnie nieważny i nie chroni inwestora, gdyby doszło do wypadku lub pożaru.
Osobny przypadek stanowią uprawnienia budowlane w specjalności instalacyjnej w zakresie sieci, instalacji i urządzeń elektrycznych i elektroenergetycznych, wydawane przez izby inżynierów budownictwa. Osoba z takim wpisem do rejestru może pełnić funkcję kierownika budowy lub inspektora nadzoru inwestorskiego, a jej podpis pod dokumentami odbiorowymi jest honorowany przez PINB. W praktyce przy domach jednorodzinnych rzadko spotyka się uprawnionego budowlanego do podpisania samego protokołu, najczęściej robi to certyfikowany elektryk, a uprawniony budowlany podpisuje oświadczenie kierownika budowy o zgodności wykonania z projektem.
Istotną kwestią pozostaje odpowiedzialność za sporządzony dokument. Elektryk podpisujący protokół bierze na siebie odpowiedzialność cywilną i karną za prawdziwość wpisanych wartości pomiarów. Fałszowanie wyników, na przykład wpisywanie rezystancji izolacji bez faktycznego wykonania badania, stanowi przestępstwo z art. 271 Kodeksu karnego (poświadczenie nieprawdy). Dlatego właśnie weryfikacja uprawnień wykonawcy to nie biurokratyczna fanaberia, lecz realna ochrona inwestora.
Jak zweryfikować uprawnienia elektryka przed podpisaniem protokołu
Numer ewidencyjny świadectwa SEP to pierwsza rzecz, którą trzeba sprawdzić. Każdy certyfikat G1 posiada unikalny numer, datę wystawienia, datę ważności, zakres uprawnień oraz pieczęć i podpis przewodniczącego komisji. Elektryk powinien okazać oryginał dokumentu lub jego poświadczoną kopię jeszcze przed rozpoczęciem pomiarów, nie po fakcie. Warto też poprosić o legitymację lub inny dowód tożsamości, by upewnić się, że osoba podpisująca protokół faktycznie jest właścicielem świadectwa.
Stowarzyszenie Elektryków Polskich prowadzi ogólnodostępną wyszukiwarkę certyfikatów na swojej stronie internetowej. Wpisanie nazwiska i numeru ewidencyjnego pozwala błyskawicznie potwierdzić, czy dany elektryk faktycznie posiada ważne uprawnienia. Jeśli wyszukiwarka nie zwraca wyniku, a elektryk twierdzi, że ma świadectwo, warto zachować czujność. Podobnie działa Rejestr osób z uprawnieniami budowlanymi prowadzony przez Główny Urząd Nadzoru Budowlanego, przydatny przy weryfikacji kierowników budowy i inspektorów nadzoru.
Doświadczenie praktyczne ma ogromne znaczenie, choć żaden certyfikat go formalnie nie potwierdza. Elektryk pracujący z instalacjami domowymi od lat wykona pomiary szybciej i wychwyci błędy, które umkną komuś, kto para się głównie przeglądami przemysłowymi. Rozsądnym minimum są trzy lata stażu przy budownictwie mieszkaniowym i kilkadziesiąt wystawionych protokołów rocznie. Takie informacje najłatwiej uzyskać, prosząc o przykładowe dokumenty z poprzednich realizacji.
Warto też zwrócić uwagę na sprzęt pomiarowy, którym posługuje się wykonawca. Przyzwoity miernik wielofunkcyjny renomowanej marki to koszt kilku tysięcy złotych, a przyrządy muszą mieć aktualne świadectwo wzorcowania wykonane przez akredytowane laboratorium. Brak wzorcowania oznacza, że wyniki mogą być obarczone błędem przekraczającym dopuszczalną tolerancję, co w razie kontroli skutkuje zakwestionowaniem całego protokołu. Legalny elektryk zawsze udostępni numer seryjny przyrządu i datę wzorcowania.
Pamiętaj: sam fakt posiadania uprawnień G1 nie gwarantuje, że pomiary zostaną wykonane rzetelnie. Dokument potwierdza wiedzę teoretyczną, lecz jakość pracy zależy od sumienności konkretnego fachowca. Dlatego warto łączyć weryfikację formalną z zebraniem referencji i obejrzeniem wcześniejszych protokołów.
Ile kosztuje protokół pomiarów elektrycznych przy odbiorze domu w 2026
Cena protokołu pomiarów elektrycznych w 2026 roku dla domu jednorodzinnego mieści się najczęściej w przedziale od 350 do 900 złotych brutto. Na tę kwotę składają się dwa elementy: koszt dojazdu i robocizny (zwykle 150-300 zł) oraz opłata za samą dokumentację (200-600 zł). Rozpiętość wynika przede wszystkim z liczby obwodów, powierzchni budynku oraz regionu Polski. W dużych miastach i okolicach stolicy stawki bywają o 30-40% wyższe niż na wschodzie czy w powiatach oddalonych od aglomeracji.
| Powierzchnia domu | Liczba obwodów | Szacunkowy koszt protokołu (brutto) |
|---|---|---|
| do 100 m² | 8-12 | 350-550 zł |
| 100-150 m² | 12-18 | 450-700 zł |
| 150-200 m² | 18-25 | 600-900 zł |
| powyżej 200 m² | 25 i więcej | indywidualna wycena |
Podane kwoty obejmują pomiary ochrony przeciwporażeniowej, sprawdzenie ciągłości przewodów PE, rezystancji izolacji, impedancji pętli zwarcia oraz działania wyłączników różnicowoprądowych. Osobno wycenia się pomiary instalacji odgromowej, jeśli budynek jest w nią wyposażony, oraz badania oświetlenia awaryjnego w obiektach użyteczności publicznej. W domach prywatnych piorunochron nie jest obowiązkowy, lecz jego obecność zwiększa zakres dokumentacji o dodatkowe 200-400 zł.
Na cenę wpływa także pilność zlecenia. Wykonawca, który musi przyjechać w sobotę lub w trybie ekspresowym (na przykład tuż przed kontrolą PINB), doliczy od 20 do 50% standardowej stawki. Sezon budowlany (kwiecień-październik) sprzyja podwyżkom, bo popyt na elektryków z uprawnieniami przewyższa podaż. Planowanie pomiarów z kilkutygodniowym wyprzedzeniem pozwala uniknąć dopłat i ustrzec się przed pośpiechem, który zawsze odbija się na jakości.
Przy domach pasywnych i budynkach z rozbudowaną automatyką (systemy smart home, fotowoltaika, magazyny energii) cena rośnie o 30-60%. Każdy dodatkowy rozdzielnicowy podzespół, sterownik czy zabezpieczenie wymaga osobnego pomiaru i osobnego wpisu w protokole. Inwestorzy, którzy zamawiają pomiary wszystkich instalacji (elektryczna, odgromowa, fotowoltaiczna) u jednego wykonawcy, mogą liczyć na rabat rzędu 10-15% w porównaniu z osobnymi zleceniami.
Praktyczna wskazówka: przed podpisaniem umowy poproś o szczegółowy kosztorys w rozbiciu na robociznę, pomiary i dokumentację. Ukryte opłaty za "kontrolę dodatkową" albo "aktualizację protokołu" potrafią podwoić rachunek końcowy, jeśli nie zostaną wyraźnie ograniczone na piśmie.
Odbiór instalacji elektrycznej krok po kroku i dokumenty dla PINB
Procedura odbioru instalacji elektrycznej zaczyna się w momencie zakończenia prac montażowych, jeszcze przed tynkami lub tuż po ich położeniu. Najwcześniejszy moment na pomiary to chwila, gdy wszystkie przewody zostały ułożone i podłączone do rozdzielnicy, a puszki rozgałęźne są dostępne. Po tynkowaniu i malowaniu skrzynki zostają zasłonięte, co utrudnia diagnostykę i zmusza do kucia w poszukiwaniu ewentualnych usterek. Doświadczeni kierownicy budowy planują pomiary właśnie na etapie surowym lub tuż po tynkach.
Kolejny krok to zgłoszenie zakończenia budowy lub robót do Powiatowego Inspektoratu Nadzoru Budowlanego. Inwestor dołącza komplet dokumentów, w tym dziennik budowy z wpisami, oświadczenie kierownika budowy o zgodności z projektem, protokoły badań i sprawdzeń (w tym właśnie protokół pomiarów elektrycznych), dokumentację powykonawczą oraz zaświadczenia o właściwościach materiałów. PINB ma 14 dni na wniesienie sprzeciwu; po ich upływie inwestor może przystąpić do użytkowania obiektu w trybie zawiadomienia.
Protokół pomiarów elektrycznych musi zawierać konkretne, weryfikowalne dane: numer świadectwa kwalifikacyjnego wykonawcy, datę i godzinę pomiaru, warunki środowiskowe, typ przyrządu pomiarowego wraz z numerem seryjnym i datą wzorcowania, wyniki poszczególnych badań oraz jednoznaczną ocenę końcową. Dokument podpisuje wykonawca, a w przypadku obiektów użyteczności publicznej także kierownik budowy lub inspektor nadzoru inwestorskiego. Każdy wpis musi być czytelny, bez przekreśleń i korekt z użyciem korektora.
| Badanie | Co sprawdza | Wartość dopuszczalna (PN-HD 60364-6) |
|---|---|---|
| Rezystancja izolacji | Jakość izolacji przewodów | ≥ 0,5 MΩ dla obwodu 230 V |
| Ciągłość przewodu PE | Połączenia ochronne | R ≤ 1 Ω dla obwodu końcowego |
| Impedancja pętli zwarcia | Skuteczność zabezpieczeń | Zgodnie z charakterystyką zabezpieczenia |
| Działanie RCD (wyłącznik różnicowoprądowy) | Ochrona przeciwporażeniowa | Zadziałanie przy IΔn ≤ 30 mA w < 30 ms |
| Rezystancja uziemienia | Skuteczność uziomu | ≤ 10 Ω (dla uziomu fundamentowego) |
Przechowywanie dokumentacji odbiorowej to obowiązek inwestora wynikający z art. 60 Prawa budowlanego. Dokumenty powinny trafiać do teczki budynku i być dostępne dla kolejnych nabywców nieruchomości, ubezpieczyciela oraz służb ratunkowych. W praktyce najlepiej sporządzić dwie kopie papierowe (jedną wpiąć do dziennika budowy) oraz skan na nośniku cyfrowym. Ubezpieczyciel od pożaru lub kradzieży może zażądać okazania protokołu przy likwidacji szkody, jego brak opóźnia wypłatę odszkodowania.
Ryzyko prawne: brak protokołu pomiarów elektrycznych przy zgłoszeniu zakończenia budowy oznacza odmowę przyjęcia zawiadomienia przez PINB, a w konsekwencji konieczność przeprowadzenia pomiarów po fakcie, najczęściej ku kosztownym kucia i odnowieniu ścian. Odpowiedzialność za brak dokumentu ponosi inwestor, nie wykonawca.
Najczęstsze błędy inwestorów przy odbiorze instalacji elektrycznej
Pierwszy grzech to zlecanie pomiarów "po kosztach" elektrykowi bez aktualnych uprawnień. Otrzymany dokument wygląda poprawnie, lecz w razie kontroli okazuje się nieważny. Druga powszechna pomyłka polega na akceptacji protokołu bez weryfikacji wyników. Inwestorzy ufają, że skoro instalacja działa, wszystko jest w porządku, a wartości liczbowe w dokumencie ich nie interesują. Tymczasem rezystancja izolacji poniżej 0,5 MΩ to realne zagrożenie pożarowe, niewykrywalne bez miernika.
Trzeci błąd to pominięcie pomiarów instalacji odgromowej w budynkach, w których piorunochron został zamontowany. Protokół piorunochronu to osobny dokument, wymagany przez PINB i ubezpieczyciela. Brak tego załącznika dyskwalifikuje całą dokumentację odbiorową w obiektach, w których ochrona odgromowa jest wymagana projektem. Czwarty problem to brak oświadczenia kierownika budowy o wykonaniu instalacji zgodnie z dokumentacją projektową, normami i sztuką budowlaną.
Piąty, niezwykle częsty błąd, to zbyt późne zamówienie pomiarów, gdy budynek jest już całkowicie wykończony. Elektryk nie ma dostępu do puszek i rozdzielnic bez kucia ścian, a to generuje dodatkowe koszty i opóźnienia. Szósty błąd to ignorowanie braków w oznakowaniu obwodów. Każdy wyłącznik w rozdzielnicy powinien być opisany czytelnie i jednoznacznie. Brak opisu przy pierwszym odbiorze uruchamia lawinę reklamacji, gdy lokator nie wie, który bezpiecznik odpowiada za łazienkę.
Siódma pomyłka dotyczy niedostatecznej archiwizacji. Dokumenty odbiorowe lądują na strychu, w garażu albo w piwnicy, gdzie wilgoć niszczy papier. Po kilku latach nie da się odczytać kluczowych wartości pomiarów. Ubezpieczyciel odmawia wtedy wypłaty odszkodowania, bo właściciel nie potrafi udowodnić, że instalacja spełniała normy. Warto od razu skanować całą dokumentację i przechowywać ją w chmurze lub na dwóch nośnikach fizycznych w suchym miejscu.
Dokumenty powiązane i ostateczna checklista odbioru
Protokół pomiarów elektrycznych nie funkcjonuje w próżni. Oto komplet dokumentów, które muszą znaleźć się w teczce odbiorowej:
- dziennik budowy z wpisami dotyczącymi rozpoczęcia i zakończenia prac elektrycznych,
- oświadczenie kierownika budowy o zgodności z projektem i przepisami,
- oświadczenie o dopuszczeniu wyrobów budowlanych do obrotu,
- projekt budowlany z naniesionymi zmianami powykonawczymi,
- protokół pomiarów elektrycznych wraz ze świadectwem wzorcowania przyrządu,
- protokół pomiarów instalacji odgromowej (jeśli dotyczy),
- schemat rozdzielnicy głównej i podrozdzielnic,
- kopia świadectw kwalifikacyjnych osób wykonujących pomiary.
| Kto może podpisać protokół? | Wymagane kwalifikacje | Uwagi |
|---|---|---|
| Elektryk z uprawnieniami G1 (E+D) | Świadectwo kwalifikacyjne SEP ważne 5 lat | Najczęstsza opcja przy domach prywatnych |
| Kierownik budowy / inspektor nadzoru | Uprawnienia budowlane w specjalności instalacyjnej | Podpisuje też oświadczenie kierownika budowy |
| Elektryk bez uprawnień | Brak | Protokół nieważny prawnie, odpowiedzialność inwestora |
Checklista 12 punktów do wydrukowania: numer świadectwa SEP · data ważności świadectwa · zakres uprawnień (E i D) · nazwa i typ miernika · numer seryjny miernika · data wzorcowania · wynik rezystancji izolacji (≥ 0,5 MΩ) · ciągłość PE (≤ 1 Ω) · impedancja pętli zwarcia · czas zadziałania RCD (≤ 30 ms) · rezystancja uziemienia (≤ 10 Ω) · czytelny podpis wykonawcy z datą.
Odbiór instalacji elektrycznej to ostatni etap, w którym inwestor może zażądać poprawek na koszt wykonawcy. Po podpisaniu końcowego protokołu i przekazaniu budynku do użytkowania wszelkie usterki usuwa się w ramach rękojmi albo gwarancji, a to zwykle trwa znacznie dłużej i bywa przedmiotem sporów. Dlatego właśnie pomiary elektryczne przy odbiorze domu wymagają takiej samej staranności jak sama budowa. Dobrze sporządzony protokół to nie wydatek, lecz inwestycja, która zwraca się przy każdej kontroli, remoncie i rozmowie z ubezpieczycielem.
