Czy stan surowy zamknięty obejmuje instalacje? Sprawdź, zanim podpiszesz umowę
Krótka i jednoznaczna odpowiedź na pytanie, czy stan surowy zamknięty obejmuje instalacje, brzmi: nie obejmuje. Dom doprowadzony do tego etapu ma fundamenty, ściany, stropy, dach, okna oraz drzwi zewnętrzne, ale rur wodno-kanalizacyjnych, przewodów elektrycznych i grzewczych jeszcze w ścianach nie znajdziesz. Mylne przekonanie, że instalacje wchodzą w zakres stanu surowego zamkniętego, kosztowało już wielu inwestorów dziesiątki tysięcy złotych, bo od tego założenia zależy treść umowy z wykonawcą, harmonogram prac i realny budżet całej budowy. Warto więc rozłożyć temat na czynniki pierwsze, zanim padnie pierwsza para podpisana pod kontraktem.

- Czym różni się stan surowy otwarty, zamknięty i deweloperski?
- Kiedy wykonuje się instalacje po stanie surowym zamkniętym?
- Co wchodzi w stan surowy zamknięty, a czego nie ma w umowie
- Koszt instalacji po stanie surowym w domu 120 m²
- Formalności prawne i rola kierownika budowy
- Siedem najczęstszych pułapek inwestorów przy stanie surowym zamkniętym
- Co po stanie surowym zamkniętym krok po kroku
- Najczęściej zadawane pytania inwestorów
Czym różni się stan surowy otwarty, zamknięty i deweloperski?
W polskiej praktyce budowlanej funkcjonują cztery kluczowe pojęcia, które potrafią namieszać w głowie nawet osobom z doświadczeniem. Stan surowy otwarty to konstrukcja bez dachu, okien i drzwi. Stan surowy zamknięty dodaje dach, stolarkę okienną i drzwiowe wejście do budynku. Stan deweloperski wprowadza tynki, wylewki, rozprowadzone instalacje i często biały montaż. Stan pod klucz oznacza wykończenie gotowe do wprowadzenia się: podłogi, malowanie, kuchnię, łazienki.
Granica między stanem surowym zamkniętym a deweloperskim bywa źródłem najpoważniejszych sporów z ekipami budowlanymi. Umowa, która mówi tylko o „stanie surowym", pozostawia pole do dowolnej interpretacji, a to właśnie wokół tego pola powstają kosztowne nieporozumienia. Profesjonalni wykonawcy stosują zapis „stan surowy zamknięty bez instalacji", żeby uniknąć dwuznaczności.
Aby uniknąć pomyłek, przygotuj listę elementów, które powinny się znaleźć w budynku na koniec tego etapu.
Co MUSI być w stanie surowym zamkniętym
Fundamenty wraz z izolacją przeciwwilgociową i termiczną. Ściany zewnętrzne i wewnętrzne nośne wraz z wieńcami i nadprożami. Stropy wraz ze schodami żelbetowymi lub drewnianymi. Dach z pełnym pokryciem, ociepleniem i orynnowaniem. Okna z parapetami zewnętrznymi oraz drzwi zewnętrzne antywłamaniowe.
Czego w stanie surowym zamkniętym nie ma
Tynków wewnętrznych i zewnętrznych. Wylewek ani posadzek. Instalacji elektrycznej, wodno-kanalizacyjnej, grzewczej, gazowej, wentylacji mechanicznej. Białego montażu. Ocieplenia poddasza od strony wnętrza. Drzwi wewnętrznych. Żadnej izolacji akustycznej między pomieszczeniami.
Istnieje jeszcze różnica między stanem surowym otwartym, zamkniętym, deweloperskim i pod klucz, którą dobrze ilustruje konkretne porównanie liczbowe. Poniższe zestawienie oparte jest na średnich rynkowych dla domu jednorodzinnego o powierzchni około 120 m² w technologii murowanej w 2024 i 2025 roku.
| Etap | Elementy wykończeniowe | Orientacyjny koszt za m² (PLN) |
|---|---|---|
| Stan surowy otwarty | Fundamenty, ściany, strop, konstrukcja dachu | 2 800-3 600 |
| Stan surowy zamknięty | Dach, pokrycie, okna, drzwi zewnętrzne | 3 800-4 800 |
| Stan deweloperski | Tynki, wylewki, pełne instalacje, ocieplenie | 5 200-6 800 |
| Stan pod klucz | Podłogi, malowanie, łazienki, kuchnia, biały montaż | 7 500-10 500 |
Skok kosztów między stanem surowym zamkniętym a deweloperskim wynosi średnio od 1 400 do 2 000 zł na każdym metrze kwadratowym powierzchni użytkowej. W domu 120 m² daje to różnicę rzędu 170 000 do 240 000 zł. Właśnie w tej luce cenowej kryją się wszystkie instalacje, tynki, wylewki i ocieplenia.
Kiedy wykonuje się instalacje po stanie surowym zamkniętym?

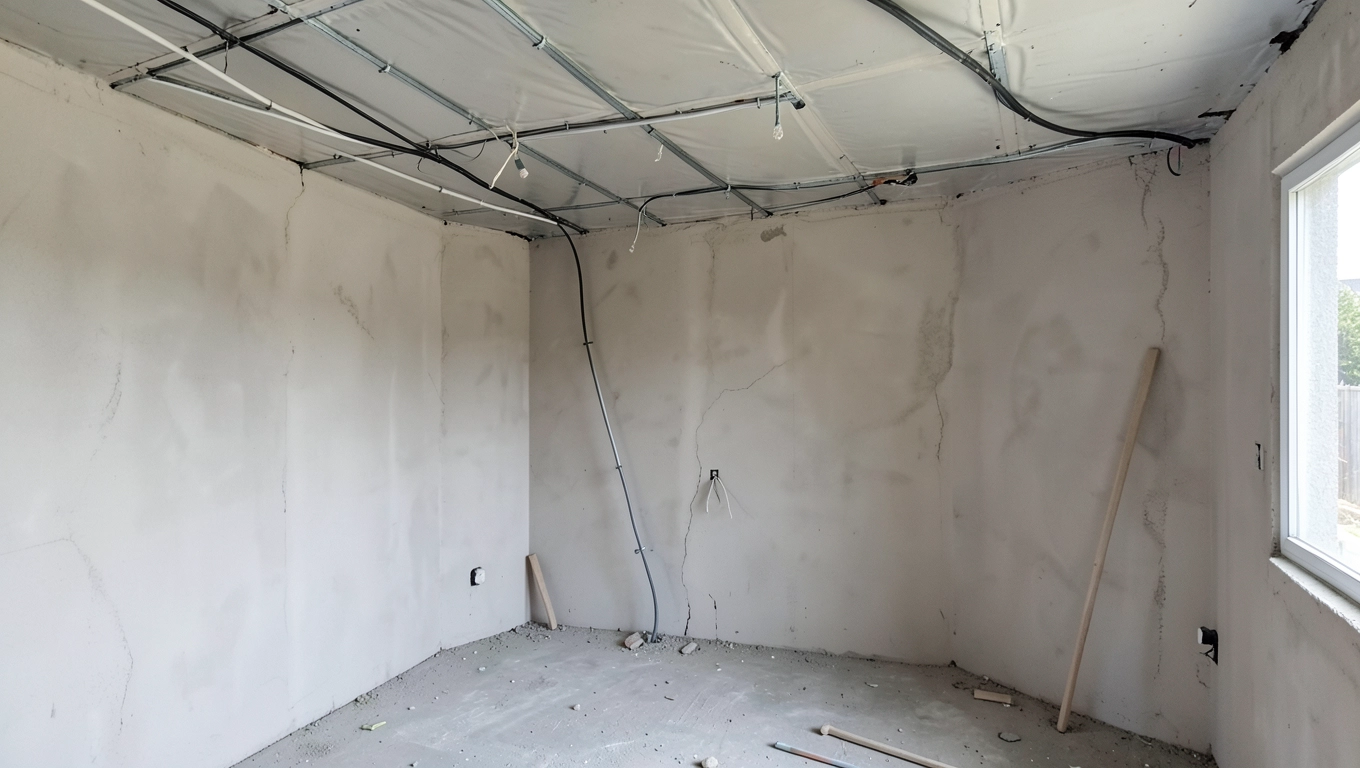

Instalacje rozprowadza się dopiero po zakończeniu stanu surowego zamkniętego. Konkretna kolejność instalacji po stanie surowym zamkniętym wynika z fizyki budynku: ściany muszą być suche, a budynek zamknięty, bo otwarte okna w trakcie zimy narażają instalację wodną na zamarznięcie, a przewody elektryczne na zawilgocenie.
Pierwszym krokiem po zamknięciu budynku jest tzw. bruzdowanie, czyli wykucie rowków w ścianach pod przewody elektryczne i rury wod-kan. Następnie ekipa elektryczna układa kable i rozdzielnię, po niej hydraulik montuje rury ciepłej i zimnej wody oraz kanalizację. Równolegle montuje się przewody wentylacji mechanicznej, kanały rekuperatora i rury ogrzewania podłogowego. Dopiero po próbach szczelności przychodzi czas na tynki i wylewki, które zasłonią wszystkie przewody.
Dla domu o powierzchni około 120 m² cały etap od stanu surowego zamkniętego do stanu deweloperskiego trwa zwykle od dziesięciu do szesnastu tygodni, z czego same instalacje zajmują cztery do sześciu tygodni. Podział przedstawia się następująco:
- Tydzień 1-2: bruzdowanie i montaż peszel oraz rur osłonowych
- Tydzień 3-4: instalacja elektryczna i wod-kan w stanie surowym
- Tydzień 5-6: ogrzewanie podłogowe i wentylacja mechaniczna
- Tydzień 7-9: tynki wewnętrzne
- Tydzień 10-11: wylewki anhydrytowe lub cementowe
- Tydzień 12-16: wysychanie, gruntowanie, wykończenie pod klucz
Warto wiedzieć, że wylewka anhydrytowa o grubości 5 cm schnie średnio 2-3 tygodnie w warunkach domowych, podczas gdy cementowa nawet 4-6 tygodni. Skraca to lub wydłuża cały harmonogram. Przyspieszanie prac na tym etapie kończy się pękaniem wylewek i problemami z przyczepnością parkietu.
Warunki konieczne przed rozpoczęciem
Budynek musi być zamknięty, a temperatura wewnątrz utrzymywać się powyżej 5°C. Ściany powinny być suche, co w murowanej technologii oznacza zwykle odczekanie dwóch do czterech tygodni od zakończenia murowania. Kierownik budowy zobowiązany jest wpisać rozpoczęcie instalacji do dziennika budowy.
Kiedy nie warto zaczynać instalacji
Gdy dach nie jest dokończony lub gdy brakuje stolarki okiennej, instalacja wod-kan w budynku narażonym na mróz ulegnie zniszczeniu przy pierwszym minusie. Gdy ściany są mokre po intensywnych opadach, bruzdy nie trzymają wymiarów i trzeba je pogłębiać po wyschnięciu.
Zgodnie z Warunkami Technicznymi 2021 (Rozporządzenie Ministra Rozwoju i Technologii z 2022 r.) współczynnik przenikania ciepła ścian zewnętrznych nie może przekraczać 0,20 W/(m²·K), a od 2025 r. niektóre parametry ulegają dalszemu zaostrzeniu. Bez prawidłowo rozprowadzonej instalacji grzewczej nie da się uzyskać wymaganego komfortu cieplnego w budynku.
Co wchodzi w stan surowy zamknięty, a czego nie ma w umowie
Umowa z wykonawcą na stan surowy zamknięty powinna zawierać szczegółowy wykaz prac, materiałów i odbiory częściowe. Samo pojęcie „SSZ" bez rozwinięcia bywa traktowane przez nieuczciwe firmy jako furtka do wyłączenia z ceny okien, parapetów czy orynnowania. Poniższa rozbudowana checklista pomoże wyeliminować takie ryzyko.
W każdej profesjonalnej umowie powinny znaleźć się co najmniej następujące elementy:
- Fundamenty: ławy, ściany fundamentowe, izolacja przeciwwilgociowa pozioma i pionowa, XPS lub styropian fundamentowy
- Ściany zewnętrzne i wewnętrzne nośne z wieńcami, nadprożami i słupami żelbetowymi
- Strop wraz ze schodami wewnętrznymi
- Dach: konstrukcja, membrana, łacenie, pokrycie dachowe, obróbki blacharskie, orynnowanie
- Okna wraz z parapetami zewnętrznymi i uszczelnieniem
- Drzwi zewnętrzne z ociepleniem i progiem
- Kominy i przepusty na wentylację grawitacyjną
Czego natomiast dobra umowa nie powinna obejmować, bo to kolejny etap budowy:
- Tynków wewnętrznych i zewnętrznych
- Wylewek i izolacji podłogowej
- Instalacji elektrycznej, wod-kan, c.o. i gazowej
- Wentylacji mechanicznej z rekuperatorem
- Ocieplenia poddasza od strony wnętrza
- Białego montażu, drzwi wewnętrznych, podłóg
Konsekwencje zapisu „SSZ" w umowie
Zapis bez rozwinięcia kosztuje inwestora średnio od 15 do 30 tysięcy złotych dodatkowych prac, bo ekipa wykonawcza interpretuje go na swoją korzyść. Najczęściej odkrywasz w trakcie budowy, że okna były wycenione bez parapetów, a dach bez orynnowania.
Bezpieczna treść zapisu umownego
„Stan surowy zamknięty obejmuje: fundamenty z izolacją, ściany murowane, stropy, dach z pokryciem ceramicznym i orynnowaniem, okna PCV trzyszybowe, drzwi zewnętrzne stalowe. Nie obejmuje instalacji, tynków, wylewek, ocieplenia." Taki zapis eliminuje dwuznaczność.
Koszt instalacji po stanie surowym w domu 120 m²
Realny koszt instalacji po stanie surowym zależy od zakresu, regionu Polski i standardu materiałów. Dla domu 120 m² w technologii murowanej bez piwnicy orientacyjne widełki cenowe obejmują wszystkie kluczowe instalacje i materiały. Poniższa tabela zawiera realne średnie rynkowe dla 2024 i początku 2025 roku.
| Instalacja | Kiedy | Kto wykonuje | Koszt (PLN) |
|---|---|---|---|
| Elektryczna | Po bruzdowaniu, przed tynkami | Elektryk z uprawnieniami SEP | 18 000-28 000 |
| Wod-kan | Razem z elektryką | Hydraulik | 12 000-18 000 |
| C.O. (ogrzewanie podłogowe + grzejniki) | Przed wylewką | Hydraulik + elektryk | 22 000-35 000 |
| Wentylacja mechaniczna z rekuperatorem | Przed tynkami | Specjalista HVAC | 16 000-28 000 |
| Gazowa | Po tynkach, przed odbiorem | Instalator z uprawnieniami gazowymi | 5 000-9 000 |
| Smart home (system KNX lub TaHoma) | Razem z elektryką | Integrator automatyki | 12 000-45 000 |
Sumując wszystkie instalacje dla domu 120 m², realny koszt wacha się od 85 000 do 160 000 złotych, w zależności od wybranych technologii i regionu. Najbardziej kosztowna jest wentylacja mechaniczna z rekuperatorem, która w najtańszej wersji zaczyna się od 16 000 zł, ale pełna wersja z gruntownym wymiennikiem i automatyką potrafi przekroczyć 28 000 zł. Jest to jednak inwestycja zwracająca się w ciągu 5-7 lat dzięki odzyskowi ciepła z powietrza wywiewanego.
W kalkulacjach warto uwzględnić też koszty ukryte, o których inwestorzy często zapominają:
- Projekt instalacji wewnętrznych: 4 000-8 000 zł
- Odbiór kominiarski i pomiary elektryczne: 1 200-2 500 zł
- Próba szczelności instalacji gazowej i wodnej: 800-1 500 zł
- Dodatkowe gniazdka i inteligentne włączniki: 3 000-6 000 zł
Formalności prawne i rola kierownika budowy
Każda instalacja wykonywana po stanie surowym zamkniętym podlega wpisowi do dziennika budowy. To obowiązek kierownika budowy, który zgodnie z Prawem budowlanym (art. 22 ustawy z dnia 7 lipca 1994 r.) odpowiada za koordynację wszystkich robót oraz bezpieczeństwo na placu. Bez wpisu w dzienniku i odbioru częściowego nie da się uzyskać pozwolenia na użytkowanie.
W praktyce oznacza to, że przed rozpoczęciem prac instalacyjnych kierownik budowy musi odebrać stan surowy zamknięty protokołem, w którym wymienione są wszystkie odchylenia od projektu. Na tej podstawie projektant instalacji może wprowadzić niezbędne korekty, które kierownik następnie zatwierdza w dzienniku budowy jako zmianę nieistotną. Bez tej sekwencji każdy inspektor nadzoru budowlanego ma prawo wstrzymać prace.
Dokumenty wymagane przy odbiorze
Protokół odbioru stanu surowego zamkniętego. Projekt instalacji z naniesionymi korektami. Dziennik budowy z wpisami każdej ekipy. Certyfikaty i atesty na materiały: kable, rury, kotły. Protokoły prób szczelności. Oświadczenia kierownika budowy o zgodności z projektem.
Kiedy formalności się komplikują
Gdy inwestor zmienia zakres prac po podpisaniu umowy, wymaga to aneksu do pozwolenia na budowę. Gdy dom przekracza 70 m² powierzchni zabudowy lub dwa metry wysokości, niezbędny jest projekt budowlany zamienny. Brak wpisu w dzienniku budowy może zatrzymać procedurę odbioru nawet na kilka tygodni.
Z doświadczenia warto ustalić z kierownikiem budowy harmonogram wpisów i protokołów jeszcze przed rozpoczęciem instalacji. Pozwala to uniknąć sytuacji, w której elektryk przyjeżdża, a w dzienniku budowy nie ma wpisu rozpoczynającego ten etap.
Siedem najczęstszych pułapek inwestorów przy stanie surowym zamkniętym
Błędy przy SSZ nie kosztują tylko nerwów. Konkretna pomylka potrafi odchudzić portfel inwestora o kilkanaście tysięcy złotych. Poniższe siedem pułapek pojawia się w co trzecim projekcie, dlatego warto im zapobiec zawczasu.
Pierwsza pułapka to rozliczanie instalacji w umowie jako element SSZ. Niektóre ekipy wliczają bruzdowanie i przeciągnięcie kabli w cenę stanu surowego, tłumacząc, że to „przygotowanie pod instalacje". Tymczasem w świetle prawa instalacje są oddzielnym etapem i nie mogą być ukryte w kosztorysie stanu surowego.
Druga pułapka to brak projektu instalacji przed rozpoczęciem prac. Bez projektu ekipa prowadzi rury „na oko", co kończy się późniejszym kucie ścian lub przesuwaniem gniazdek. Profesjonalny projekt instalacji kosztuje 4 000-8 000 zł, a oszczędza wielokrotnie więcej.
Trzecia pułapka to pominięcie rekuperacji. Wielu inwestorów decyduje się na wentylację mechaniczną „później", ale później wymaga kucia ścian, które już są otynkowane. Zaplanowanie kanałów w stanie surowym kosztuje ułamek tego, co przeróbki po tynkach.
Czwarta pułapka to zbyt mała liczba obwodów elektrycznych. W standardowym domu przewiduje się minimum dwa obwody na pomieszczenie plus osobne obwody dla kuchni, łazienek, pieca i gniazda siłowego. Próba dodania kolejnego obwodu po tynku wymaga kucia i ponownego malowania.
Piąta pułapka to niedostateczna izolacja przewodów w podłodze. Rury ogrzewania podłogowego bez dobrej izolacji XPS pod spodem oddają ciepło w stronę gruntu, zamiast do pomieszczenia. Strata wydajności sięga 20-30%, co bezpośrednio zwiększa rachunki za gaz lub prąd.
Szósta pułapka to złe umiejscowienie rozdzielni elektrycznej. Rozdzielnia schowana za szafą w przedpokoju lub w łazience utrudnia późniejsze naprawy. Lokalizacja powinna być sucha, łatwo dostępna i zgodna z planowanym rozmieszczeniem mebli.
Siódma pułapka to brak przepustów na kable antenowe, internetowe i system alarmowy. Dodanie tych instalacji po tynku wymaga prowadzenia kabli po wierzchu w korytkach, co psuje estetykę wnętrza.
Co po stanie surowym zamkniętym krok po kroku
Po podpisaniu protokołu odbioru stanu surowego zamkniętego wykonawca przechodzi do realizacji kolejnych etapów zgodnie z zatwierdzonym harmonogramem. Pierwszym krokiem jest przygotowanie ścian pod instalacje, czyli wykucie bruzd i osadzenie puszek pod gniazdka oraz włączniki. Ten etap trwa zwykle od trzech do pięciu dni roboczych.
Następnie przychodzi czas na instalację elektryczną. W projekcie każde gniazdko, każdy włącznik i każdy punkt oświetleniowy ma ściśle określone miejsce, wysokość i obwód. Dobry elektryk zostawia po sobie schemat rozdzielni, który ułatwia późniejsze przeróbki i rozbudowę.
Po elektryce przychodzi hydraulik. Rury wodne i kanalizacyjne prowadzi się równolegle z przewodami, ale w taki sposób, by zachować minimalne odległości wynikające z normy PN-EN 806. Niezachowanie tych odstępów powoduje, że instalacja nie przejdzie próby ciśnieniowej.
Etapem zamykającym prace instalacyjne jest montaż ogrzewania podłogowego i rekuperatora. Rury ogrzewania układa się w pętle zgodne z obliczeniami strat ciepła pomieszczenia, a kanały wentylacji mechanicznej wiesza się pod stropem. Dopiero po pozytywnych próbach szczelności ekipa może przystąpić do tynków.
| Etap | Czas trwania | Koszt orientacyjny (PLN) |
|---|---|---|
| Bruzdowanie | 3-5 dni | 3 000-5 000 |
| Instalacja elektryczna | 7-10 dni | 18 000-28 000 |
| Instalacja wod-kan | 5-8 dni | 12 000-18 000 |
| Ogrzewanie podłogowe | 5-7 dni | 15 000-25 000 |
| Rekuperacja | 3-5 dni | 16 000-28 000 |
| Tynki wewnętrzne | 10-14 dni | 22 000-34 000 |
| Wylewki | 5-7 dni + schnięcie | 14 000-20 000 |
Zaplanuj rozmieszczenie wszystkich punktów instalacyjnych na etapie projektu budowlanego. Zmiana lokalizacji gniazdka po otynkowaniu wymaga kucia, ponownego tynkowania i malowania. Koszt przeróbki pojedynczego gniazdka wynosi od 250 do 600 zł, a zmiana rozdzielni po zakończeniu budowy sięga kilku tysięcy złotych.
Najczęściej zadawane pytania inwestorów
Czy w stanie surowym zamkniętym są już jakiekolwiek instalacje?
W budynku doprowadzonym do SSZ nie ma instalacji wewnętrznych. Jedynymi elementami instalacyjnymi są przepusty kominowe, kanały wentylacji grawitacyjnej oraz peszle na kable antenowe zostawione przez dekarza, jeśli tak uzgodniono w umowie.
Ile kosztują instalacje w domu 120 m²?
Komplet instalacji dla domu 120 m² waha się od 85 000 do 160 000 zł. Największą część tej kwoty pochłania wentylacja mechaniczna z rekuperatorem oraz ogrzewanie podłogowe.
Kiedy robi się instalację elektryczną po stanie surowym?
Po zakończeniu stanu surowego zamkniętego, po wykuciu bruzd w ścianach i przed nałożeniem tynków. Próby napięciowe wykonuje się jeszcze przed zakryciem przewodów tynkiem.
Czy można zamieszkać w stanie surowym zamkniętym?
Formalnie nie, bo budynek nie ma tynków, wylewek, izolacji termicznej ani instalacji. Pozwolenie na użytkowanie wymaga spełnienia wszystkich warunków technicznych z projektu budowlanego.
Co wchodzi w stan surowy zamknięty w 2025 roku?
Definicja nie zmieniła się w porównaniu z rokiem 2024. W skład SSZ wchodzą fundamenty, ściany, strop, dach z pokryciem, okna i drzwi zewnętrzne. Zaostrzeniu uległy natomiast normy energetyczne (WT 2021), które wpływają na grubość izolacji i jakość stolarki.
Jak długo trwa przejście ze stanu surowego zamkniętego do stanu deweloperskiego?
Dla domu 120 m² proces trwa od dziesięciu do szesnastu tygodni w warunkach bezdeszczowej pogody i temperatury powyżej 5°C. Zimą czas ten wydłuża się o suszenie tynków i wylewek.
Ile kosztuje błąd w umowie o SSZ?
Najczęstsze pomyłki (brak parapetów, brak orynnowania, brak izolacji przeciwwilgociowej fundamentów) kosztują od 15 000 do 40 000 zł. Dlatego każdy punkt umowy wymaga pisemnego rozwinięcia.
Dom doprowadzony do stanu surowego zamkniętego to dopiero połowa drogi. Instalacje, tynki i wylewki stanowią tę drugą połowę, która decyduje o komforcie mieszkania, wysokości rachunków za energię oraz o tym, czy budynek spełni wymagania Warunków Technicznych 2021. Świadomy inwestor planuje instalacje równolegle z projektem stanu surowego, zapisuje szczegółowy zakres w umowie i korzysta z kierownika budowy jako koordynatora poszczególnych ekip. To właśnie ta koordynacja odróżnia budowę zakończoną w terminie od projektu przeciągającego się miesiącami.
Źródła danych: Ustawa z dnia 7 lipca 1994 r. Prawo budowlane (Dz.U. 1994 nr 89 poz. 414 z późn. zm.); Rozporządzenie Ministra Rozwoju i Technologii z dnia 20 grudnia 2021 r. zmieniające rozporządzenie w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2022 poz. 35); normy PN-EN 806 dotyczące instalacji wodociągowych; średnie ceny rynkowe publikowane w raportach branżowych Sekocenbud oraz serwisu Extradom.pl w 2024 i na początku 2025 roku.
